1-03监 理 实 施 细 则( 水暖部分 ) 监理有限公司 07 月 01 日一 、 工程概况与特点 1 工程概况二 、 编制依据2 已批准项目《监理规划》已批准工程《施工组织设计》设计文件和技术资料国家现行法律规范、 标准条例和地方性法规

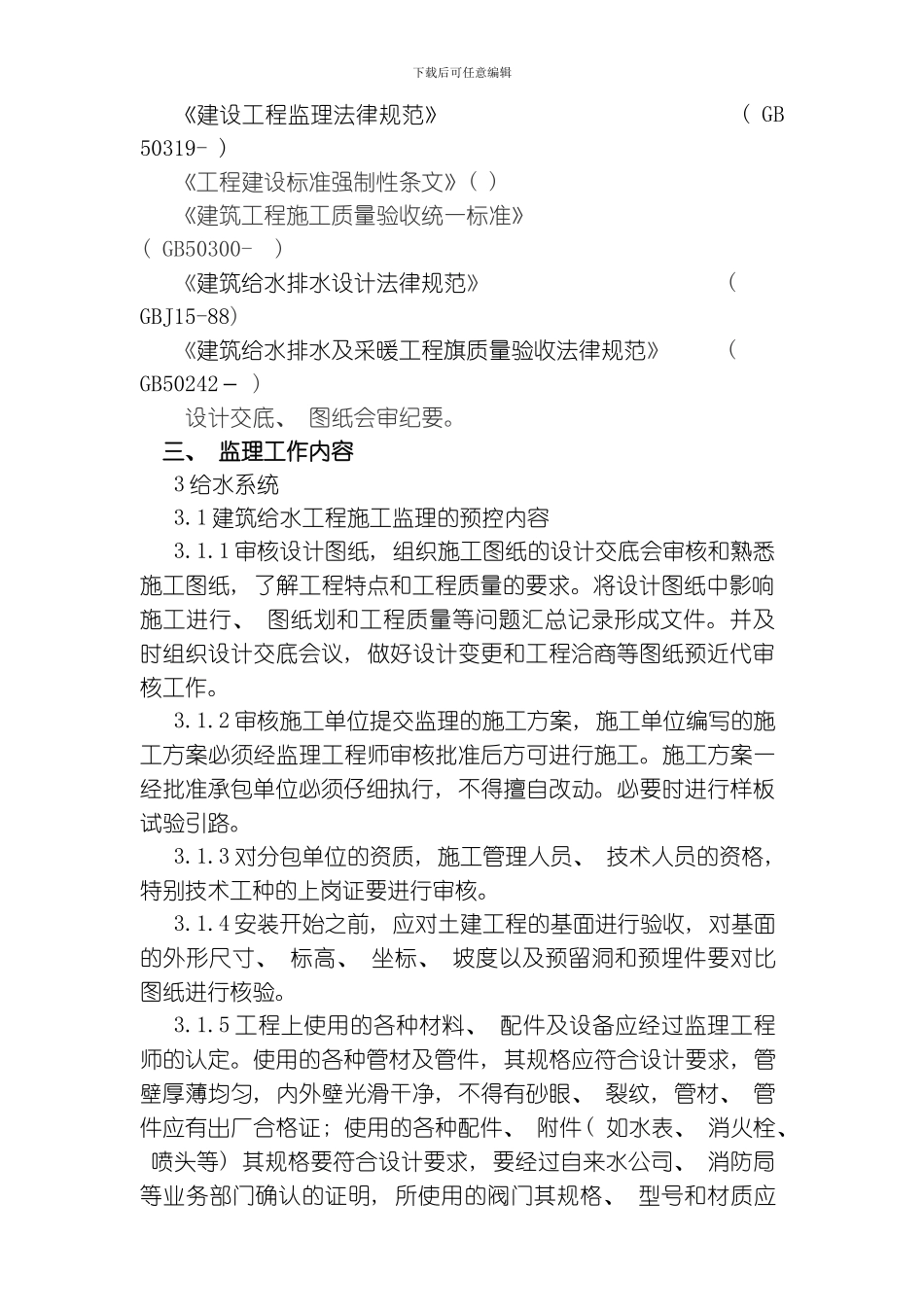

《建筑工程施工质量验收实施细则》 ( DB21- ) 工 程 名 称公安局综合业务技术楼编 制 人总监理工程师下载后可任意编辑《建设工程监理法律规范》 ( GB 50319- ) 《工程建设标准强制性条文》( )《建筑工程施工质量验收统一标准》 ( GB50300- ) 《建筑给水排水设计法律规范》 ( GBJ15-88) 《建筑给水排水及采暖工程旗质量验收法律规范》 ( GB50242- ) 设计交底、 图纸会审纪要
三、 监理工作内容3 给水系统3
1 建筑给水工程施工监理的预控内容3
1 审核设计图纸, 组织施工图纸的设计交底会审核和熟悉施工图纸, 了解工程特点和工程质量的要求
将设计图纸中影响施工进行、 图纸划和工程质量等问题汇总记录形成文件
并及时组织设计交底会议, 做好设计变更和工程洽商等图纸预近代审核工作
2 审核施工单位提交监理的施工方案, 施工单位编写的施工方案必须经监理工程师审核批准后方可进行施工
施工方案一经批准承包单位必须仔细执行, 不得擅自改动
必要时进行样板试验引路
3 对分包单位的资质, 施工管理人员、 技术人员的资格, 特别技术工种的上岗证要进行审核
4 安装开始之前, 应对土建工程的基面进行验收, 对基面的外形尺寸、 标高、 坐标、 坡度以及预留洞和预埋件要对比图纸进行核验
5 工程上使用的各种材料、 配件及设备应经过监理工程师的认定
使用的各种管材及管件, 其规格应符合设计要求, 管壁厚薄均匀, 内外壁光滑干净, 不得有砂眼
