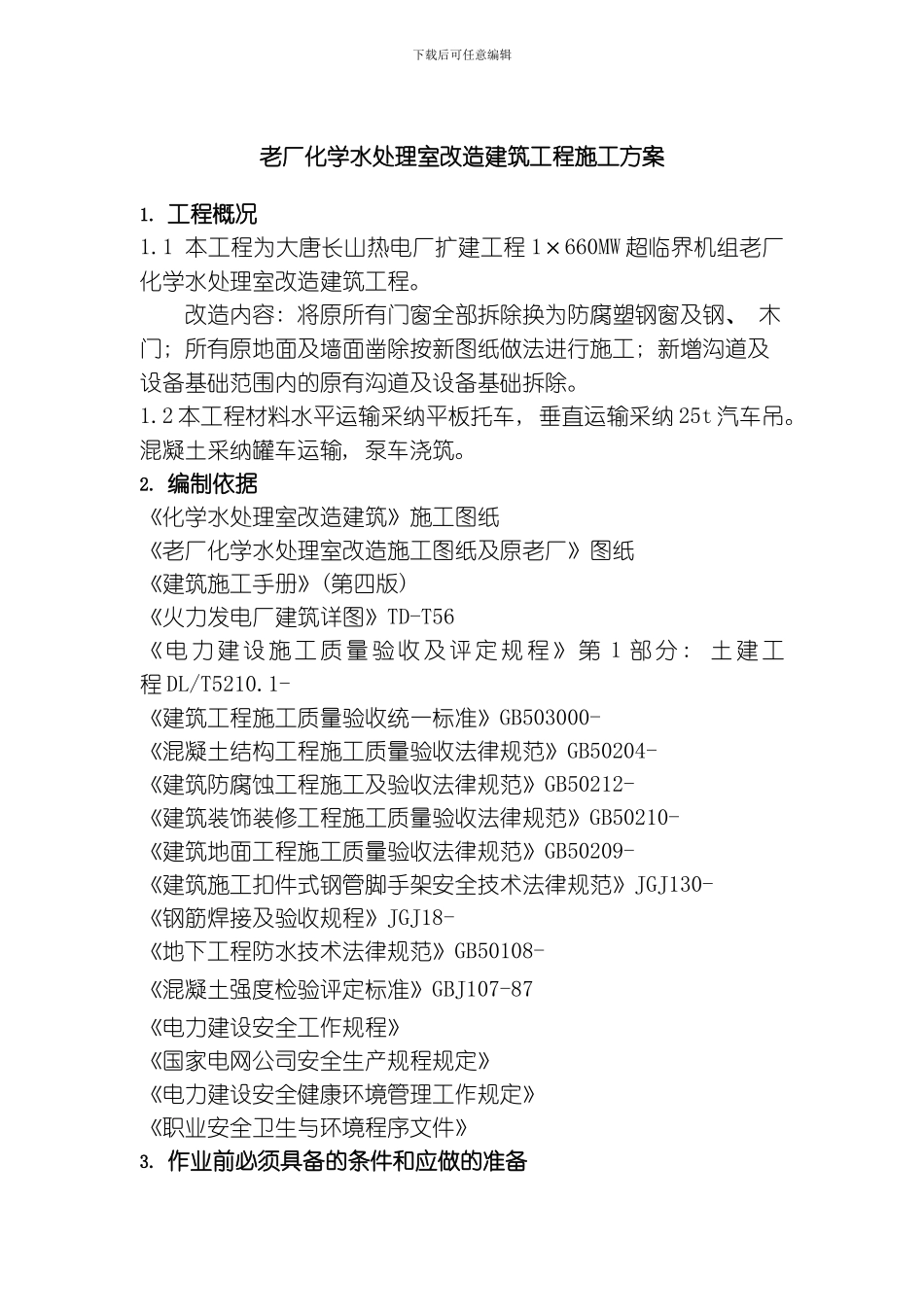

下载后可任意编辑老厂化学水处理室改造建筑工程施工方案1
1 本工程为大唐长山热电厂扩建工程 1×660MW 超临界机组老厂化学水处理室改造建筑工程
改造内容: 将原所有门窗全部拆除换为防腐塑钢窗及钢、 木门; 所有原地面及墙面凿除按新图纸做法进行施工; 新增沟道及设备基础范围内的原有沟道及设备基础拆除
2 本工程材料水平运输采纳平板托车, 垂直运输采纳 25t 汽车吊
混凝土采纳罐车运输, 泵车浇筑
编制依据《化学水处理室改造建筑》施工图纸《老厂化学水处理室改造施工图纸及原老厂》图纸《建筑施工手册》(第四版)《火力发电厂建筑详图》TD-T56《电力建设施工质量验收及评定规程》第 1 部分 : 土建工程 DL/T5210
1- 《建筑工程施工质量验收统一标准》GB503000- 《混凝土结构工程施工质量验收法律规范》GB50204- 《建筑防腐蚀工程施工及验收法律规范》GB50212- 《建筑装饰装修工程施工质量验收法律规范》GB50210- 《建筑地面工程施工质量验收法律规范》GB50209- 《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130- 《钢筋焊接及验收规程》JGJ18- 《地下工程防水技术法律规范》GB50108- 《混凝土强度检验评定标准》GBJ107-87《电力建设安全工作规程》《国家电网公司安全生产规程规定》《电力建设安全健康环境管理工作规定》《职业安全卫生与环境程序文件》3
作业前必须具备的条件和应做的准备下载后可任意编辑3
1 技术准备3
1 完成翻车机室地上结构、 翻车机室零米工程施工图会审, 经设计交底
2 施工缝位置处理完毕
3 周转材料、 工程用料进厂; 施工机械、 机具准备完备
2 作业前应做的准备3
1 施工前必须对参加作业人员进行施工程序、 施工工艺、 质量标准、 施工危险因素和
