下载后可任意编辑肋板桥台施工方案12024 年 4 月 19 日下载后可任意编辑京包高速公路(五环路—六环路段)工程 6# 合同分项工程开工申请单 编号:JB06-FK-致总监理工程师办公室:由我部承建的 京包高速公路工程(五环路—六环路)邓庄南路互通式立交主线桥桥台 分项工程开工报告已编制完毕,计划从 年 6 月 13 日开工, 年 6 月 30 日完工,请予以审批

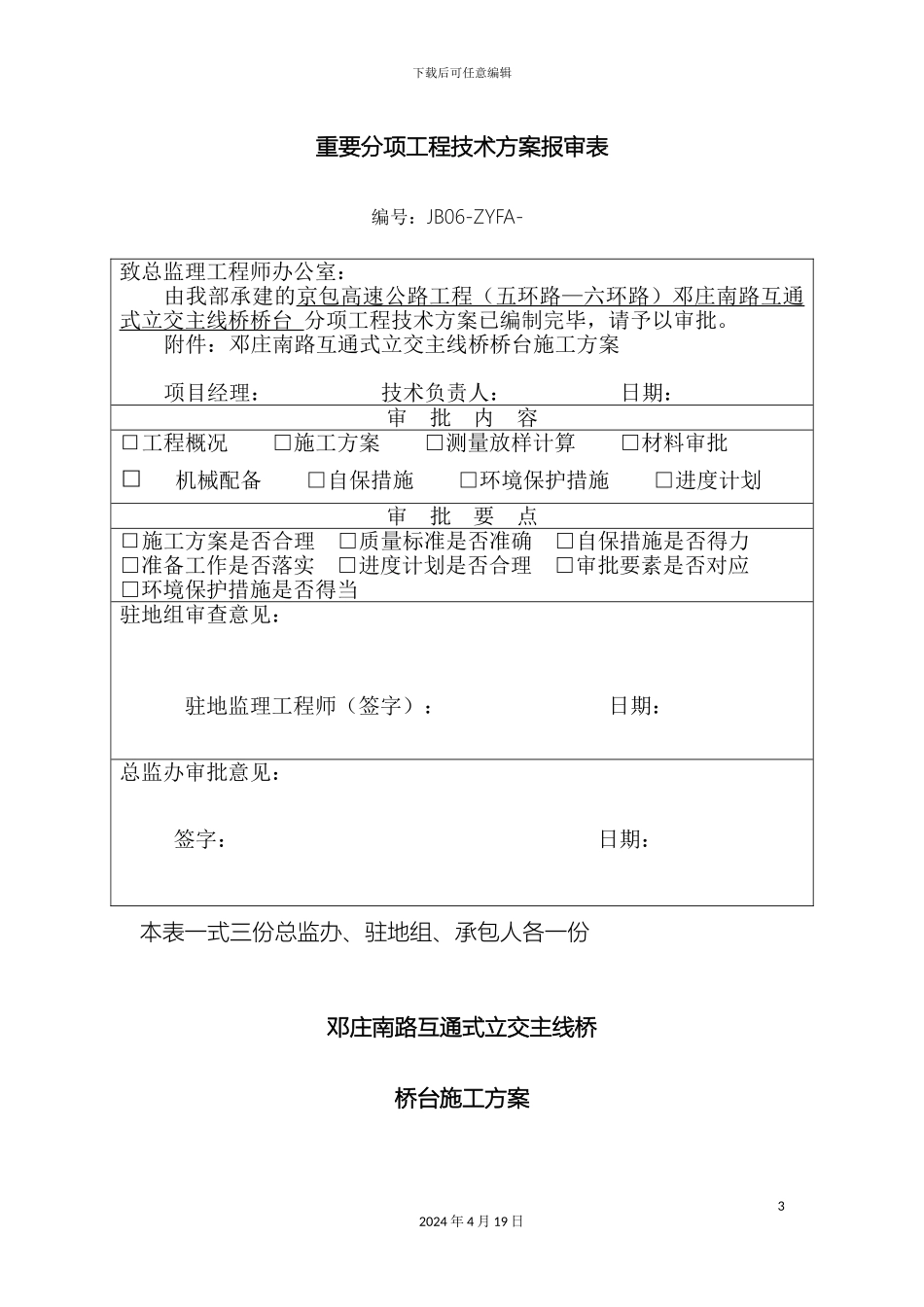

负责人签字: 日期:审 批 内 容□工程概况 □施工方案 □测量放样计算 □材料审批□机械配备 □自保措施 □环境保护措施 □进度计划审 批 要 点□施工方案是否合理 □质量标准是否准确 □自保措施是否得力□准备工作是否落实 □进度计划是否合理 □审批要素是否对应□环境保护措施是否得当驻地组审查意见:驻地监理工程师(签字): 日期:总监办审批意见:签字: 日期:本表一式三份总监办、驻地组、承包人各一份 京包高速公路(五环路—六环路段)工程 6# 合同22024 年 4 月 19 日下载后可任意编辑重要分项工程技术方案报审表 编号:JB06-ZYFA-致总监理工程师办公室:由我部承建的京包高速公路工程(五环路—六环路)邓庄南路互通式立交主线桥桥台 分项工程技术方案已编制完毕,请予以审批
附件:邓庄南路互通式立交主线桥桥台施工方案项目经理: 技术负责人: 日期:审 批 内 容□工程概况 □施工方案 □测量放样计算 □材料审批□机械配备 □自保措施 □环境保护措施 □进度计划审 批 要 点□施工方案是否合理 □质量标准是否准确 □自保措施是否得力□准备工作是否落实 □进度计划是否合理 □审批要素是否对应□环境保护措施是否得当驻地组审查意见:驻地监理工程师(签字): 日期:总监办审批意见:签字: 日期:本表一式三份总监办、驻地组、承包人各一份 邓庄南路互通式立交主线桥桥台施工方案32024 年 4 月 19 日下载
