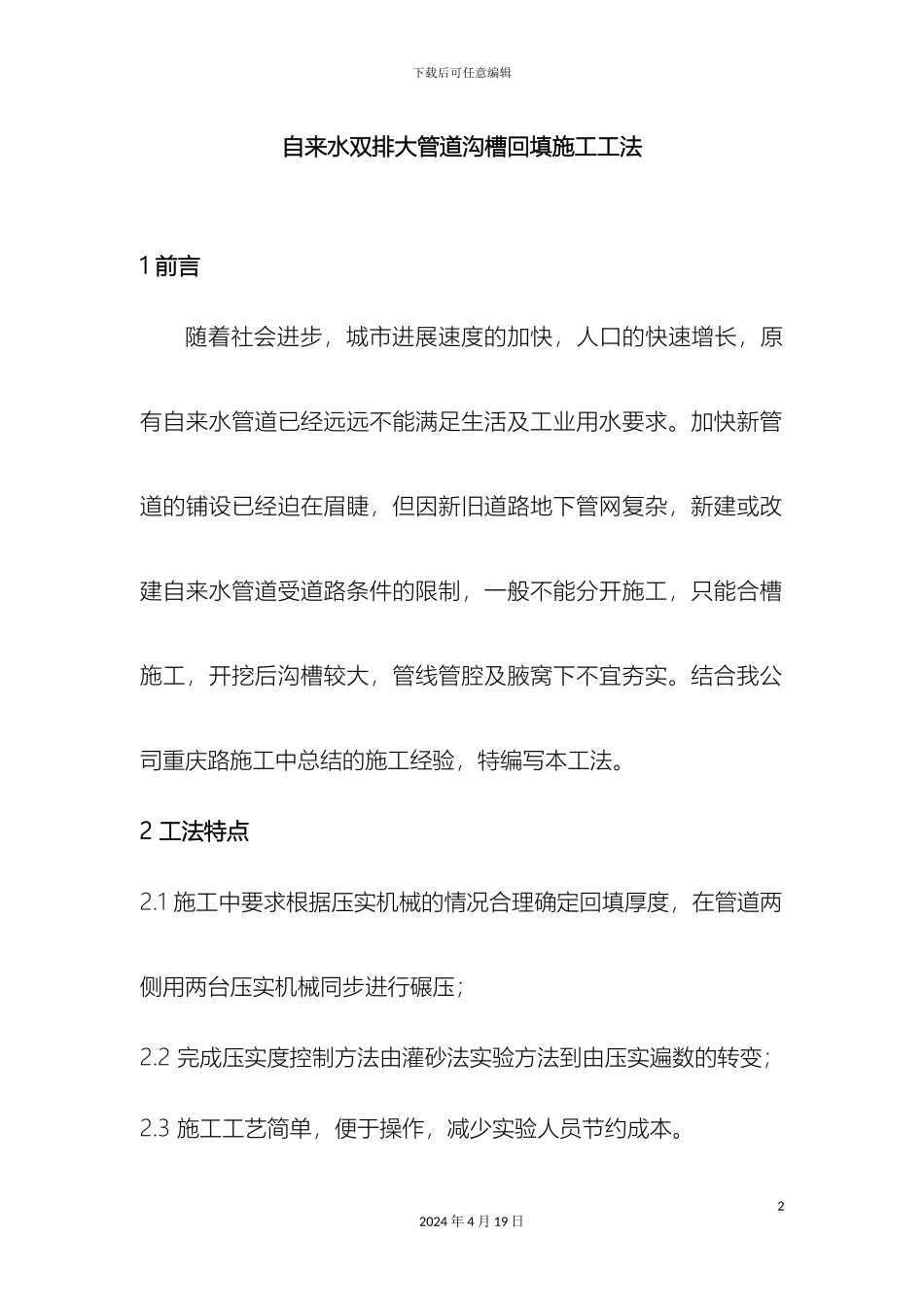

下载后可任意编辑自来水双排大管道沟槽回填施工工法12024 年 4 月 19 日下载后可任意编辑自来水双排大管道沟槽回填施工工法1 前言随着社会进步,城市进展速度的加快,人口的快速增长,原有自来水管道已经远远不能满足生活及工业用水要求
加快新管道的铺设已经迫在眉睫,但因新旧道路地下管网复杂,新建或改建自来水管道受道路条件的限制,一般不能分开施工,只能合槽施工,开挖后沟槽较大,管线管腔及腋窝下不宜夯实
结合我公司重庆路施工中总结的施工经验,特编写本工法
2 工法特点2
1 施工中要求根据压实机械的情况合理确定回填厚度,在管道两侧用两台压实机械同步进行碾压;2
2 完成压实度控制方法由灌砂法实验方法到由压实遍数的转变;2
3 施工工艺简单,便于操作,减少实验人员节约成本
22024 年 4 月 19 日下载后可任意编辑2

4 因不用每层实测压实度,大大加快了施工进度,缩短了施工工期
3 适用范围本工法适用于工程地质较好,非弱承载力的淤泥质土、粉土路段,对于所有单双管大管道沟槽回填都适用
4 工艺原理根据法律规范要求进行分层夯实,每碾压一遍测其压实度,达到图纸或法律规范要求的压实度时确定碾压遍数,后续施工以压实遍数来控制
5 施工工艺及操作要点5
1 工艺流程沟槽回填的工艺流程如下: 沟槽清理 回填土 32024 年 4 月 19 日下载后可任意编辑 两侧对称夯实 达不到设计要求 测压实度 达到设计要求,记录碾压遍数 5
2 施工操作要点沟槽回填5
1 回填要求5
1 管道两侧及管顶以上至路基以下范围内用碎石屑、砂砾、中粗砂回填,应分层对称回填、夯实,每层回填高度不大于200mm
2 自下而上在沟槽两侧对称回填,均匀上升
分段夯实时,留阶梯接茬且不得漏夯和损伤管道
接茬不应留在检查井处
3 同一沟槽中有双排管道,其基础底面位于同一高程时,管道之
