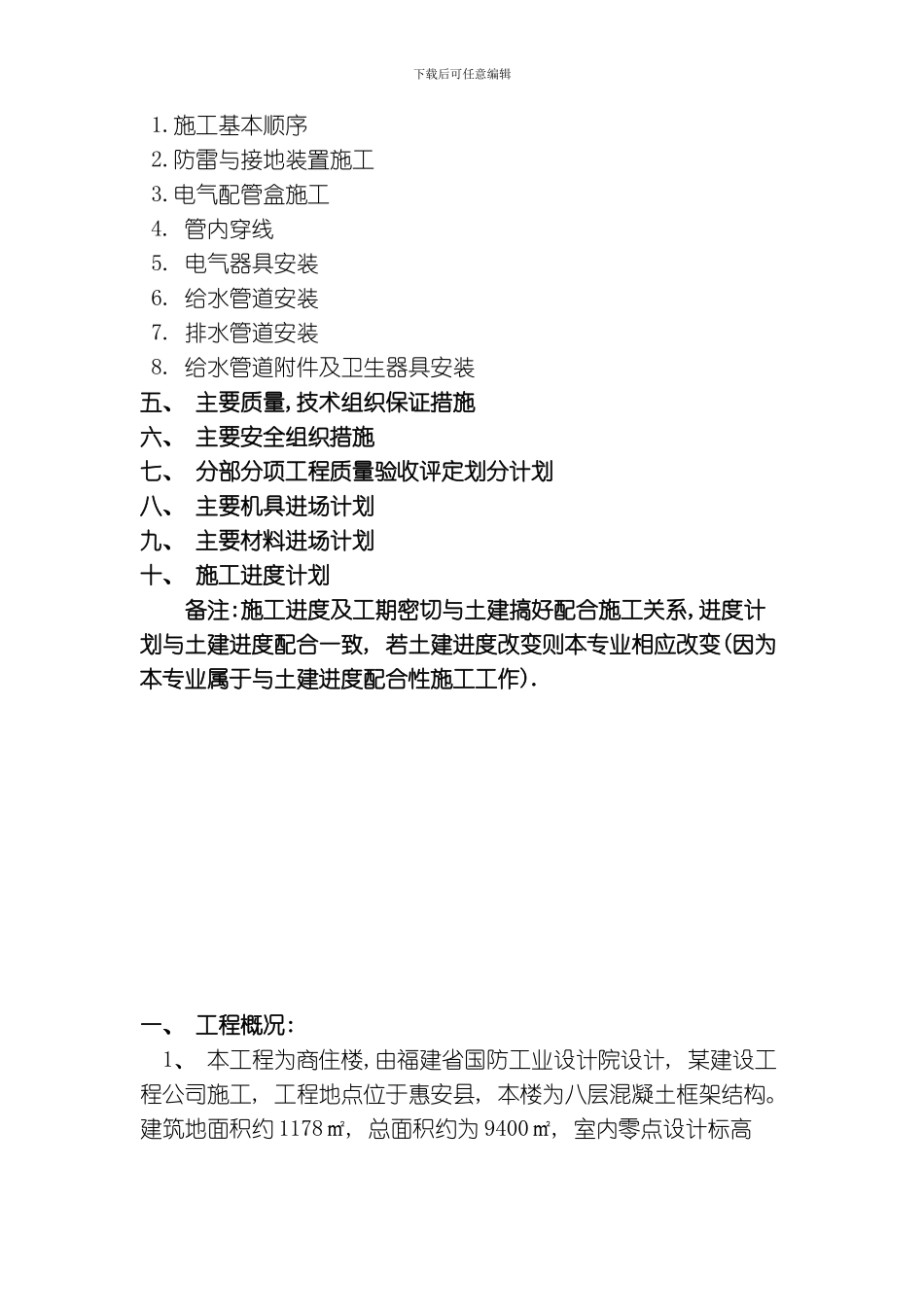

下载后可任意编辑惠 安 东 南 花 园 5 # 楼水电施工方案编制单位: 编 制 人: 编制日期: 二 00 六 年三 月 二十日 审核意见: 下载后可任意编辑 审核人: 年 月 日 审批意见: 审批人: 年 月 日一、 工程概况二、 施工依据三、 施工前准备工作 1、 施工前技术准备工作 2、 编制施工进度计划和合理劳力组织 3、 材料器具、 设备组织供应四、 施工方法下载后可任意编辑 1.施工基本顺序 2.防雷与接地装置施工 3.电气配管盒施工4. 管内穿线 5. 电气器具安装 6. 给水管道安装 7. 排水管道安装 8. 给水管道附件及卫生器具安装五、 主要质量,技术组织保证措施六、 主要安全组织措施七、 分部分项工程质量验收评定划分计划八、 主要机具进场计划九、 主要材料进场计划十、 施工进度计划备注:施工进度及工期密切与土建搞好配合施工关系,进度计划与土建进度配合一致, 若土建进度改变则本专业相应改变(因为本专业属于与土建进度配合性施工工作).一、 工程概况: 1、 本工程为商住楼,由福建省国防工业设计院设计, 某建设工程公司施工, 工程地点位于惠安县, 本楼为八层混凝土框架结构。建筑地面积约 1178㎡, 总面积约为 9400㎡, 室内零点设计标高下载后可任意编辑+0、 00 米, 总长 42.4 m, 宽 27.8m, 水电安装工程主要内容为电气照明安装, 室内给、 排水管道及水表及配件安装。 2、 给排水安装工程 设计生活给水管为 PP-R 管材, 主干管及配水管采纳热熔连接安装, 消防管道采纳镀锌钢管, 排水管道为 PVC 材质。 3、 本工程电源由小区变电所采纳 YJV22-0.6/1KV-4*70 电缆直接引至底层总配电箱, 照明部份, 照明配电箱至灯具线采纳 BV2.5㎜2穿 PVC 管暗设, 灯具采纳吸顶安装。 4、 防雷接地工程 本工程防雷接地等级属三类防雷, 防雷接地与配电箱保护接地共用一个接地系统, 其连接采纳-40X4 扁铁焊接, 接地电阻实测值应小于 1 欧姆( 设计值) , 接地体利用基础地梁底两主筋( 不小于 Φ16) 搭接处焊接作为接地体, 利用柱内对角两主筋搭接处焊接作为引下线, 在女墙上明设一条直径为 φ12 的镀锌圆钢作为避雷带。 5、 施工工期及进度参照土建专业, 与其搞好密切配合。 6、 施工条件 本工程施工图纸会审交接已完结, 工程预算已编制, 现场三通一平已具备。施工用水, 用电设备已完成, 施工机具和施工技术材料准备完整, 临时设施搭设完整。条...
