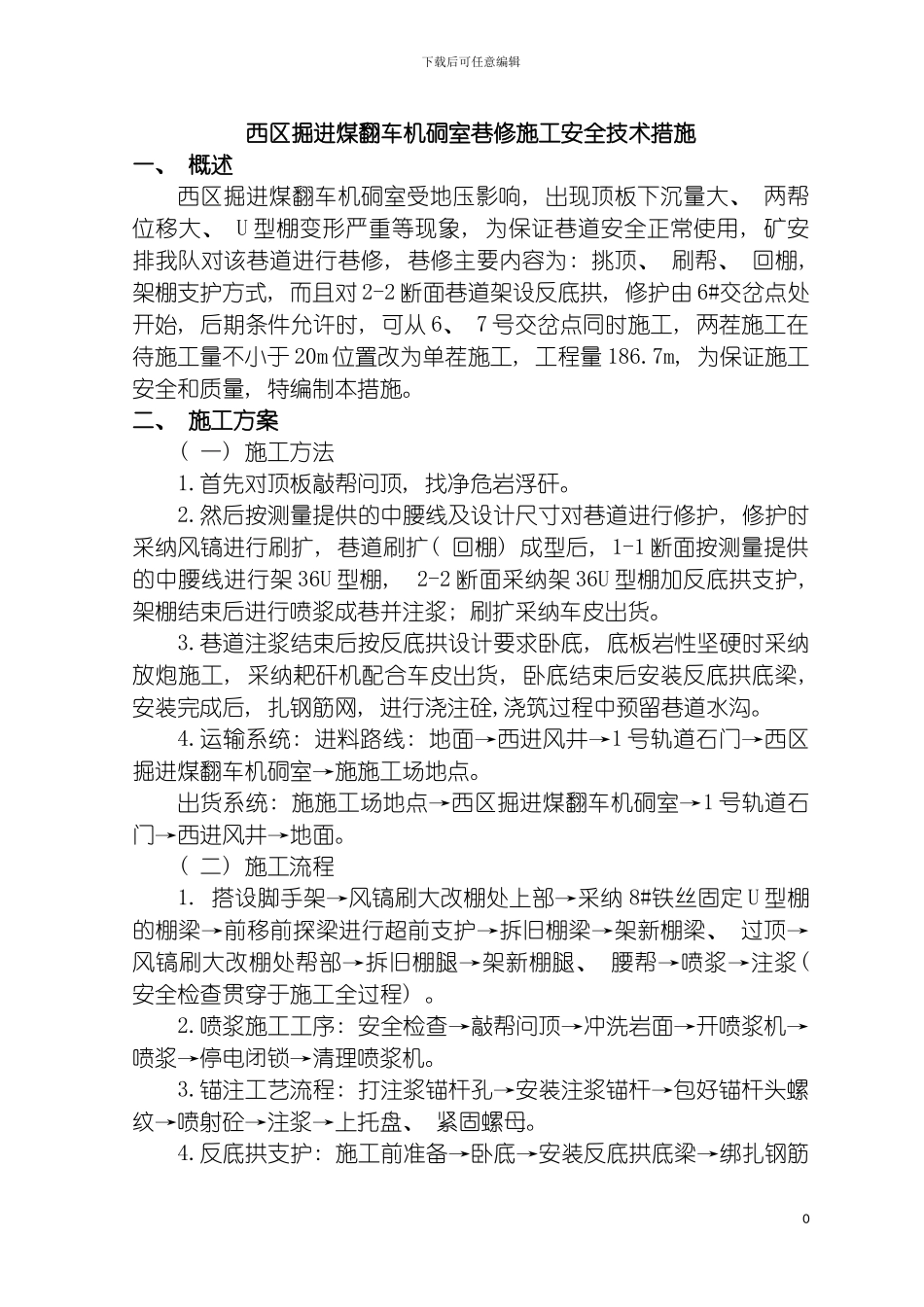

下载后可任意编辑西区掘进煤翻车机硐室巷修施工安全技术措施 N1下载后可任意编辑西区掘进煤翻车机硐室巷修施工安全技术措施一、 概述西区掘进煤翻车机硐室受地压影响, 出现顶板下沉量大、 两帮位移大、 U 型棚变形严重等现象, 为保证巷道安全正常使用, 矿安排我队对该巷道进行巷修, 巷修主要内容为: 挑顶、 刷帮、 回棚, 架棚支护方式, 而且对 2-2 断面巷道架设反底拱, 修护由 6#交岔点处开始, 后期条件允许时, 可从 6、 7 号交岔点同时施工, 两茬施工在待施工量不小于 20m 位置改为单茬施工, 工程量 186
7m, 为保证施工安全和质量, 特编制本措施
二、 施工方案( 一) 施工方法1
首先对顶板敲帮问顶, 找净危岩浮矸
然后按测量提供的中腰线及设计尺寸对巷道进行修护, 修护时采纳风镐进行刷扩, 巷道刷扩( 回棚) 成型后, 1-1 断面按测量提供的中腰线进行架 36U 型棚, 2-2 断面采纳架 36U 型棚加反底拱支护, 架棚结束后进行喷浆成巷并注浆; 刷扩采纳车皮出货
巷道注浆结束后按反底拱设计要求卧底, 底板岩性坚硬时采纳放炮施工, 采纳耙矸机配合车皮出货, 卧底结束后安装反底拱底梁, 安装完成后, 扎钢筋网, 进行浇注硂,浇筑过程中预留巷道水沟
运输系统: 进料路线: 地面→西进风井→1 号轨道石门→西区掘进煤翻车机硐室→施施工场地点
出货系统: 施施工场地点→西区掘进煤翻车机硐室→1 号轨道石门→西进风井→地面
( 二) 施工流程1
搭设脚手架→风镐刷大改棚处上部→采纳 8#铁丝固定 U 型棚的棚梁→前移前探梁进行超前支护→拆旧棚梁→架新棚梁、 过顶→风镐刷大改棚处帮部→拆旧棚腿→架新棚腿、 腰帮→喷浆→注浆( 安全检查贯穿于施工全过程)
喷浆施工工序: 安全检查→敲帮问顶→冲洗岩面→开喷浆机→喷浆→停电闭锁→清理喷浆机
