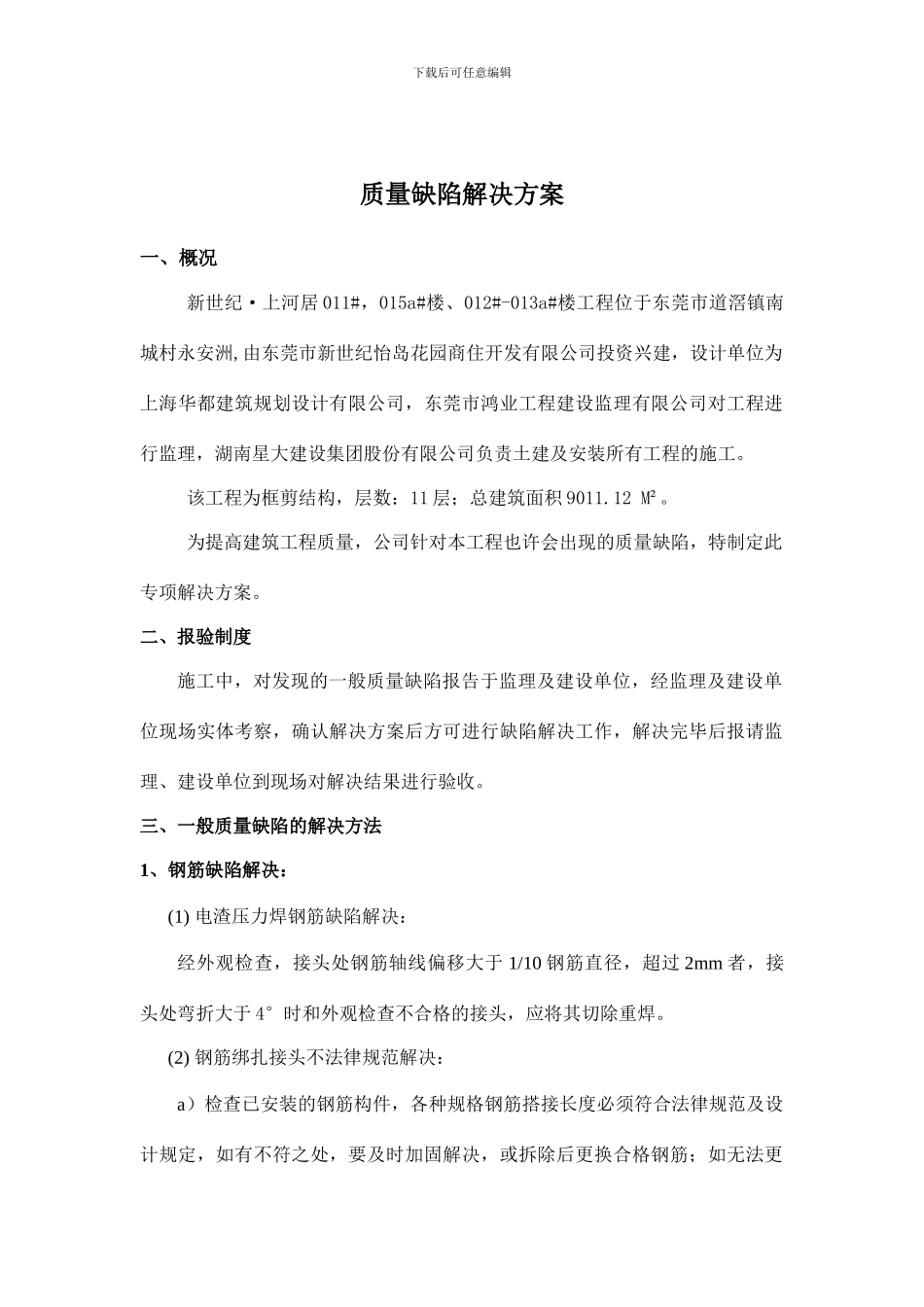

下载后可任意编辑质量缺陷解决方案一、概况新世纪·上河居 011#,015a#楼、012#-013a#楼工程位于东莞市道滘镇南城村永安洲,由东莞市新世纪怡岛花园商住开发有限公司投资兴建,设计单位为上海华都建筑规划设计有限公司,东莞市鸿业工程建设监理有限公司对工程进行监理,湖南星大建设集团股份有限公司负责土建及安装所有工程的施工。该工程为框剪结构,层数:11 层;总建筑面积 9011.12 M²。为提高建筑工程质量,公司针对本工程也许会出现的质量缺陷,特制定此专项解决方案。二、报验制度施工中,对发现的一般质量缺陷报告于监理及建设单位,经监理及建设单位现场实体考察,确认解决方案后方可进行缺陷解决工作,解决完毕后报请监理、建设单位到现场对解决结果进行验收。三、一般质量缺陷的解决方法1、钢筋缺陷解决:(1) 电渣压力焊钢筋缺陷解决:经外观检查,接头处钢筋轴线偏移大于 1/10 钢筋直径,超过 2mm 者,接头处弯折大于 4°时和外观检查不合格的接头,应将其切除重焊。(2) 钢筋绑扎接头不法律规范解决:a)检查已安装的钢筋构件,各种规格钢筋搭接长度必须符合法律规范及设计规定,如有不符之处,要及时加固解决,或拆除后更换合格钢筋;如无法更下载后可任意编辑换时改加电弧焊接方法。b)检查Ⅰ级钢筋的绑扎接头末端是否有弯钩,如没有弯钩,必须用电弧焊补焊。c)受力钢筋的绑扎接头应互相错开,绑扎接头的搭接长度的 1.3 倍区段范围内,有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积为:受拉区不得超过 25%,受压区不得超过 50%,如有超过以上规定必须设法错开。(3) 柱钢筋错位解决:在楼、地面上弹柱模板位置线,发现钢筋凸出模板时须及时纠正;如偏位大于钢筋直径时,则要将上部竖钢筋加直角弯钩到混凝土面,再将偏位钢筋纠正后焊牢。钢筋错位的解决,必须会同设计、质量监督部门讨论加筋方案。2、混凝土缺陷解决:拆模后检查发现构件的缺陷的修整,应符合下列规定:面积较小且数量不多的蜂窝或露石的混凝土表面,可用 1:2~1:2.5 的水泥砂浆抹平,在抹砂浆前必须用钢丝刷或加压水冲洗基层面。较大面积的蜂窝、露石和露筋,应按其所有深度凿去薄弱的混凝土层和松动的骨料颗粒,然后用钢丝刷或加压力水洗刷表面,经质量检查人员检查认可后,再用比原混凝土强度提高一级的细骨料混凝土填塞,并认真振捣。抹平、收水后二次压实,防止收缩裂缝。湿养护 7d。对影响混凝土结构性能的缺陷,必须会同设计等有关单...
