- 1 - 冬期施工保证措施 1、冬季与温度 根据相关规定,冬季施工的起止日期为:当冬天到来,如连续五天的日平均气温稳定在5℃以下,则此 5 天的第一天为进入冬季施工的初日;当气温转暖时,最后一个 5 天的日平均气温稳定在5℃以上,则此 5 天的最后一天为冬季施工的终日(日平均气温是指在地面以上 1
5m 处,并远离热源的地方测得 1 天内2、8、14 和 20 时 4 次室外气温观测结果的平均值)
园林工程在进入冬季施工前和解除冬期施工后,均必须有一定的防护措施,以防气温突然降至 0℃以下的寒流及霜冻等侵袭造成工程质量下降
2、冬期施工的部署原则 施工部署上要根据晴、冷、内、外相结合的原则,晴天多搞室外,冷天多搞室内,尽量缩短低温露天作业时间,缩小雨天露天作业面以及采取集中兵力打歼灭战的方针
在安排冬期施工时要考虑气温及降雪的影响,要考虑冬期施工的作业面积、施工进度,加快劳动调配,强调合理的工序穿插,善于利 用 各有利 条 件 ,加快施工进度,并适 当考虑一些 机 动的施工项 目 ,加强生 产 调度工作
要将 冬期施工准 备 工作纳 入生 产 计 划 ,考虑一定的劳动力,安排一定的作业时间,搞好 冬季施工期间工程材 料 和冬期设 备 的储 备
3、冬期施工的技 术 准 备 工作 (1)掌 握 施工所 在地区 气象 资 料 冬期施工前,要与施工所 在地区 气象 部门 联 系 ,掌 握 当地冬季气温情 况 ,搜 集有关资 料
如该 地区 缺 少 气温资 料 ,可 参 照 附 近 地区 气温资 料 ,进行 冬期施工准 备

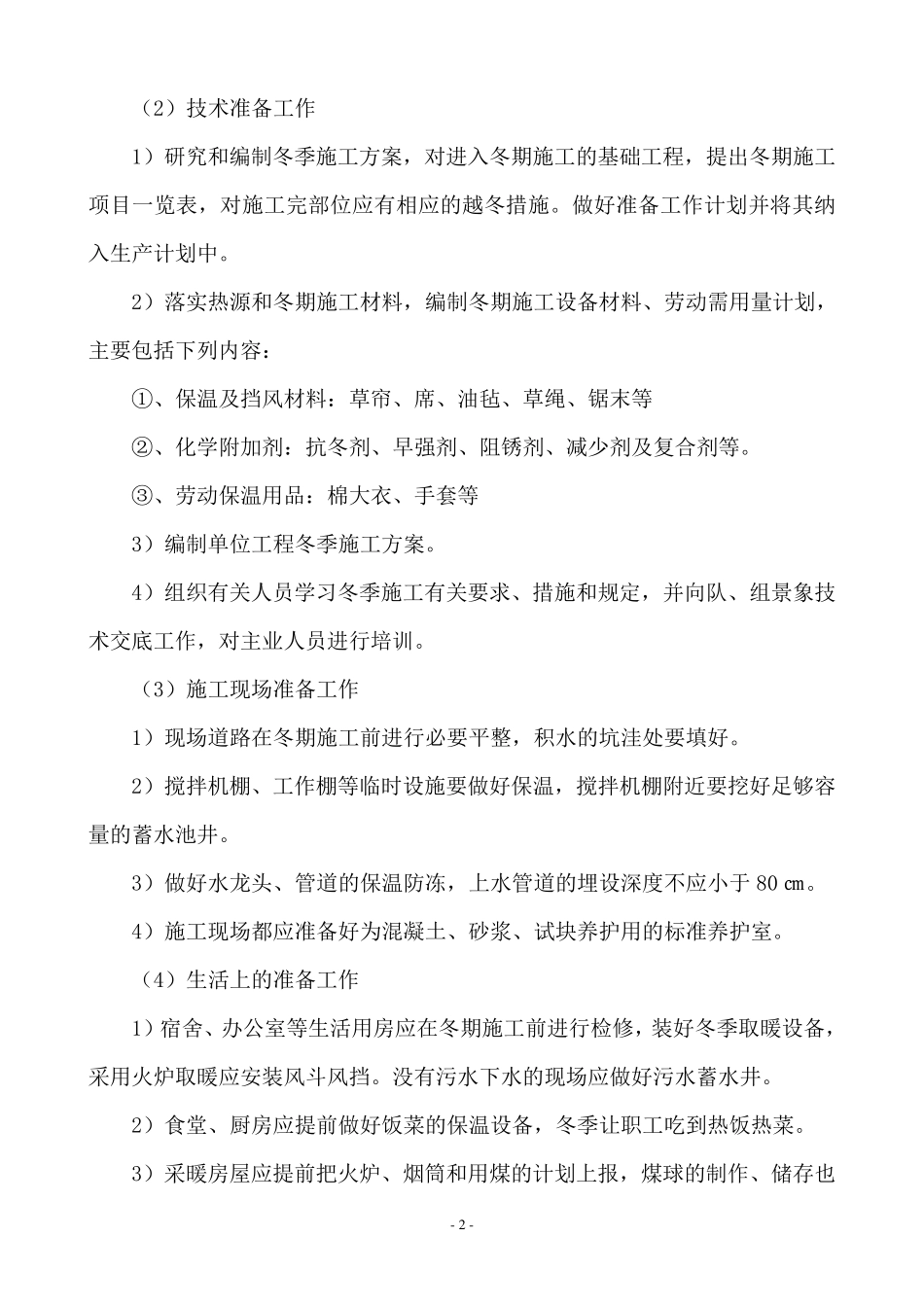

- 2 - (2)技术准备工作 1)研究和编制冬季施工方案,对进入冬期施工的基础工程,提出冬期施工项目一览表,对施工完部位应有相应的越冬措施
做好准备工作计划并将其纳入生产计划中

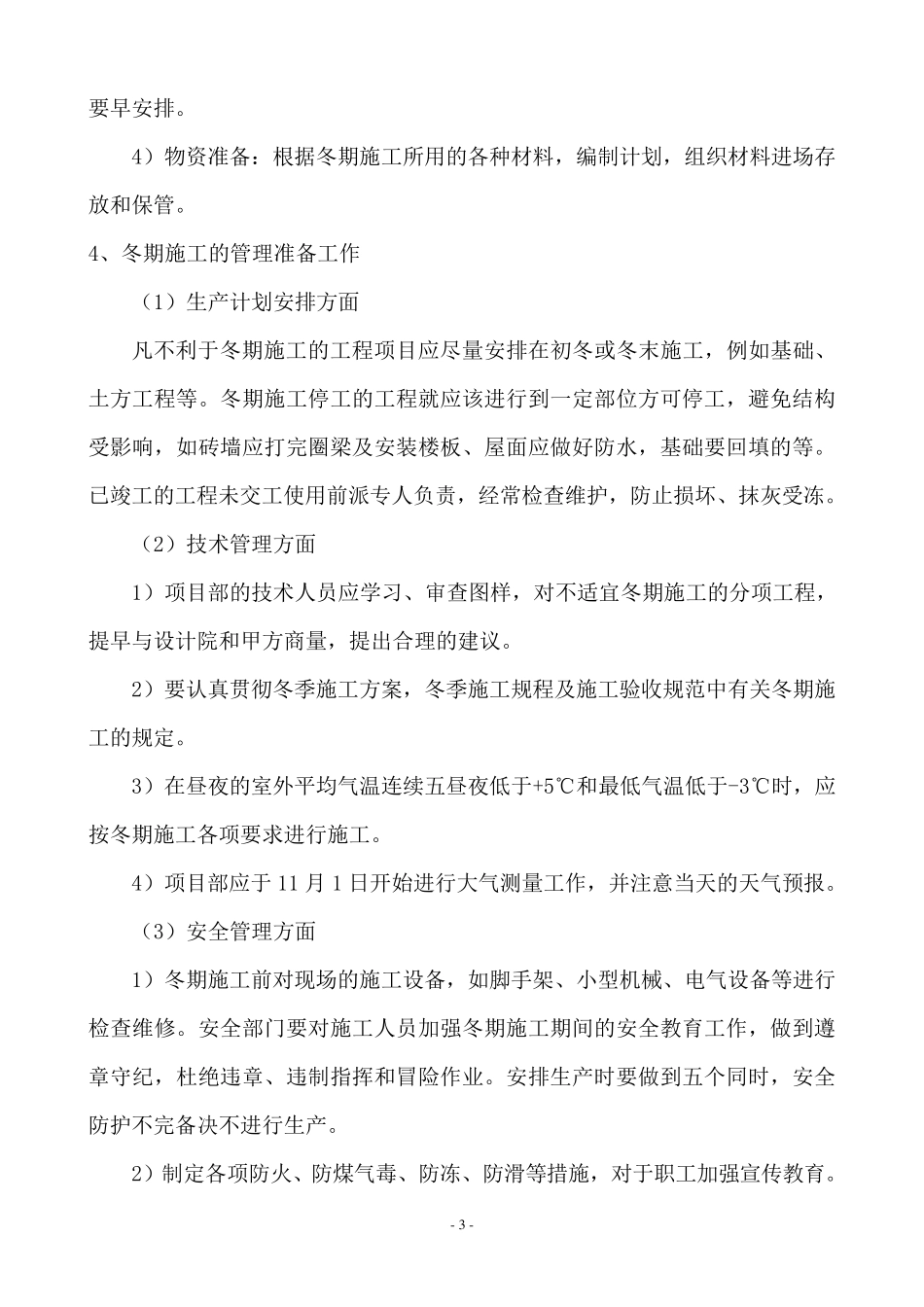

2)落实热源和冬期施工材料,编制冬期施工设备材料、劳动需用量计划
