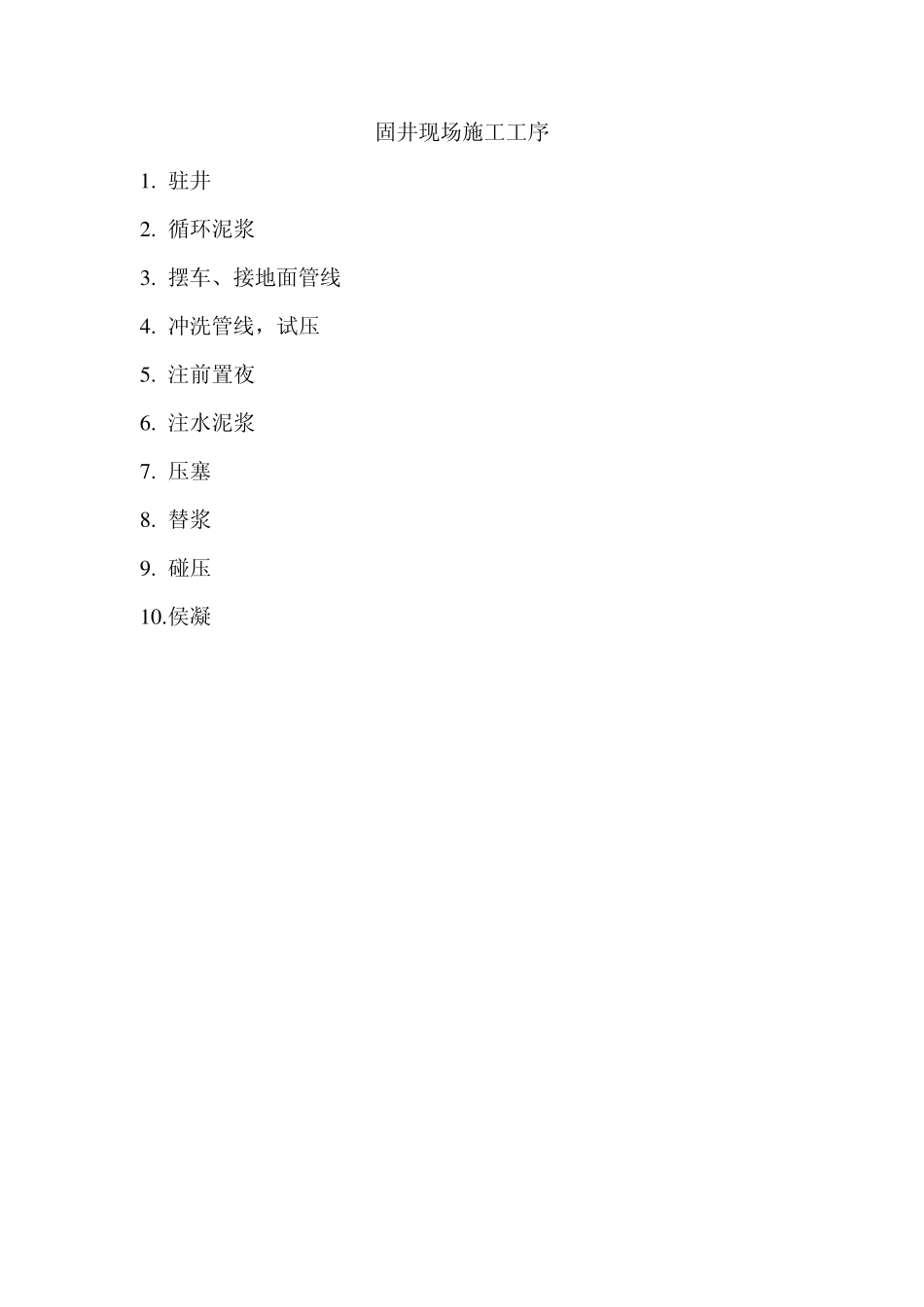

固井现场施工工序 1
循环泥浆 3
摆车、接地面管线 4
冲洗管线,试压 5
注前置夜 6
注水泥浆 7
碰压 1 0

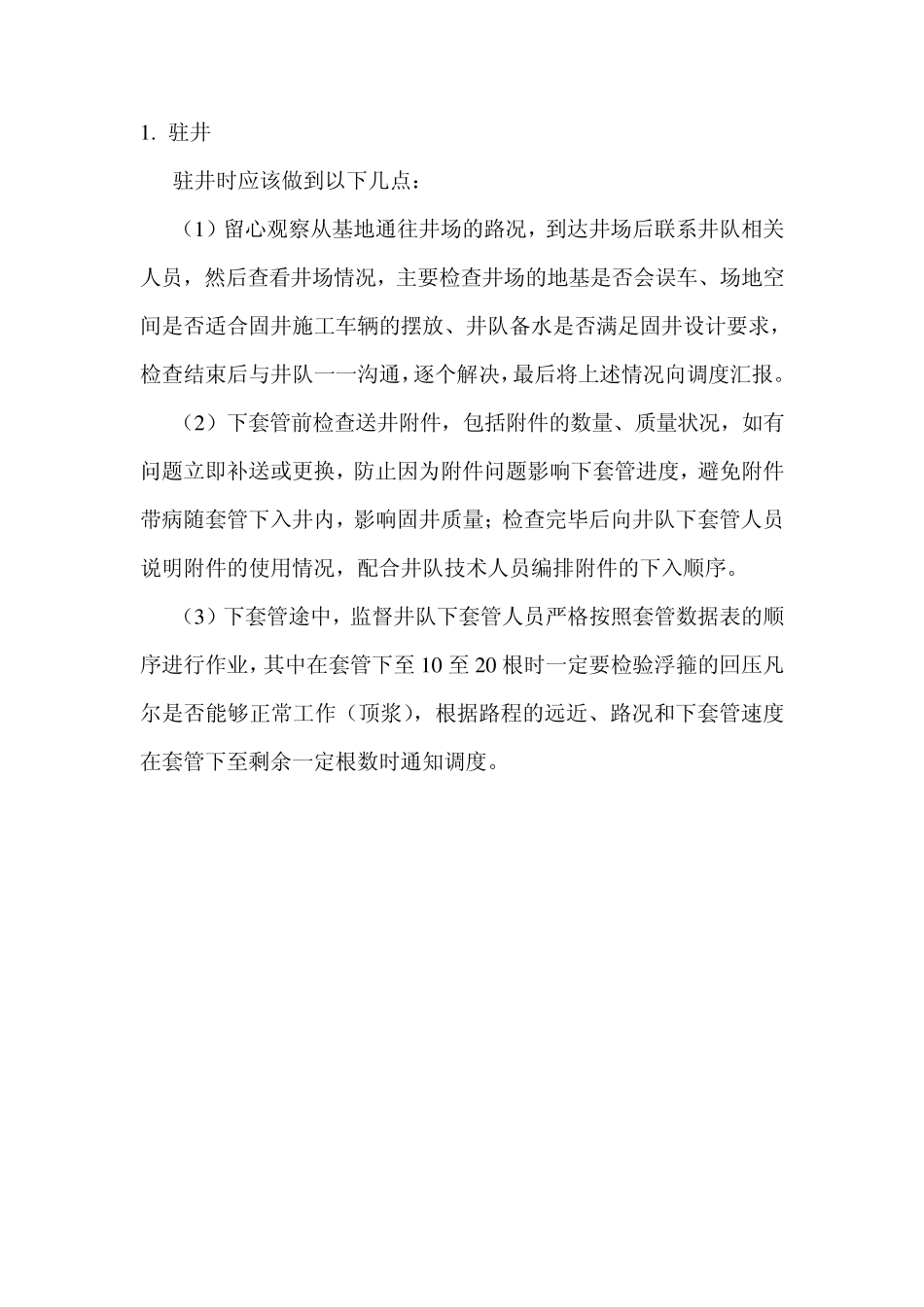

驻井 驻井时应该做到以下几点: (1 )留心观察从基地通往井场的路况,到达井场后联系井队相关人员,然后查看井场情况,主要检查井场的地基是否会误车、场地空间是否适合固井施工车辆的摆放、井队备水是否满足固井设计要求,检查结束后与井队一一沟通,逐个解决,最后将上述情况向调度汇报
(2 )下套管前检查送井附件,包括附件的数量、质量状况,如有问题立即补送或更换,防止因为附件问题影响下套管进度,避免附件带病随套管下入井内,影响固井质量;检查完毕后向井队下套管人员说明附件的使用情况,配合井队技术人员编排附件的下入顺序
(3 )下套管途中,监督井队下套管人员严格按照套管数据表的顺序进行作业,其中在套管下至 1 0 至 2 0 根时一定要检验浮箍的回压凡尔是否能够正常工作(顶浆),根据路程的远近、路况和下套管速度在套管下至剩余一定根数时通知调度

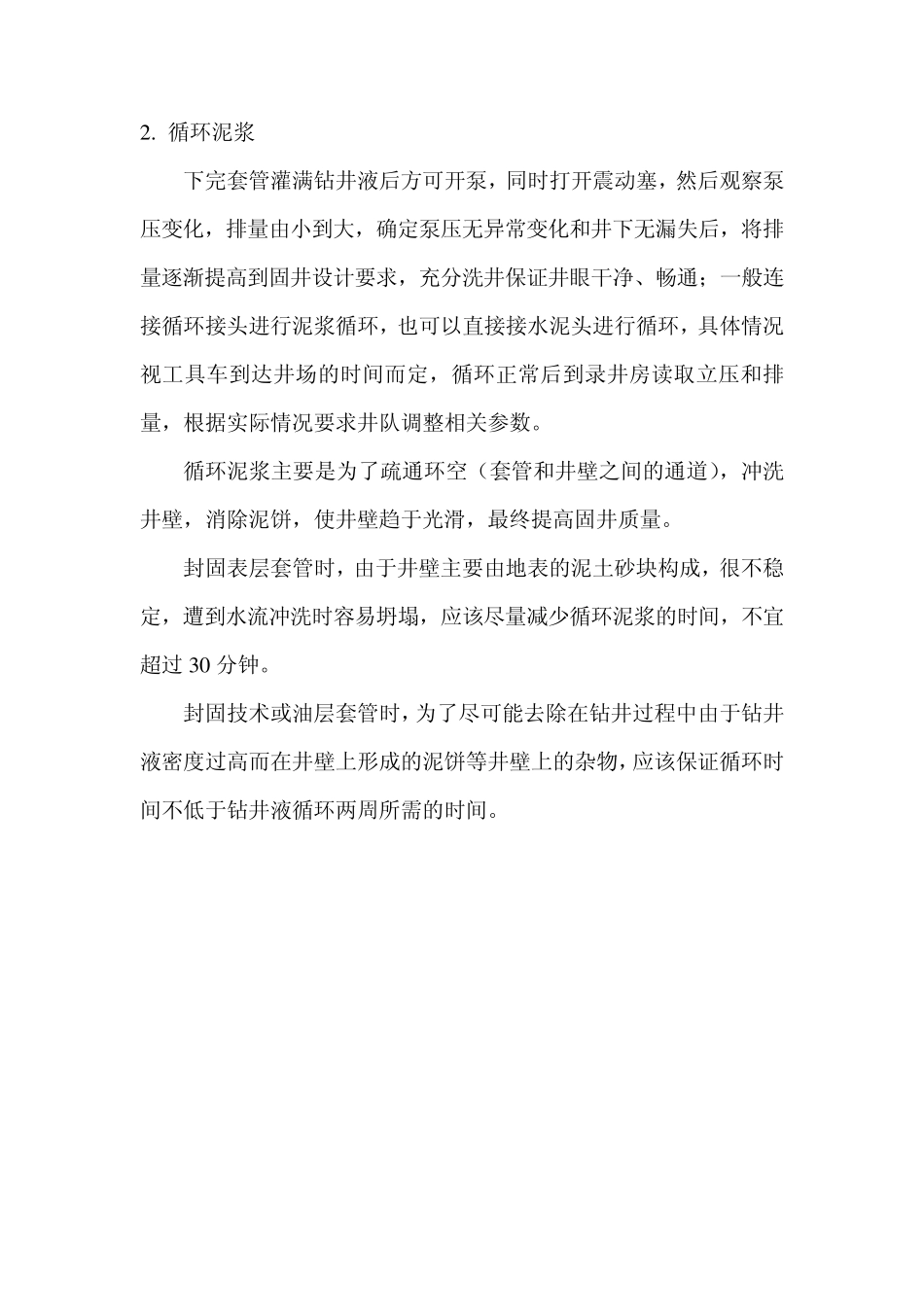

循环泥浆 下完套管灌满钻井液后方可开泵,同时打开震动塞,然后观察泵压变化,排量由小到大,确定泵压无异常变化和井下无漏失后,将排量逐渐提高到固井设计要求,充分洗井保证井眼干净、畅通;一般连接循环接头进行泥浆循环,也可以直接接水泥头进行循环,具体情况视工具车到达井场的时间而定,循环正常后到录井房读取立压和排量,根据实际情况要求井队调整相关参数
循环泥浆主要是为了疏通环空(套管和井壁之间的通道),冲洗井壁,消除泥饼,使井壁趋于光滑,最终提高固井质量
封固表层套管时,由于井壁主要由地表的泥土砂块构成,很不稳定,遭到水流冲洗时容易坍塌,应该尽量减少循环泥浆的时间,不宜超过 3 0 分钟
封固技术或油层套管时,为了尽可能去除在钻井过程中由于钻
