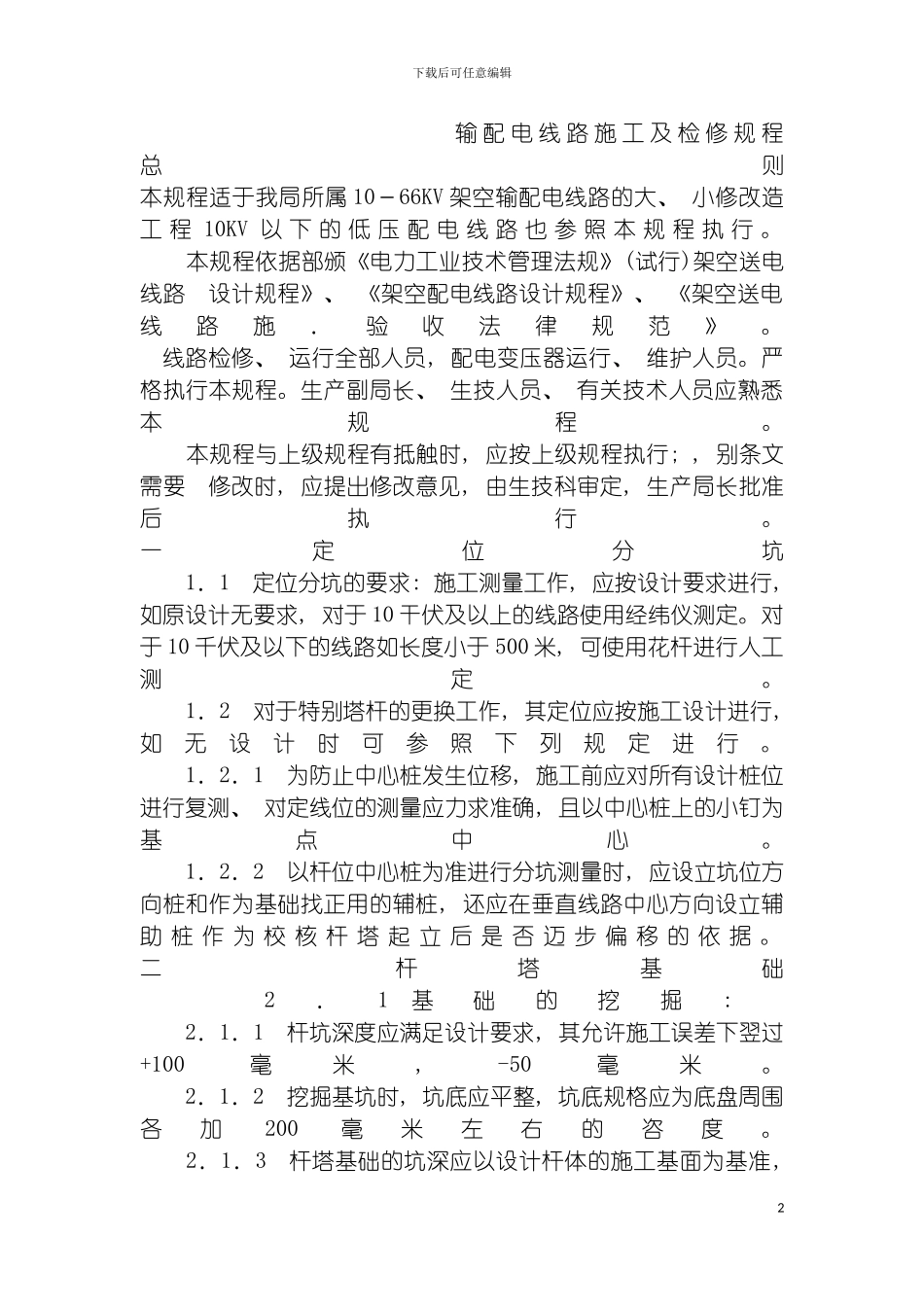

下载后可任意编辑输配电线路施工及检修规程1下载后可任意编辑输 配 电 线 路 施 工 及 检 修 规 程总 则本规程适于我局所属 10-66KV 架空输配电线路的大、 小修改造工 程 10KV 以 下 的 低 压 配 电 线 路 也 参 照 本 规 程 执 行
本规程依据部颁《电力工业技术管理法规》(试行)架空送电线路 设计规程》、 《架空配电线路设计规程》、 《架空送电线路施.验收法律规范》
线路检修、 运行全部人员, 配电变压器运行、 维护人员
严格执行本规程
生产副局长、 生技人员、 有关技术人员应熟悉本规程
本规程与上级规程有抵触时, 应按上级规程执行; , 别条文需要 修改时, 应提出修改意见, 由生技科审定, 生产局长批准后执行
一 定位分坑 1.1 定位分坑的要求: 施工测量工作, 应按设计要求进行, 如原设计无要求, 对于 10 干伏及以上的线路使用经纬仪测定
对于 10 千伏及以下的线路如长度小于 500 米, 可使用花杆进行人工测定
1.2 对于特别塔杆的更换工作, 其定位应按施工设计进行, 如无设计时可参照下列规定进行
1.2.1 为防止中心桩发生位移, 施工前应对所有设计桩位进行复测、 对定线位的测量应力求准确, 且以中心桩上的小钉为基点中心
1.2.2 以杆位中心桩为准进行分坑测量时, 应设立坑位方向桩和作为基础找正用的辅桩, 还应在垂直线路中心方向设立辅助 桩 作 为 校 核 杆 塔 起 立 后 是 否 迈 步 偏 移 的 依 据

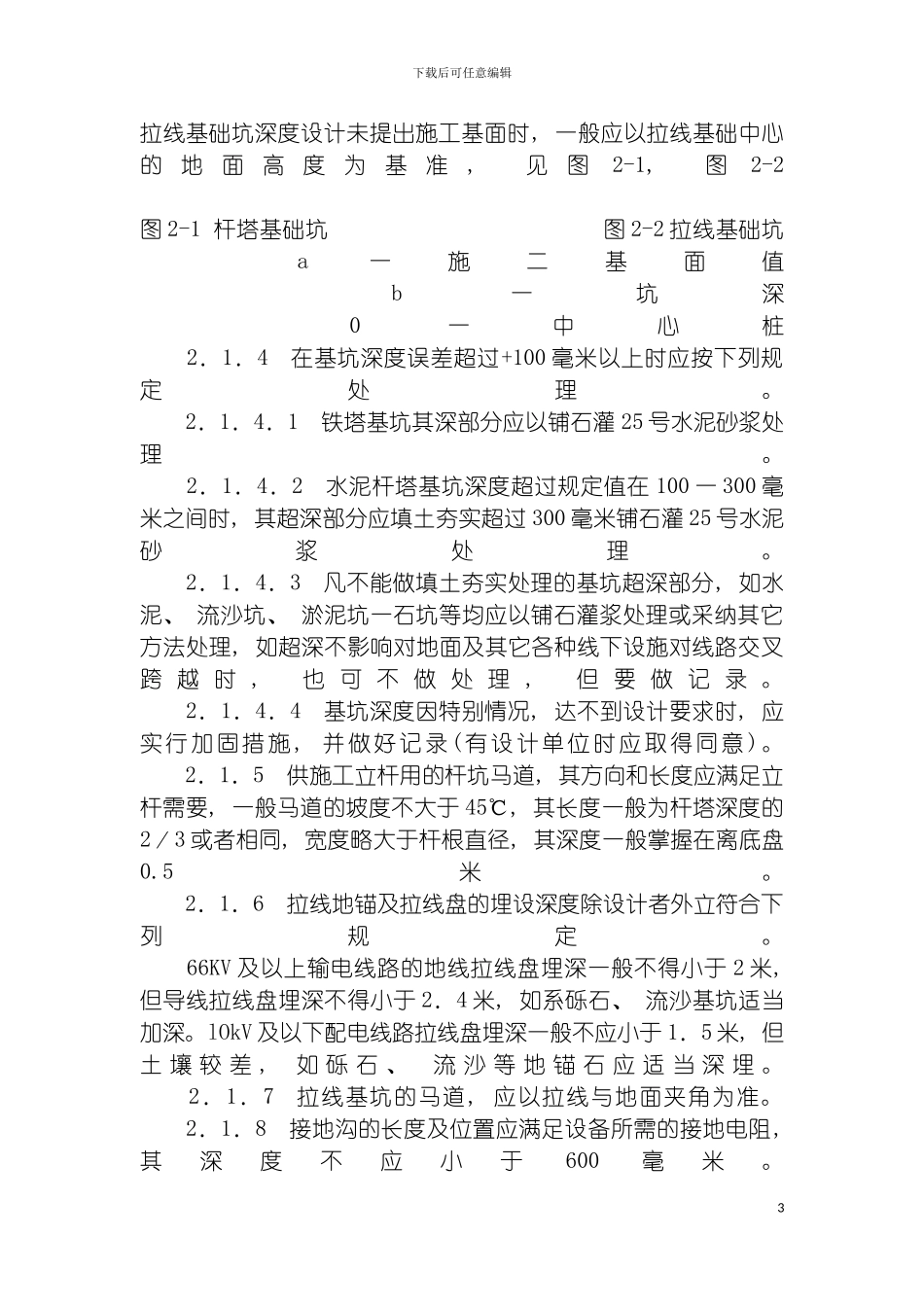

二 杆塔基础 2.1 基础的挖掘: 2.1.1 杆坑深度应满足设计要求, 其允许施工误差下翌过+100毫米, -50毫米
2.1.2 挖掘基坑时, 坑底应平整, 坑底规格应为底盘周围各加200毫米左右的咨度
2.1.3 杆塔基础的坑深应以设计杆体的施工基面为基准, 2下载后可任意编辑拉线基础坑深度设
