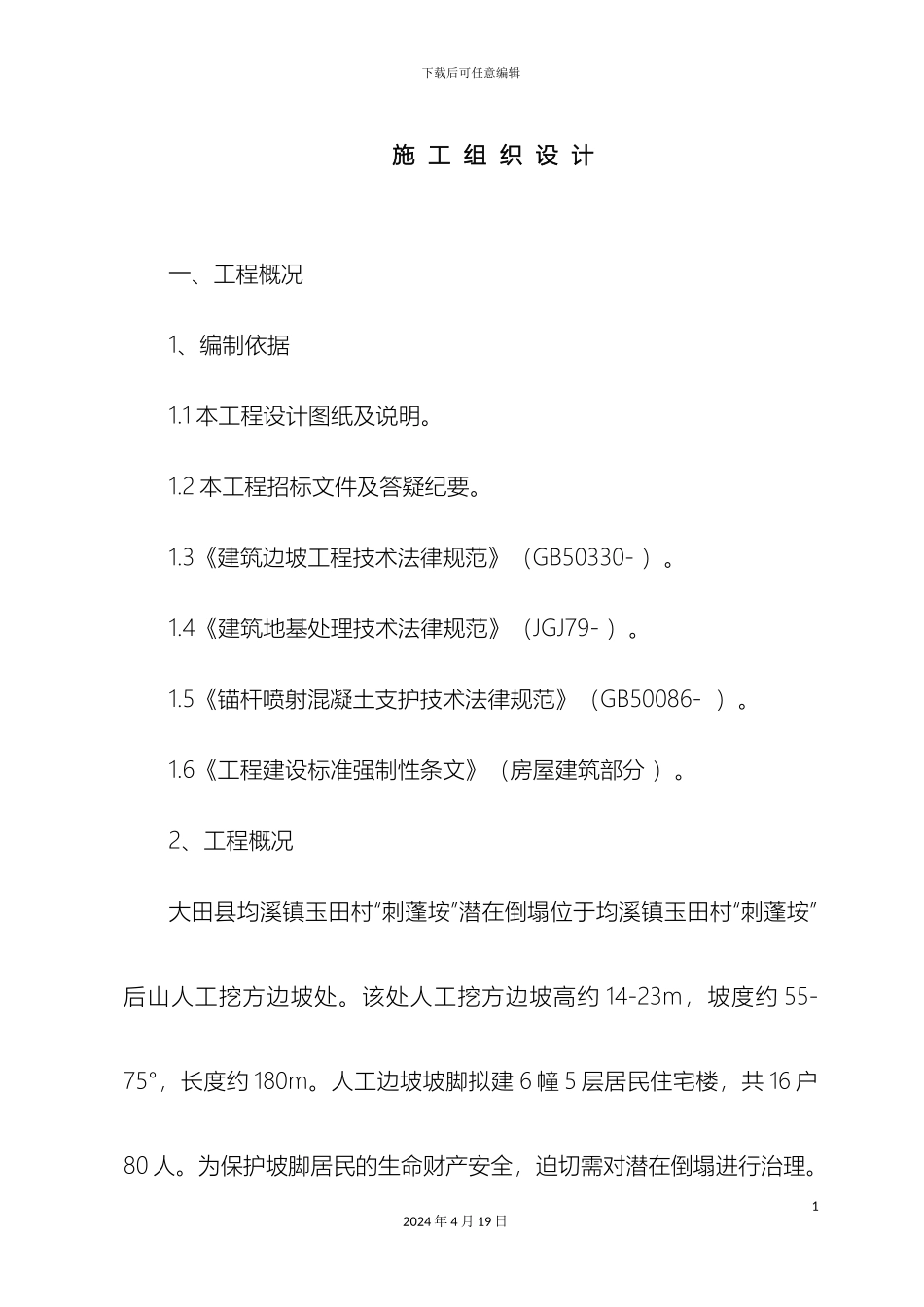

下载后可任意编辑边坡施工组织设计12024 年 4 月 19 日下载后可任意编辑施 工 组 织 设 计一、工程概况1、编制依据1
1 本工程设计图纸及说明
2 本工程招标文件及答疑纪要
3《建筑边坡工程技术法律规范》(GB50330- )
4《建筑地基处理技术法律规范》(JGJ79- )
5《锚杆喷射混凝土支护技术法律规范》(GB50086- )
6《工程建设标准强制性条文》(房屋建筑部分 )
2、工程概况大田县均溪镇玉田村“刺蓬垵”潜在倒塌位于均溪镇玉田村“刺蓬垵”后山人工挖方边坡处
该处人工挖方边坡高约 14-23m,坡度约 55-75°,长度约 180m
人工边坡坡脚拟建 6 幢 5 层居民住宅楼,共 16 户80 人
为保护坡脚居民的生命财产安全,迫切需对潜在倒塌进行治理
12024 年 4 月 19 日下载后可任意编辑该工程由福建地矿建设集团公司设计
其治理工程的主要工作内容有:2
1 边坡主要为表层的残坡积土及下层的全风化岩层,风化节理陡倾,约 180m 长范围内存在潜在的滑塌
设计治理措施为:2
1 土石方刷方清坡,对该边坡进行人工清坡,确保坡面平整
2 锚杆框架工程:1-1、2-2 剖面设置 5~6 级预应力锚杆框架,3 - 3 ~ 6 - 6 剖 面 设 置 4 ~ 6 级 普 通 锚 杆 框 架
深 度3m 、 12m 、 15m 、 18m 、 21m 、 24m 、 27m , 设 计 荷 载 为100KN、200KN、400KN
孔径 Φ110㎜,俯角 20ο
框架采纳现浇 C30混凝土,截面尺寸 400×500㎜、300×300㎜
4 地下水处理工程:在坡底 0
5~1m 布置一排仰斜排水孔,排水孔深度 30m,孔径 Φ110㎜,排水管采纳 Φ75㎜PVC 排水管制作
5 边坡坡脚喷锚工程:2
