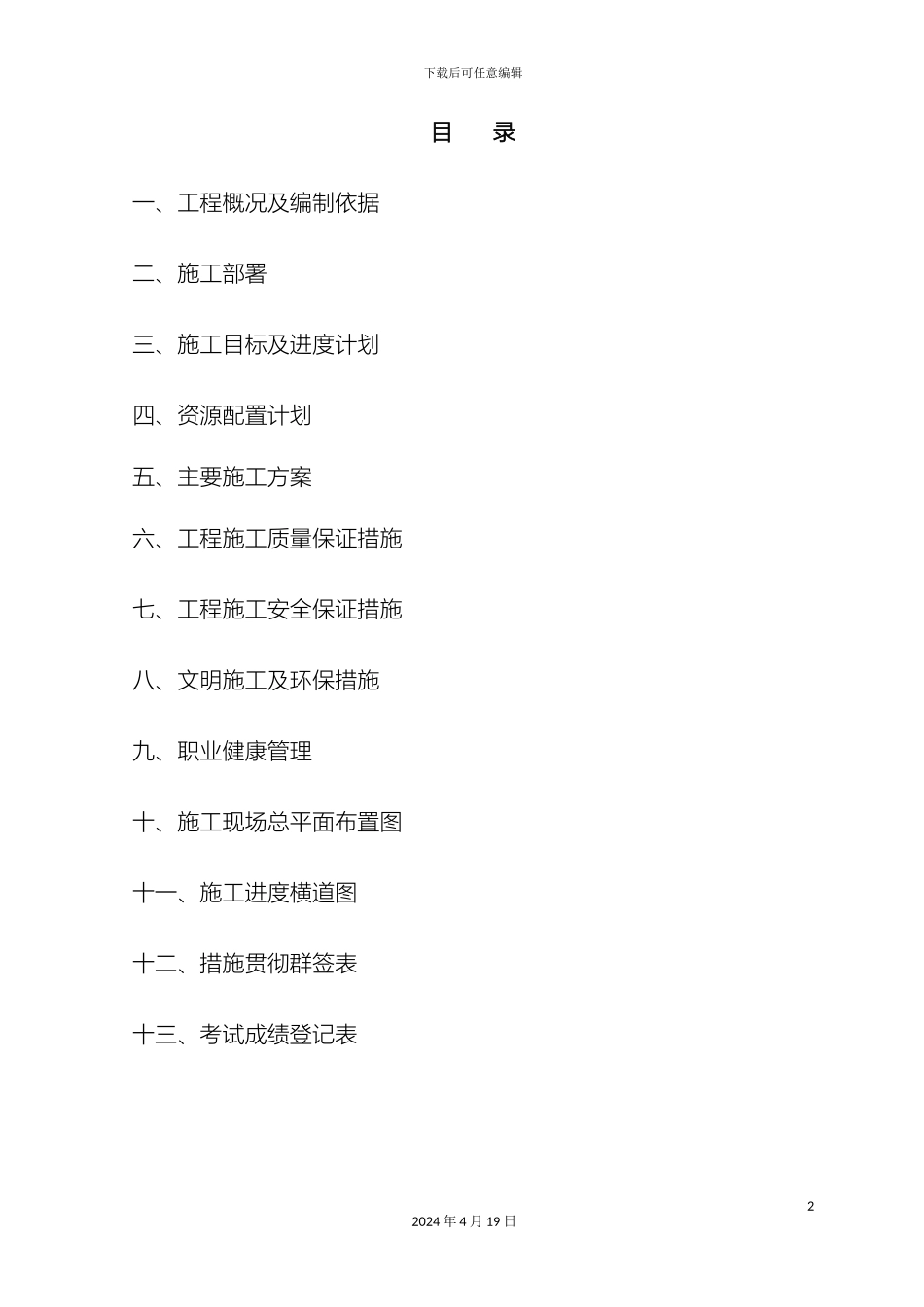

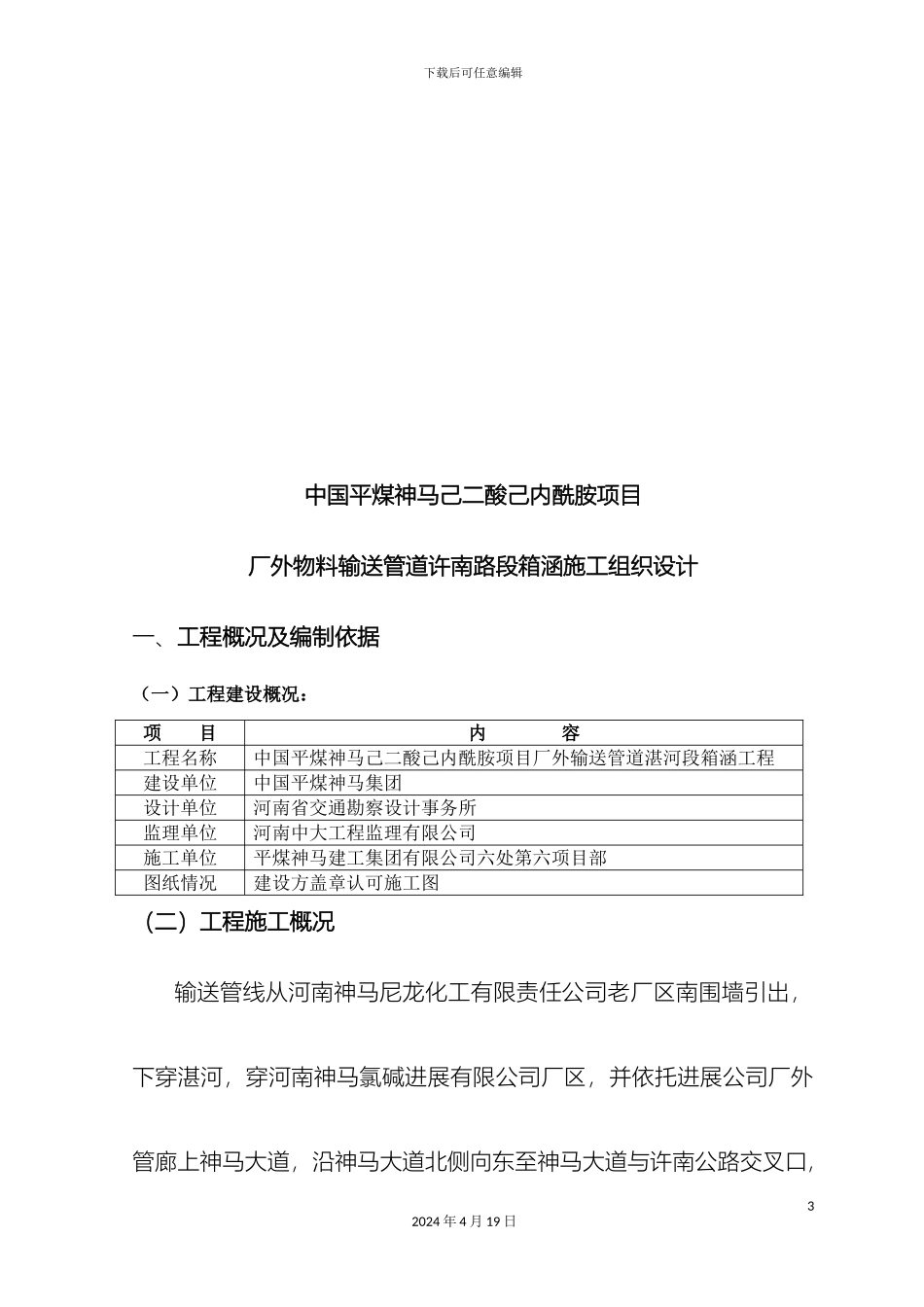

下载后可任意编辑过路箱涵施工组织设计12024 年 4 月 19 日下载后可任意编辑目 录一、工程概况及编制依据二、施工部署三、施工目标及进度计划四、资源配置计划五、主要施工方案六、工程施工质量保证措施七、工程施工安全保证措施八、文明施工及环保措施九、职业健康管理十、施工现场总平面布置图十一、施工进度横道图十二、措施贯彻群签表十三、考试成绩登记表22024 年 4 月 19 日下载后可任意编辑中国平煤神马己二酸己内酰胺项目厂外物料输送管道许南路段箱涵施工组织设计一、工程概况及编制依据(一)工程建设概况:项 目内 容工程名称中国平煤神马己二酸己内酰胺项目厂外输送管道湛河段箱涵工程建设单位中国平煤神马集团设计单位河南省交通勘察设计事务所监理单位河南中大工程监理有限公司施工单位平煤神马建工集团有限公司六处第六项目部图纸情况建设方盖章认可施工图(二)工程施工概况输送管线从河南神马尼龙化工有限责任公司老厂区南围墙引出,下穿湛河,穿河南神马氯碱进展有限公司厂区,并依托进展公司厂外管廊上神马大道,沿神马大道北侧向东至神马大道与许南公路交叉口,32024 年 4 月 19 日下载后可任意编辑穿越 G311 许南公路,穿越沙河,进入平顶山化工产业集聚区。本措施即是针对穿越许南路段箱涵施工。下穿许南路采纳 2.0m×2.0m(净空)(拟定更改为 1.7m×1.7m)钢筋混凝土箱型箱涵的方式。箱涵身、竖井:C30 混凝土;箱涵基础:C20 混凝土,顶板、底板和两侧板内外侧需涂刷水泥基渗透结晶型防水材料;箱节之间接缝采纳橡胶止水带,水平施工缝留设在距底板 30cm 的墙身,两次浇筑的接缝处必须按施工缝的要求进行处理,竖井及箱身两侧墙背后填土,应在箱身混凝土强度达到 100%设计强度时方可进行。两侧墙范围内采纳砂砾进行回填;竖井及涵顶以上采纳素土回填。(三)工程施工特点1、本工程作业施工重点:一是在是施工过程中交通安全问题;二是箱涵施工混凝土抗渗的质量控制;以上施工重点将在本措施(主要施工方案)中详述。42024 年 4 月 19 日下载后可任意编辑2、现场特点拟建箱涵位于许南路与神马大道交汇处,箱涵两端设置竖井,东西端竖井位于许南路东西两侧,,总长共计 105m,其剖面图示意:说明:施工西半幅时,把西半幅路面围挡,东半幅通行车辆。图52024 年 4 月 19 日下载后可任意编辑中示意为东半幅施工示意图,西半幅施工布置雷同东半幅施工布置。施工时要合理安排施工工序,合理...
