多个路灯施工方案、路灯施工工艺、路灯施工措施

多个路灯施工方案、路灯施工工艺、路灯施工措施_第1页
1/28
多个路灯施工方案、路灯施工工艺、路灯施工措施_第2页
2/28
多个路灯施工方案、路灯施工工艺、路灯施工措施_第3页
3/28

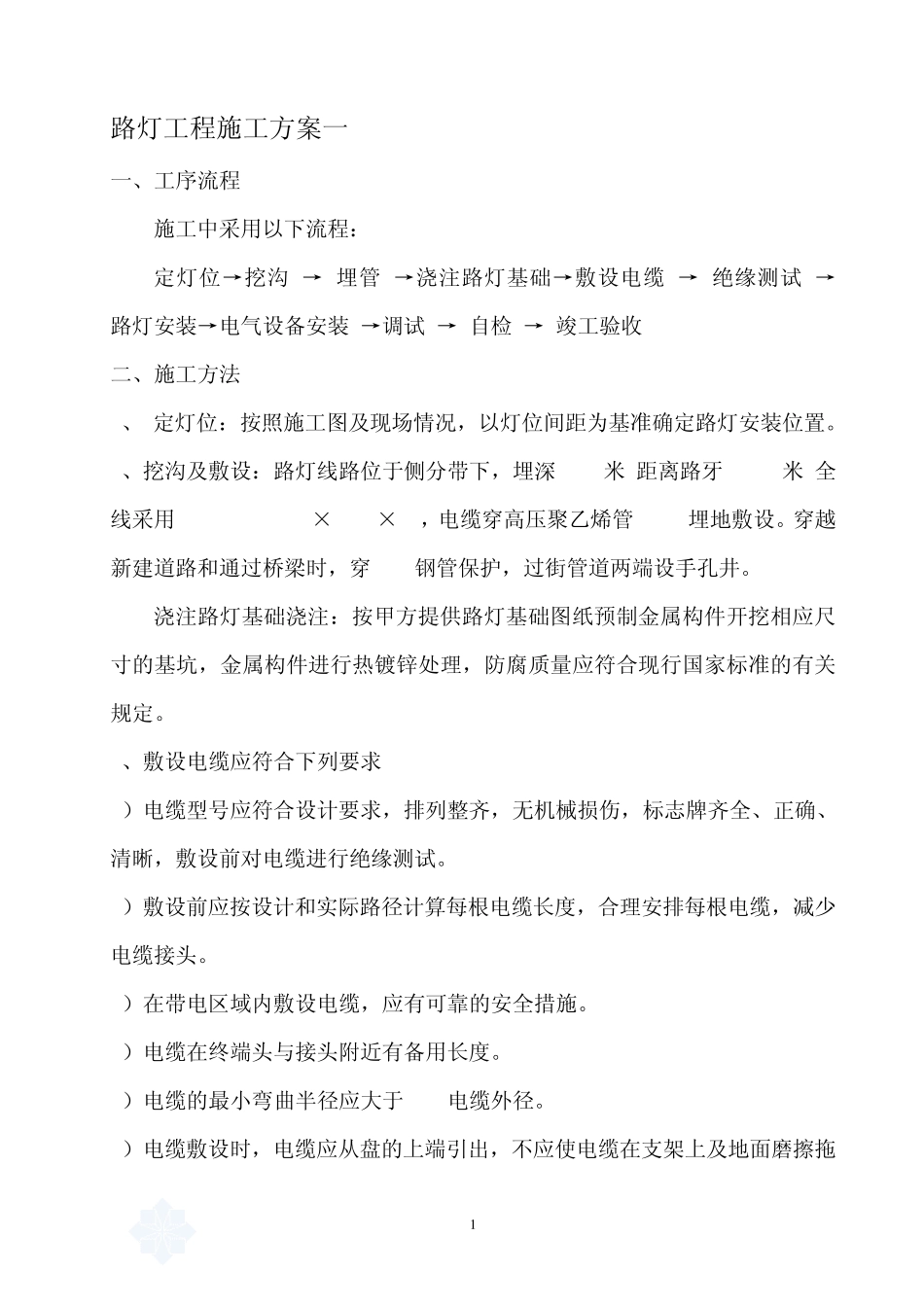

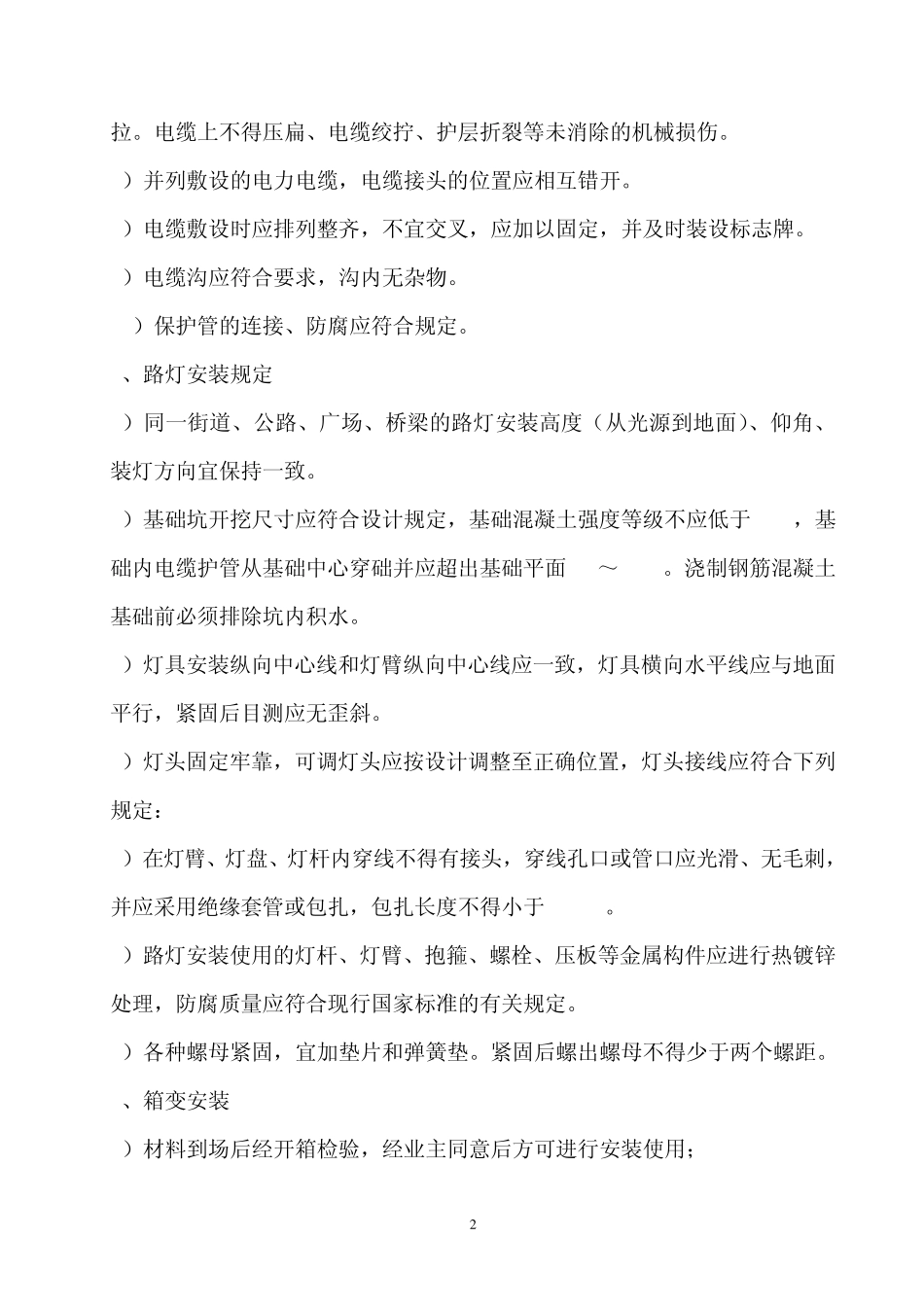

1 路灯工程施工方案一 一、工序流程 施工中采用以下流程: 定灯位→挖沟 → 埋管 →浇注路灯基础→敷设电缆 → 绝缘测试 → 路灯安装→电气设备安装 →调试 → 自检 → 竣工验收 二、施工方法 1、 定灯位:按照施工图及现场情况,以灯位间距为基准确定路灯安装位置。 2、挖沟及敷设:路灯线路位于侧分带下,埋深0.7米,距离路牙0.75米,全线采用VV-0.6/1KV-4×25+1×16,电缆穿高压聚乙烯管PE50埋地敷设。穿越新建道路和通过桥梁时,穿 G80钢管保护,过街管道两端设手孔井。 浇注路灯基础浇注:按甲方提供路灯基础图纸预制金属构件开挖相应尺寸的基坑,金属构件进行热镀锌处理,防腐质量应符合现行国家标准的有关规定。 3、敷设电缆应符合下列要求 1)电缆型号应符合设计要求,排列整齐,无机械损伤,标志牌齐全、正确、清晰,敷设前对电缆进行绝缘测试。 2)敷设前应按设计和实际路径计算每根电缆长度,合理安排每根电缆,减少电缆接头。 3)在带电区域内敷设电缆,应有可靠的安全措施。 4)电缆在终端头与接头附近有备用长度。 5)电缆的最小弯曲半径应大于20D电缆外径。 6)电缆敷设时,电缆应从盘的上端引出,不应使电缆在支架上及地面磨擦拖 2 拉。电缆上不得压扁、电缆绞拧、护层折裂等未消除的机械损伤。 7)并列敷设的电力电缆,电缆接头的位置应相互错开。 8)电缆敷设时应排列整齐,不宜交叉,应加以固定,并及时装设标志牌。 9)电缆沟应符合要求,沟内无杂物。 10)保护管的连接、防腐应符合规定。 4、路灯安装规定 1)同一街道、公路、广场、桥梁的路灯安装高度(从光源到地面)、仰角、装灯方向宜保持一致。 2)基础坑开挖尺寸应符合设计规定,基础混凝土强度等级不应低于 C20,基础内电缆护管从基础中心穿础并应超出基础平面 30~50mm。浇制钢筋混凝土基础前必须排除坑内积水。 3)灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与地面平行,紧固后目测应无歪斜。 4)灯头固定牢靠,可调灯头应按设计调整至正确位置,灯头接线应符合下列规定: 5)在灯臂、灯盘、灯杆内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采用绝缘套管或包扎,包扎长度不得小于 200mm。 6)路灯安装使用的灯杆、灯臂、抱箍、螺栓、压板等金属构件应进行热镀锌处理,防腐质量应符合现行国家标准的有关规定。 7)各种螺母紧固,宜加垫片和弹簧垫。紧固后螺出螺母不得少于两个螺距。 5、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

多个路灯施工方案、路灯施工工艺、路灯施工措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
