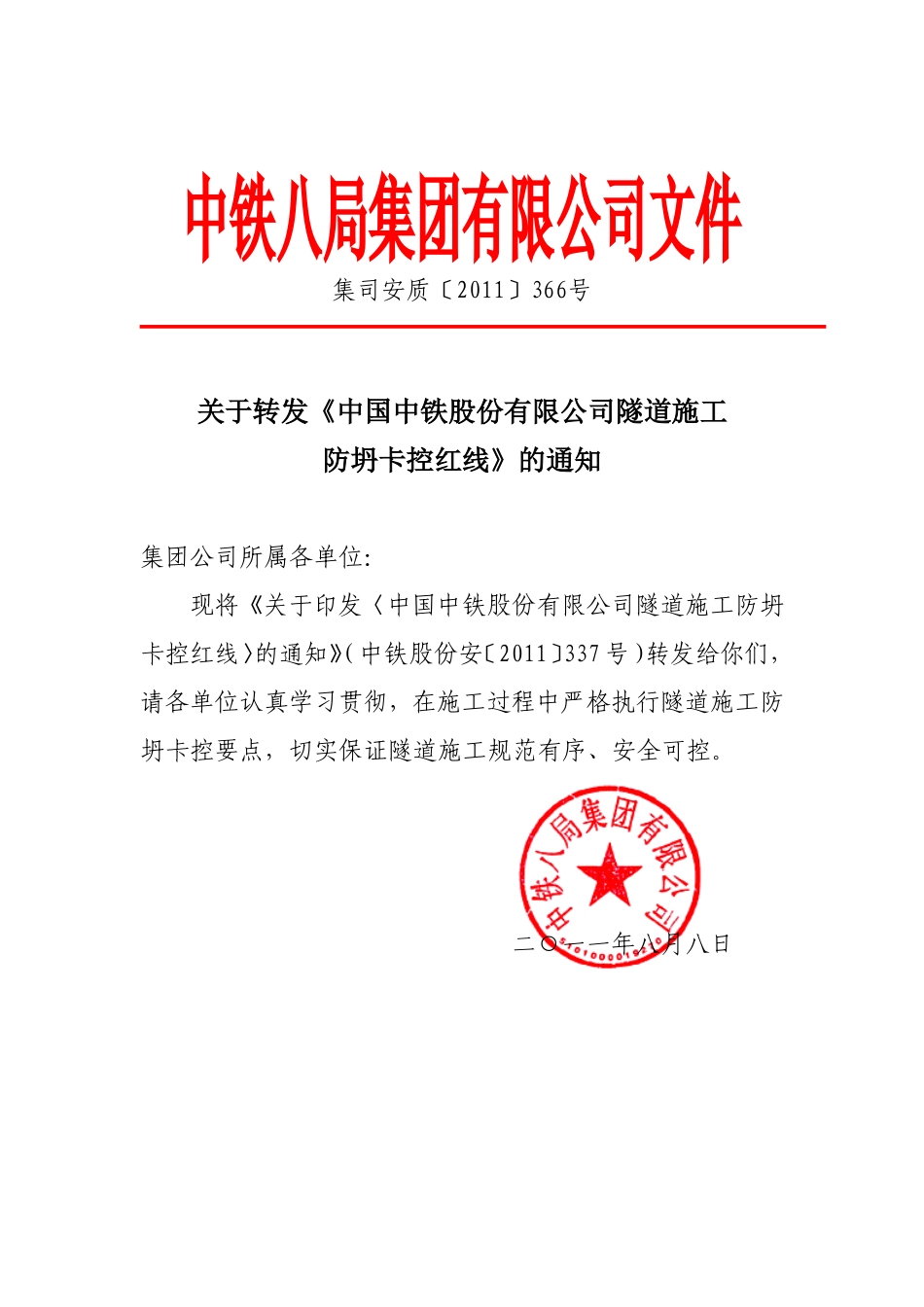

中铁八局集团有限公司文件集司安质〔2011〕366号关于转发《中国中铁股份有限公司隧道施工防坍卡控红线》的通知集团公司所属各单位:现将《关于印发〈中国中铁股份有限公司隧道施工防坍卡控红线〉的通知》(中铁股份安〔2011〕337号)转发给你们,请各单位认真学习贯彻,在施工过程中严格执行隧道施工防坍卡控要点,切实保证隧道施工规范有序、安全可控

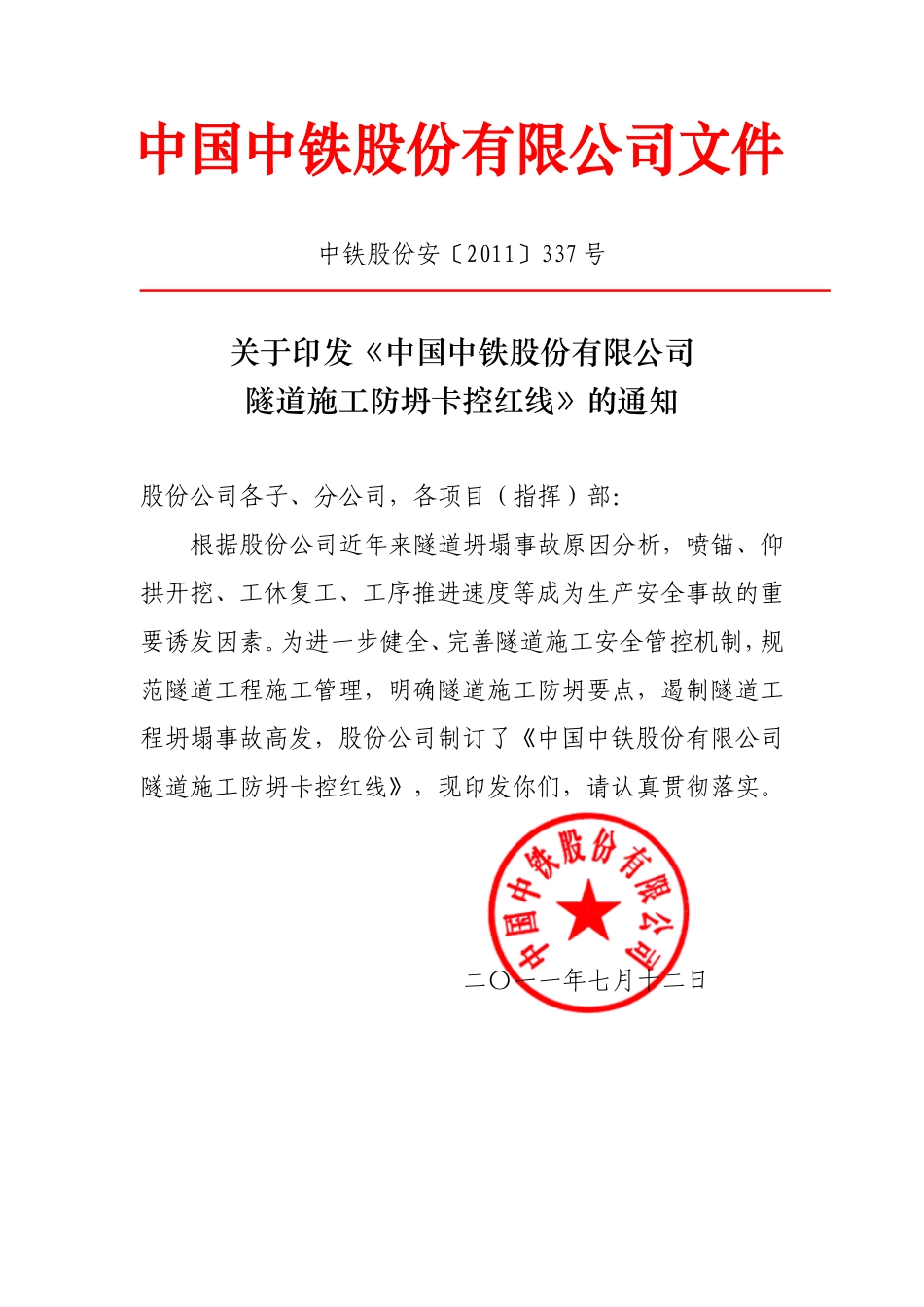

二○一一年八月八日中铁股份安〔2011〕337号关于印发《中国中铁股份有限公司隧道施工防坍卡控红线》的通知股份公司各子、分公司,各项目(指挥)部:根据股份公司近年来隧道坍塌事故原因分析,喷锚、仰拱开挖、工休复工、工序推进速度等成为生产安全事故的重要诱发因素
为进一步健全、完善隧道施工安全管控机制,规范隧道工程施工管理,明确隧道施工防坍要点,遏制隧道工程坍塌事故高发,股份公司制订了《中国中铁股份有限公司隧道施工防坍卡控红线》,现印发你们,请认真贯彻落实
二〇一一年七月十二日中国中铁股份有限公司隧道施工防坍卡控红线一、高度风险及以上隧道及地下工程项目,必须采用“自建型架子队”模式组织施工
二、必须按规定进行地质预测、预报,项目部必须指定一名领导负责超前地质预报和监控量测工作,必须配置地质工程师
对Ⅲ、Ⅳ级围岩必须进行地质素描,应特别重视判断围岩块体结构非稳定体的状态,防止突发性崩塌事故
三、必须建立完备的监控量测系统,否则不准施工
监控量测点必须及时埋设,开挖2小时内读取初始数据,必须保证量测数据的准确性和数据分析的及时性,必须用量测数据指导施工,应特别注意仰拱开挖过程中的量测变形情况
四、必须做到隧道开挖步距符合铁道部《关于进一步明确软弱围岩及不良地质铁路隧道设计施工有关技术规定的通知》(铁建设〔2010〕120号)之要求

及时支护,快速封闭成环,要求Ⅳ--Ⅵ级围岩,开挖距初支封闭成环不超过35米,仰拱一次施作长度不超过3米,并按下表所列时
