WORD 格式整理专业技术参考资料1

工程概况 : 拟建的,属系统枢纽站
站址位于西青区大寺青凝侯南侧,规划京灿高速公路东侧
占地面积 9667
35 平米总后楼为三层钢筋混凝土框架建筑
建筑面积 8566
地上两层,地下一层
5 米一层布置电气设备,包括220VGIS 、110kvGIS 、消弧线圈室、蓄电保护室及会议室等,其中 220VGIS 、110kvGIS 室占两层空间,层高10
8 米二层布置有电容器室,层高5
建筑物一字型布置建筑物轴线尺寸为:80
建筑物采用预制方桩基础
编制依据:2
1 《龙门架及井架物料提升机安全技术规范》(TGJ59-92 )2
2 《建筑施工安全检查标准》 (JGJ59-99 )3
物料提升机的选择:根据建筑工程安全与文明施工管理的要求,结合本工程特点,选用经过技术鉴定和有准用证的KSSTE100定型物料提升机
物料提升机的安装与稳定:4
1 架体基础施工:4
龙门架基础坑深40-50cm ,找平夯实后承载力不小于80KPA ,用 C20 砼浇筑基础, 厚度 350mm
预留孔 150 ×150 ×320mm ,基础表面要平整水平度误差不大于1/1000 ,基础应有良好的排水功能
卷扬机基础坑深50-70cm ,找平夯实后用C20 砼做基础平台,地锚坑深度不小于1
5m ,机身与地锚必须连接牢固,预留孔洞150 ×150×450mm
龙门架与卷扬机基础尺寸详细见附图

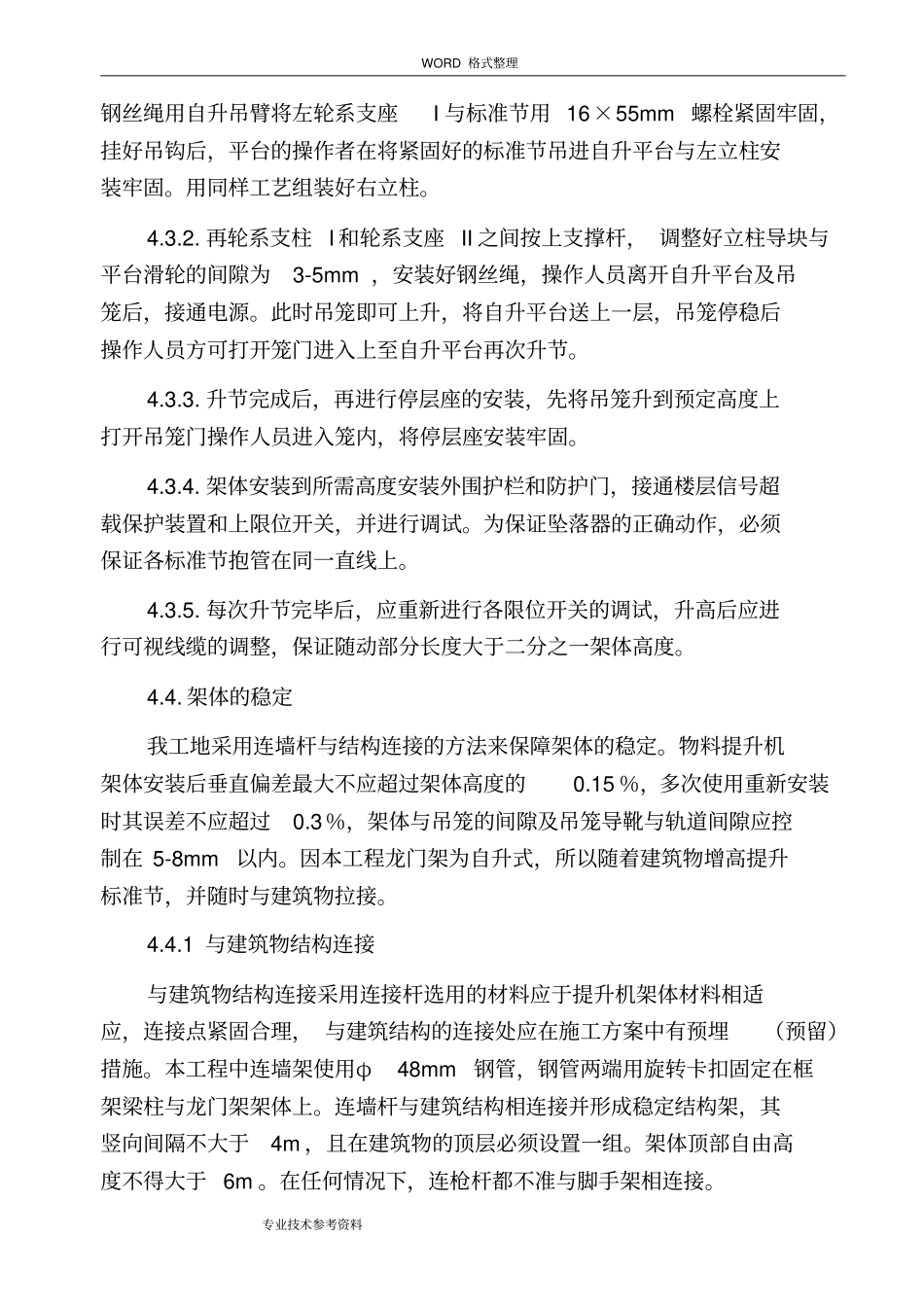

3 龙门架提升 (第一次升节应在完成电器系统接线后进行)4

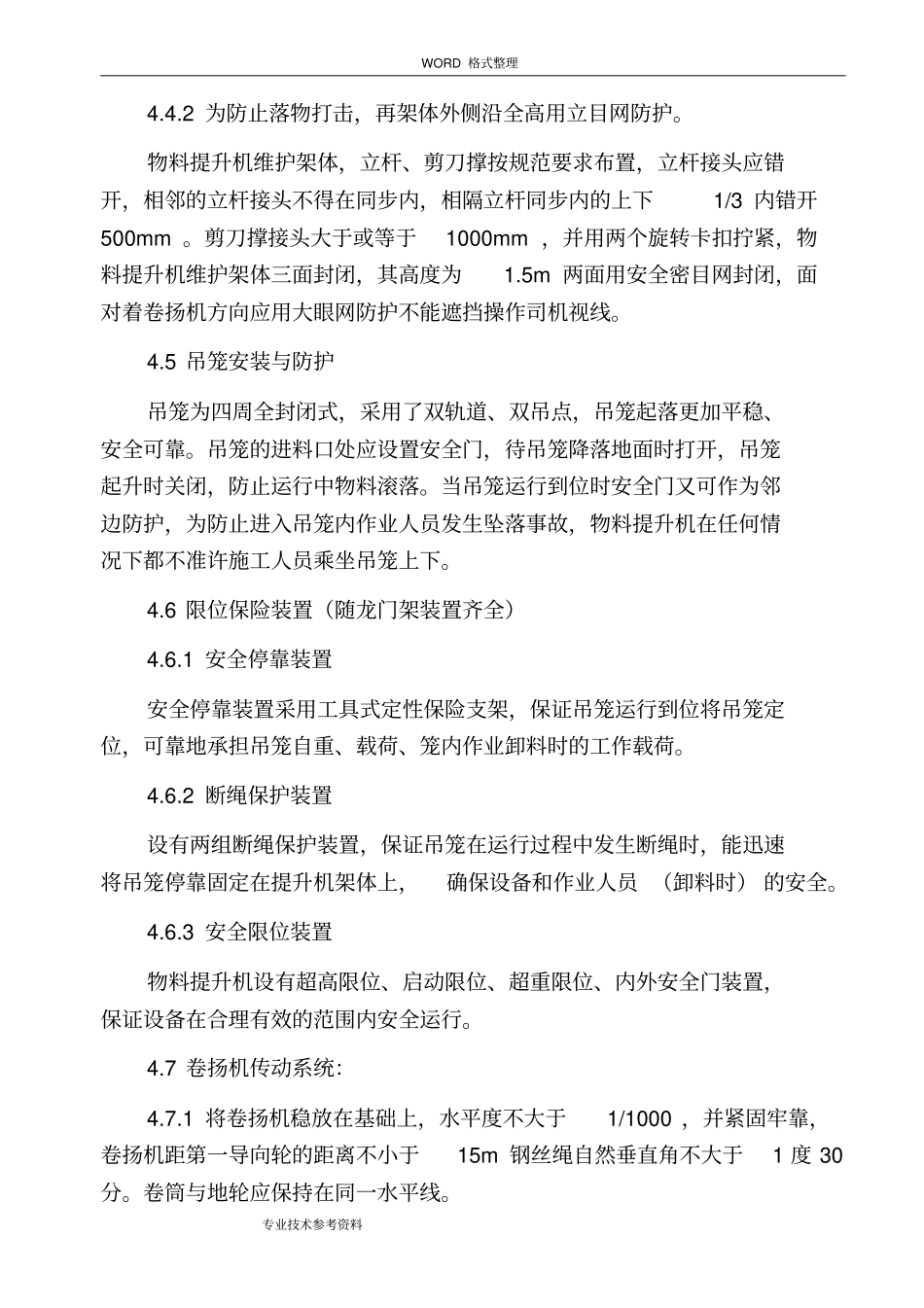

用经过培训的操作人员2-3 人进入笼内, 上至自生平台, 先放松WORD 格式整理专业技术参考资料钢丝绳用自升吊臂将左轮系支座I 与标准节用 16×55mm 螺栓紧固牢固,挂好吊钩后,平台的操作者在将紧
