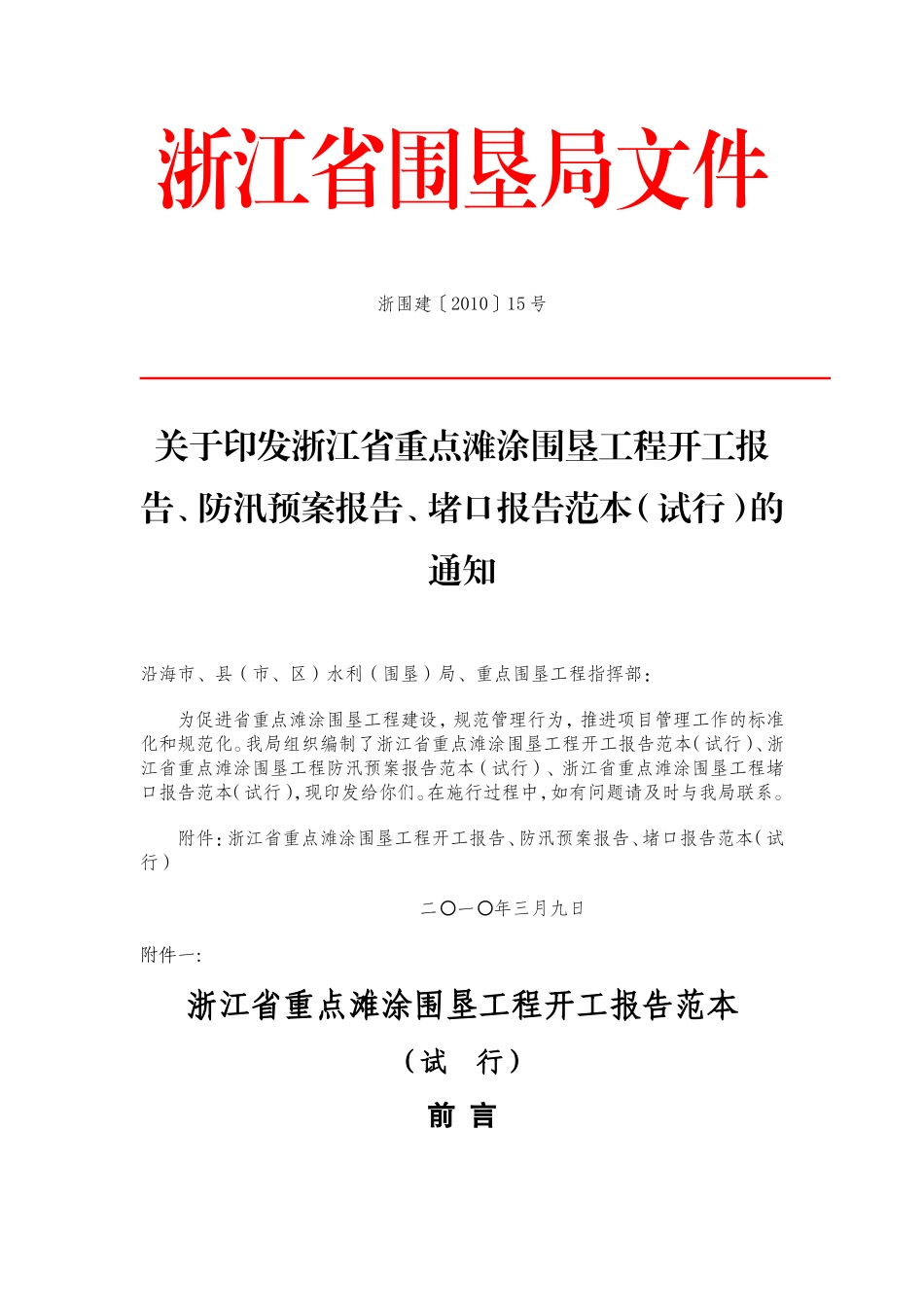

浙江省围垦局文件浙围建〔2010〕15号关于印发浙江省重点滩涂围垦工程开工报告、防汛预案报告、堵口报告范本(试行)的通知沿海市、县(市、区)水利(围垦)局、重点围垦工程指挥部:为促进省重点滩涂围垦工程建设,规范管理行为,推进项目管理工作的标准化和规范化
我局组织编制了浙江省重点滩涂围垦工程开工报告范本(试行)、浙江省重点滩涂围垦工程防汛预案报告范本(试行)、浙江省重点滩涂围垦工程堵口报告范本(试行),现印发给你们
在施行过程中,如有问题请及时与我局联系

附件:浙江省重点滩涂围垦工程开工报告、防汛预案报告、堵口报告范本(试行)二一年三月九日〇〇附件一:浙江省重点滩涂围垦工程开工报告范本(试行)前言(1)为规范浙江省重点滩涂围垦工程开工报告的编制原则、内容和深度要求,提高开工报告的编制质量,特制定本范本
