马政办〔2009〕81号马鞍山市人民政府办公室关于印发马鞍山市110KV及220KV高压供电线廊整合改造工程实施方案的通知当涂县、各区人民政府,市政府各部门、直属机构,有关单位:经市政府同意,现将《马鞍山市110KV及220KV高压供电线廊整合改造工程实施方案》印发给你们,望认真组织实施

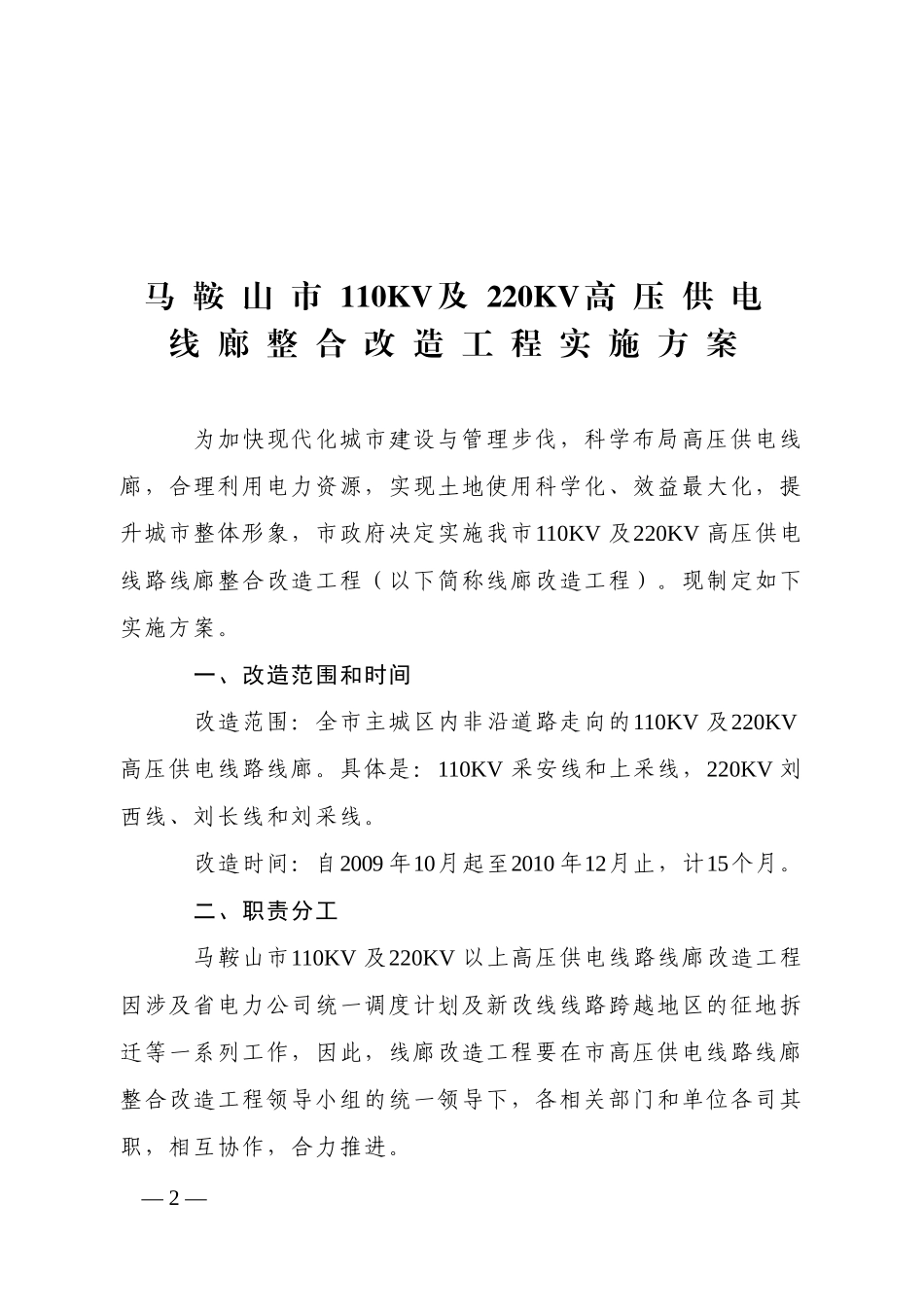

二〇〇九年十一月十一日—1—马鞍山市110KV及220KV高压供电线廊整合改造工程实施方案为加快现代化城市建设与管理步伐,科学布局高压供电线廊,合理利用电力资源,实现土地使用科学化、效益最大化,提升城市整体形象,市政府决定实施我市110KV及220KV高压供电线路线廊整合改造工程(以下简称线廊改造工程)
现制定如下实施方案
一、改造范围和时间改造范围:全市主城区内非沿道路走向的110KV及220KV高压供电线路线廊
具体是:110KV采安线和上采线,220KV刘西线、刘长线和刘采线
改造时间:自2009年10月起至2010年12月止,计15个月
二、职责分工马鞍山市110KV及220KV以上高压供电线路线廊改造工程因涉及省电力公司统一调度计划及新改线线路跨越地区的征地拆迁等一系列工作,因此,线廊改造工程要在市高压供电线路线廊整合改造工程领导小组的统一领导下,各相关部门和单位各司其职,相互协作,合力推进
—2—(一)市经委负责拟定线廊改造工程实施方案,统筹协调线廊改造工作,设立改造工程资金专户,负责领导小组办公室的日常工作
(二)马鞍山供电公司负责整合改造线路的规划方案制定技术论证以及向省电力公司申报改线计划、改线投资估算和改线实施时序
(三)市规划局负责审批整合改造线路规划方案及相关规划手续,确保改线工程顺利实施
(四)金家庄区政府、雨山区政府、花山区政府及马鞍山经济开发区管委会负责筹措辖区内线廊改造工程投资的三分之一资金,负责辖区内新改线路规划线廊的征地拆迁以及辖区内受益单位土地面积的测
