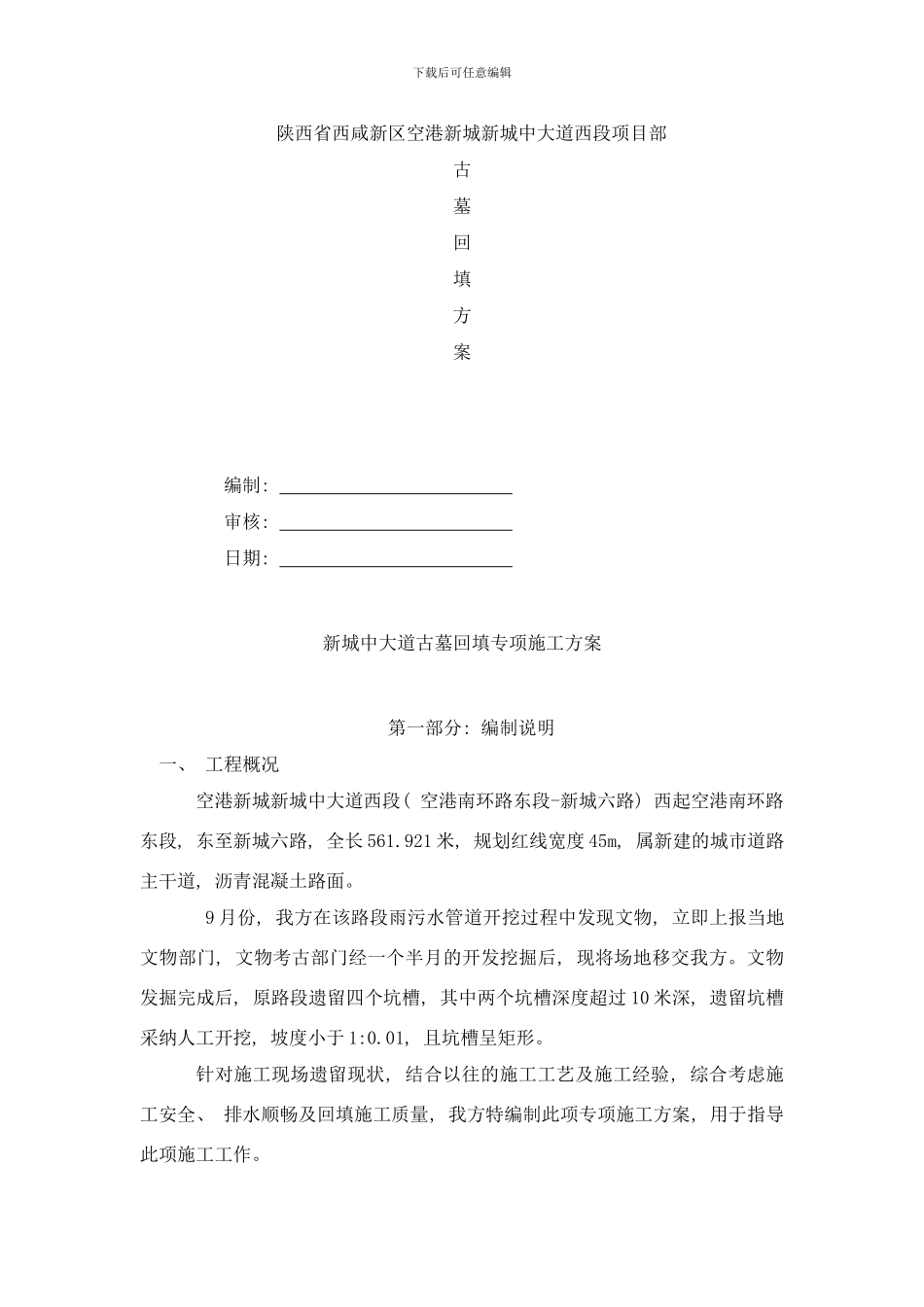

下载后可任意编辑 陕西省西咸新区空港新城新城中大道西段项目部古 墓回填方案编制: 审核: 日期: 新城中大道古墓回填专项施工方案第一部分: 编制说明一、 工程概况空港新城新城中大道西段( 空港南环路东段-新城六路) 西起空港南环路东段, 东至新城六路, 全长 561
921 米, 规划红线宽度 45m, 属新建的城市道路主干道, 沥青混凝土路面
9 月份, 我方在该路段雨污水管道开挖过程中发现文物, 立即上报当地文物部门, 文物考古部门经一个半月的开发挖掘后, 现将场地移交我方
文物发掘完成后, 原路段遗留四个坑槽, 其中两个坑槽深度超过 10 米深, 遗留坑槽采纳人工开挖, 坡度小于 1:0
01, 且坑槽呈矩形
针对施工现场遗留现状, 结合以往的施工工艺及施工经验, 综合考虑施工安全、 排水顺畅及回填施工质量, 我方特编制此项专项施工方案, 用于指导此项施工工作

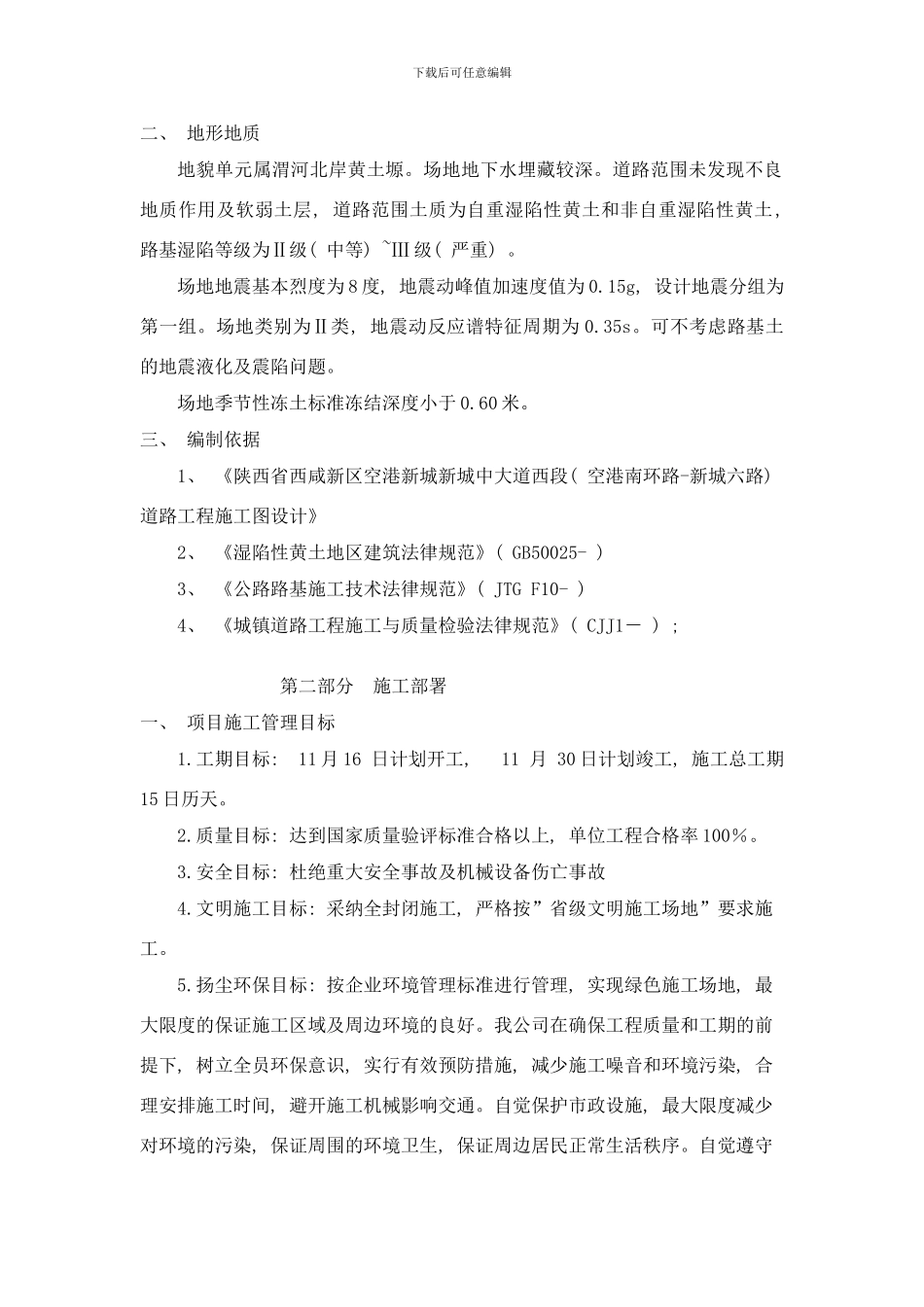

下载后可任意编辑二、 地形地质地貌单元属渭河北岸黄土塬
场地地下水埋藏较深
道路范围未发现不良地质作用及软弱土层, 道路范围土质为自重湿陷性黄土和非自重湿陷性黄土, 路基湿陷等级为Ⅱ级( 中等) ~Ⅲ 级( 严重)
场地地震基本烈度为 8 度, 地震动峰值加速度值为 0
15g, 设计地震分组为第一组
场地类别为Ⅱ类, 地震动反应谱特征周期为 0
可不考虑路基土的地震液化及震陷问题
场地季节性冻土标准冻结深度小于 0
三、 编制依据1、 《陕西省西咸新区空港新城新城中大道西段( 空港南环路-新城六路)道路工程施工图设计》2、 《湿陷性黄土地区建筑法律规范》( GB50025- ) 3、 《公路路基施工技术法律规范》( JTG F10- ) 4、 《城镇道路工程施工与质量检验法律规范》( CJJ1- ) ; 第二部分 施工部署一、 项目施工管理目标1
工期目标: 11 月 16 日计划开工,
