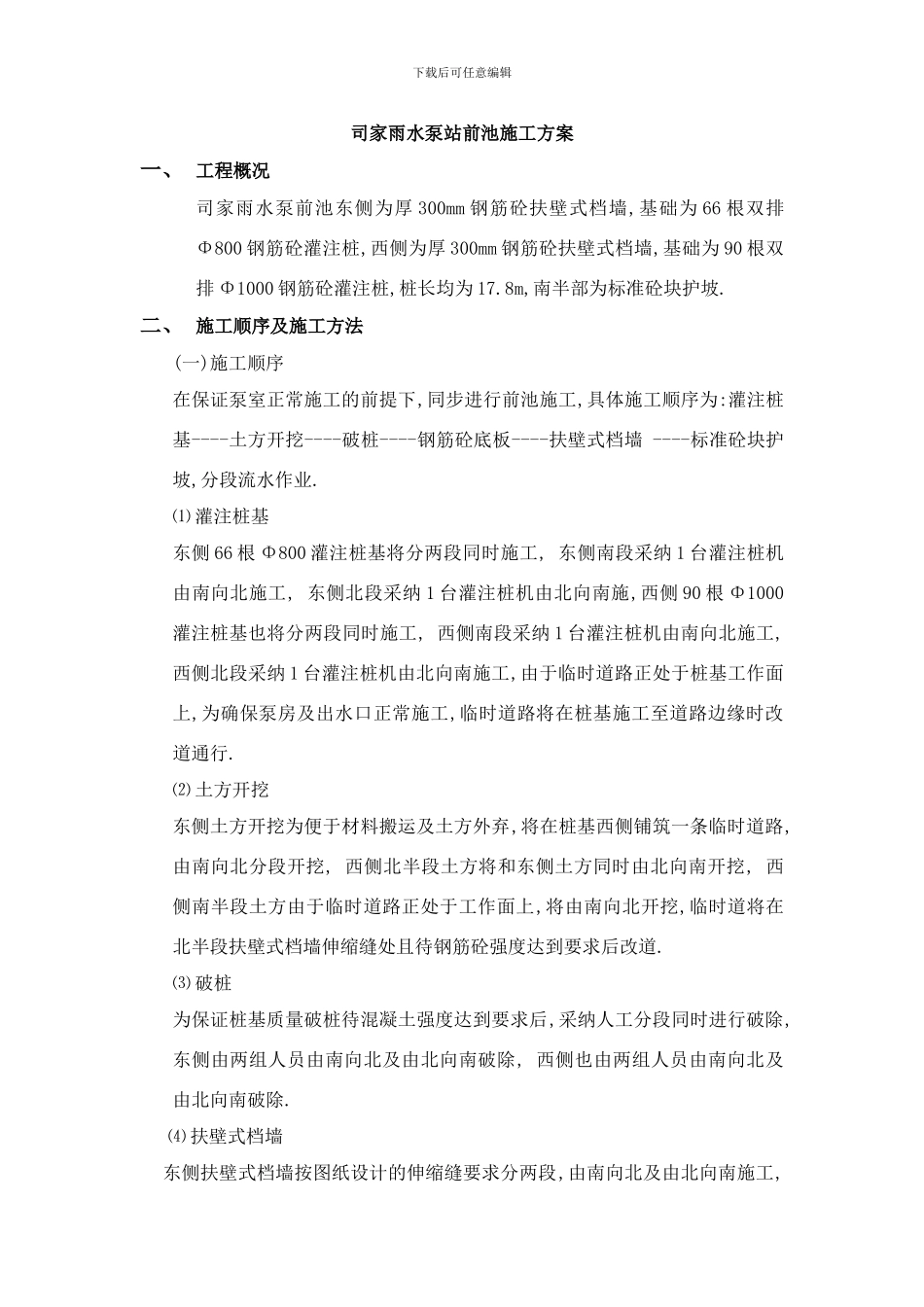

下载后可任意编辑司家雨水泵站前池施工方案一、 工程概况司家雨水泵前池东侧为厚 300mm 钢筋砼扶壁式档墙,基础为 66 根双排Φ800 钢筋砼灌注桩,西侧为厚 300mm 钢筋砼扶壁式档墙,基础为 90 根双排 Φ1000 钢筋砼灌注桩,桩长均为 17
8m,南半部为标准砼块护坡
二、 施工顺序及施工方法(一)施工顺序在保证泵室正常施工的前提下,同步进行前池施工,具体施工顺序为:灌注桩基----土方开挖----破桩----钢筋砼底板----扶壁式档墙 ----标准砼块护坡,分段流水作业
⑴ 灌注桩基东侧 66 根 Φ800 灌注桩基将分两段同时施工, 东侧南段采纳 1 台灌注桩机由南向北施工, 东侧北段采纳 1 台灌注桩机由北向南施,西侧 90 根 Φ1000灌注桩基也将分两段同时施工, 西侧南段采纳 1 台灌注桩机由南向北施工,西侧北段采纳 1 台灌注桩机由北向南施工,由于临时道路正处于桩基工作面上,为确保泵房及出水口正常施工,临时道路将在桩基施工至道路边缘时改道通行
⑵ 土方开挖东侧土方开挖为便于材料搬运及土方外弃,将在桩基西侧铺筑一条临时道路,由南向北分段开挖, 西侧北半段土方将和东侧土方同时由北向南开挖, 西侧南半段土方由于临时道路正处于工作面上,将由南向北开挖,临时道将在北半段扶壁式档墙伸缩缝处且待钢筋砼强度达到要求后改道
⑶ 破桩为保证桩基质量破桩待混凝土强度达到要求后,采纳人工分段同时进行破除,东侧由两组人员由南向北及由北向南破除, 西侧也由两组人员由南向北及由北向南破除
⑷ 扶壁式档墙 东侧扶壁式档墙按图纸设计的伸缩缝要求分两段,由南向北及由北向南施工, 下载后可任意编辑西侧扶壁式档墙也按图纸设计的伸缩缝要求分两段由南向北及由北向南施工
⑸ 标准砼块护坡南端标准砼块护坡为便于土方开挖及运输同样分为东西两侧分段施工,东侧由南向北开挖施工,西侧由南向北开挖施工
