下载后可任意编辑轻钢龙骨石膏板吊顶( 一) 工艺流程( 二) 操作工艺1、 弹线弹线包括: 标高线、 顶棚造型位置线、 吊挂点布置线、 大中型灯位线
( 1) 确定安装标高线: 根据室内墙上+100cm 水平线, 用尺量至顶棚的设计标高划线、 弹线
若室内+100cm 水平线未弹通线或通线偏差较大时, 可采纳一条塑料透明软管灌满水后, 将软管的一端水平面对准墙面上的高度线
再将软管另一端头水平面, 在同侧墙面找出另一点, 当软管内水平面静止时, 画上该点的水平面位置, 再将这两点连线, 即得吊顶高度水平线
用同样方法在其它墙面做出高度水平线
操作时应注意, 一个房间的基准高度点只用一个, 各面墙的高度线测点共用
沿墙四周弹一道墨线, 这条线便是吊顶四周的水平线, 其偏差不能大于 3mm
( 2) 确定造型位置线: 对于较规则的建筑空间, 其吊顶造型位置可先在一个墙面量出竖向距离, 以此画出其它墙面的水平线, 即得吊顶位置外框线, 而后逐步找出各局部的造型框架线
对于不规则的空间画吊顶造型线, 宜采纳找点法, 即根据施工图纸测出造型边缘距墙面的距离, 从墙面和顶棚基层进行引测, 找出吊顶弹线石膏板安装安装次龙骨细部处理安装主龙骨吊杆安装顶 棚 内 各 种管线验收下载后可任意编辑造型边框的有关基本点或特征点, 将各点连线, 形成吊顶造型框架线
( 3) 确定吊点位置: 双层轻钢 U、 T 型龙骨骨架吊点间距≤1200mm, 单层骨架吊顶吊点间距为 800-1500mm( 视罩面板材料密度、 厚度、 强度、 刚度等性能而定)
对于平顶天花, 在顶棚上均匀排布
对于有叠层造型的吊顶, 应注意在分层交界处吊点布置, 较大的灯具及检修口位置也应该安排吊点来吊挂

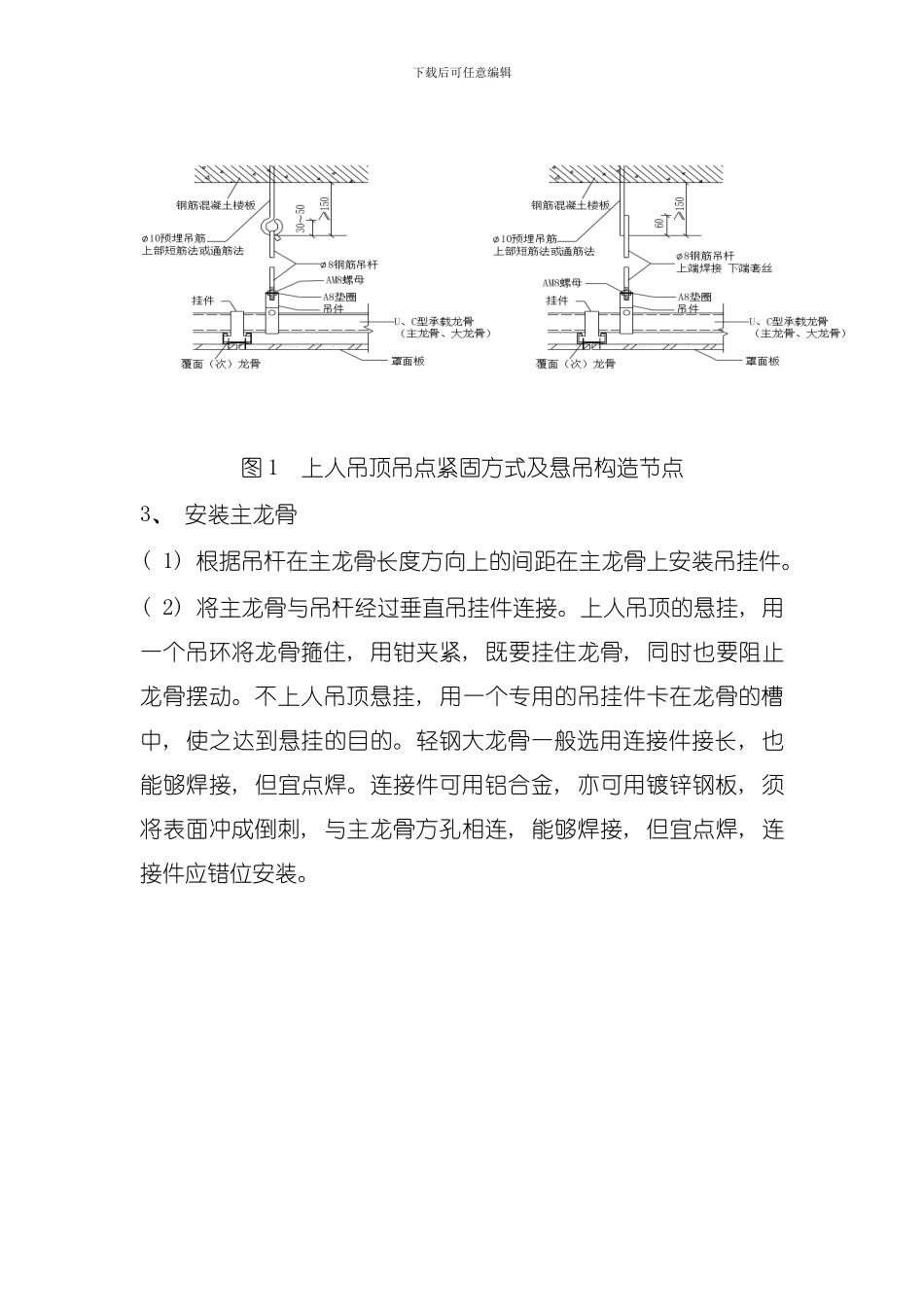

2、 吊杆安装( 1) 吊杆紧固件或吊杆与楼面板或屋面板结构的连接固定有以下四种常见方式: 1) 用 M8 或 M10 膨胀
