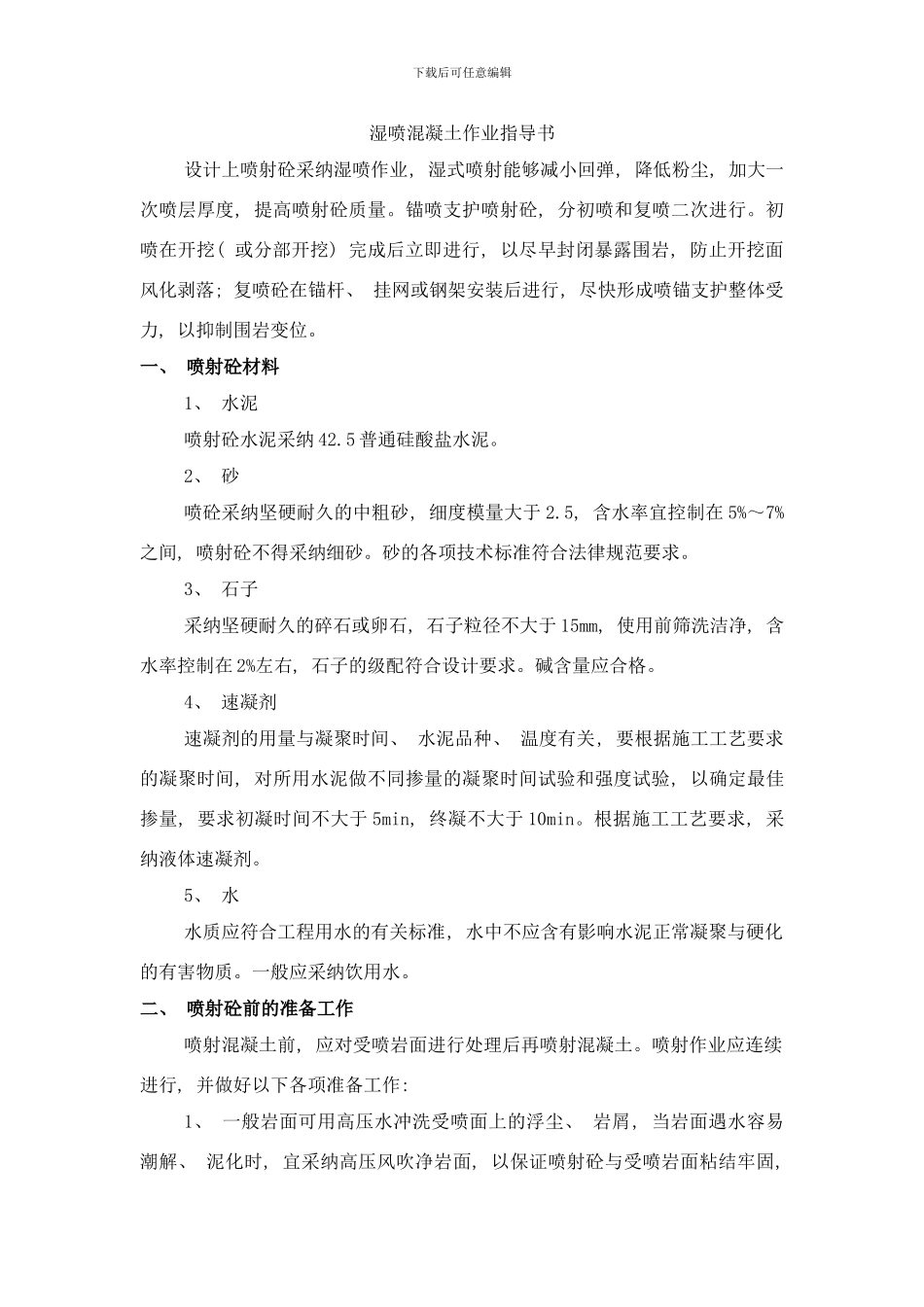

下载后可任意编辑湿喷混凝土作业指导书设计上喷射砼采纳湿喷作业, 湿式喷射能够减小回弹, 降低粉尘, 加大一次喷层厚度, 提高喷射砼质量
锚喷支护喷射砼, 分初喷和复喷二次进行
初喷在开挖( 或分部开挖) 完成后立即进行, 以尽早封闭暴露围岩, 防止开挖面风化剥落; 复喷砼在锚杆、 挂网或钢架安装后进行, 尽快形成喷锚支护整体受力, 以抑制围岩变位
一、 喷射砼材料1、 水泥喷射砼水泥采纳 42
5 普通硅酸盐水泥
2、 砂喷砼采纳坚硬耐久的中粗砂, 细度模量大于 2
5, 含水率宜控制在 5%~7%之间, 喷射砼不得采纳细砂
砂的各项技术标准符合法律规范要求
3、 石子采纳坚硬耐久的碎石或卵石, 石子粒径不大于 15mm, 使用前筛洗洁净, 含水率控制在 2%左右, 石子的级配符合设计要求
碱含量应合格
4、 速凝剂速凝剂的用量与凝聚时间、 水泥品种、 温度有关, 要根据施工工艺要求的凝聚时间, 对所用水泥做不同掺量的凝聚时间试验和强度试验, 以确定最佳掺量, 要求初凝时间不大于 5min, 终凝不大于 10min
根据施工工艺要求, 采纳液体速凝剂
5、 水水质应符合工程用水的有关标准, 水中不应含有影响水泥正常凝聚与硬化的有害物质
一般应采纳饮用水
二、 喷射砼前的准备工作喷射混凝土前, 应对受喷岩面进行处理后再喷射混凝土
喷射作业应连续进行, 并做好以下各项准备工作: 1、 一般岩面可用高压水冲洗受喷面上的浮尘、 岩屑, 当岩面遇水容易潮解、 泥化时, 宜采纳高压风吹净岩面, 以保证喷射砼与受喷岩面粘结牢固, 下载后可任意编辑保证喷射砼和地层良好的共同受力
2、 若为泥、 砂质岩面时应挂设细钢筋网( 网格宜不大于 20×20mm、 线径宜小于 3mm) , 用环向钢筋和锚钉或钢架固定, 使其密贴受喷面, 以提高喷混凝土的附着力
喷混凝土前, 宜先喷一层水泥砂浆, 待终
