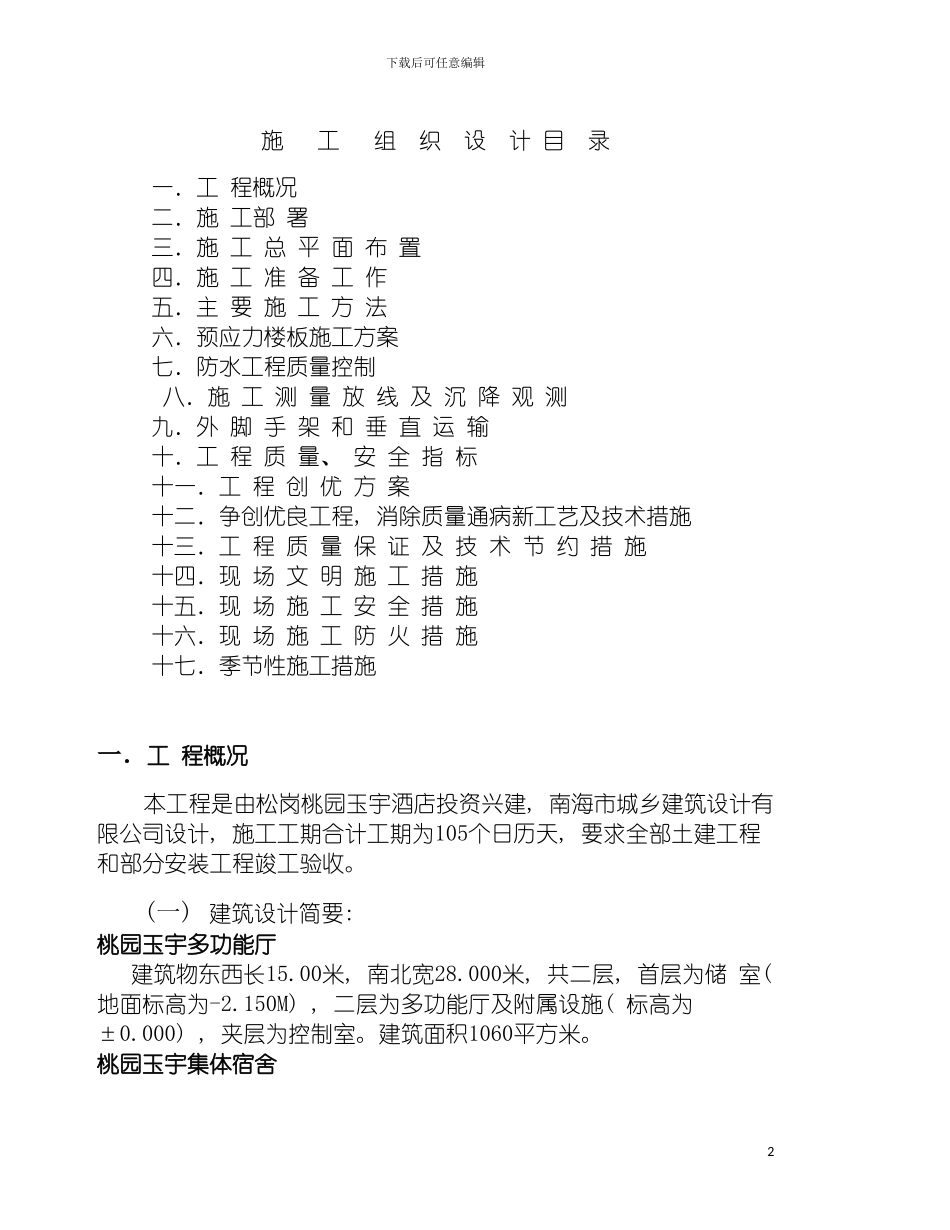

下载后可任意编辑园玉宇酒店施工组织设计1下载后可任意编辑施 工 组 织 设 计 目 录一.工 程概况 二.施 工部 署三.施 工 总 平 面 布 置四.施 工 准 备 工 作五.主 要 施 工 方 法六.预应力楼板施工方案七.防水工程质量控制 八.施 工 测 量 放 线 及 沉 降 观 测九.外 脚 手 架 和 垂 直 运 输十.工 程 质 量、 安 全 指 标十一.工 程 创 优 方 案十二.争创优良工程, 消除质量通病新工艺及技术措施十三.工 程 质 量 保 证 及 技 术 节 约 措 施十四.现 场 文 明 施 工 措 施十五.现 场 施 工 安 全 措 施十六.现 场 施 工 防 火 措 施十七.季节性施工措施 一.工 程概况本工程是由松岗桃园玉宇酒店投资兴建, 南海市城乡建筑设计有限公司设计, 施工工期合计工期为105个日历天, 要求全部土建工程和部分安装工程竣工验收
(一) 建筑设计简要:桃园玉宇多功能厅 建筑物东西长15
00米, 南北宽28
000米, 共二层, 首层为储 室( 地面标高为-2
150M) , 二层为多功能厅及附属设施( 标高为±0
000) , 夹层为控制室
建筑面积1060平方米

桃园玉宇集体宿舍2下载后可任意编辑 建筑物外型为”山”型, 东西长29
500米, 共二层, 首层为宿舍及各类办公、 会议室, 二层为宿舍
(二) 结构设计: 桃园玉宇多功能厅工程基础采纳天然基础, 框架结构二层, 楼板为预应力无梁板
最大跨度为8
桃园玉宇集体宿舍工程基础采纳天然基础, 框架结构二层
二、 施工部署: (一)
施工计划桃园玉宇多功能厅1、 计划基础挖土及基础工程15天完成
2、 主体框架(含砌体结构、 预应力施工)45天完成
当进度到首层柱时, 必须开始搭排栅, 并将钢井架安装完成
3、 屋层楼面完成后, 则开始穿插进行天花板抹灰, 5
