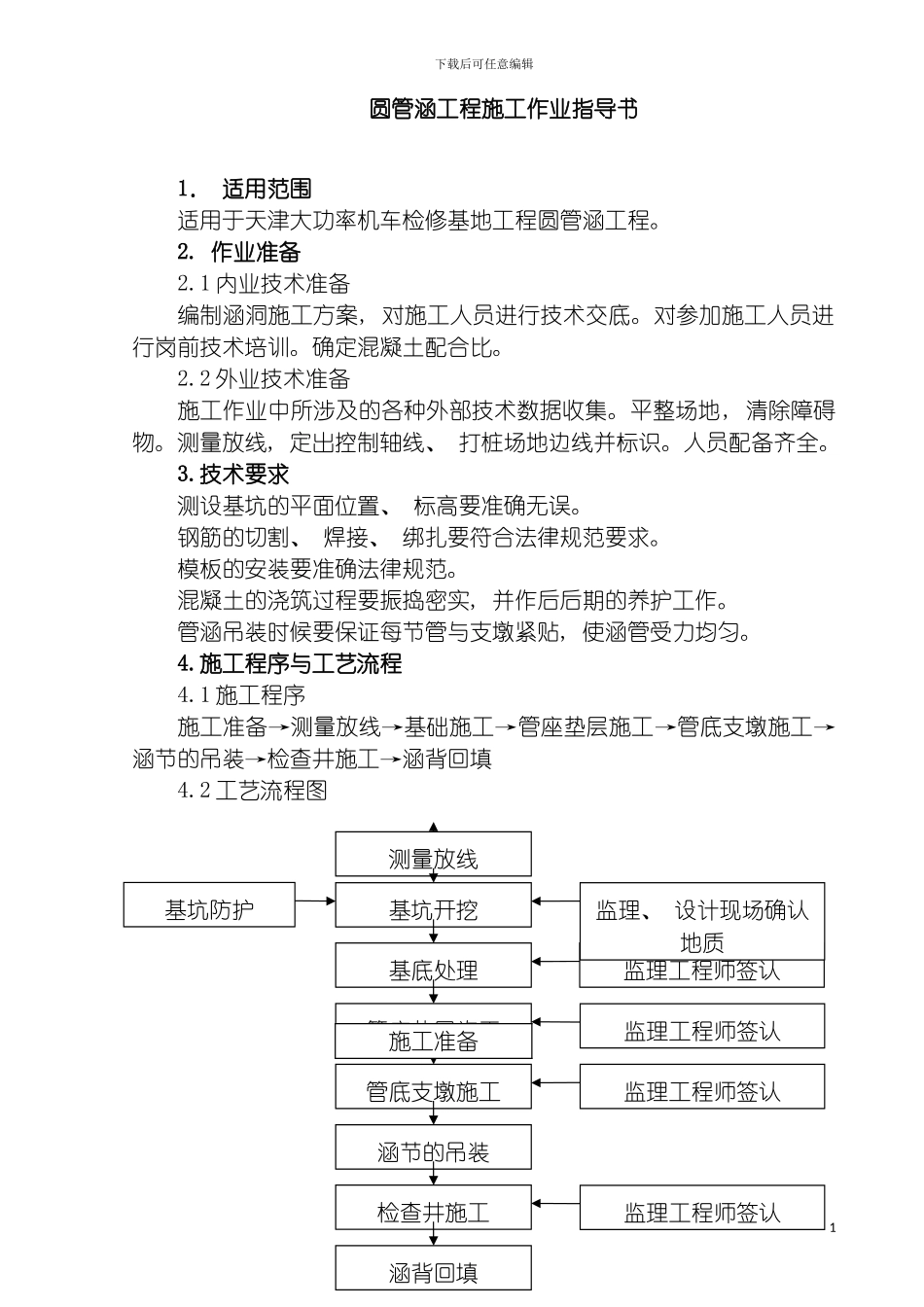

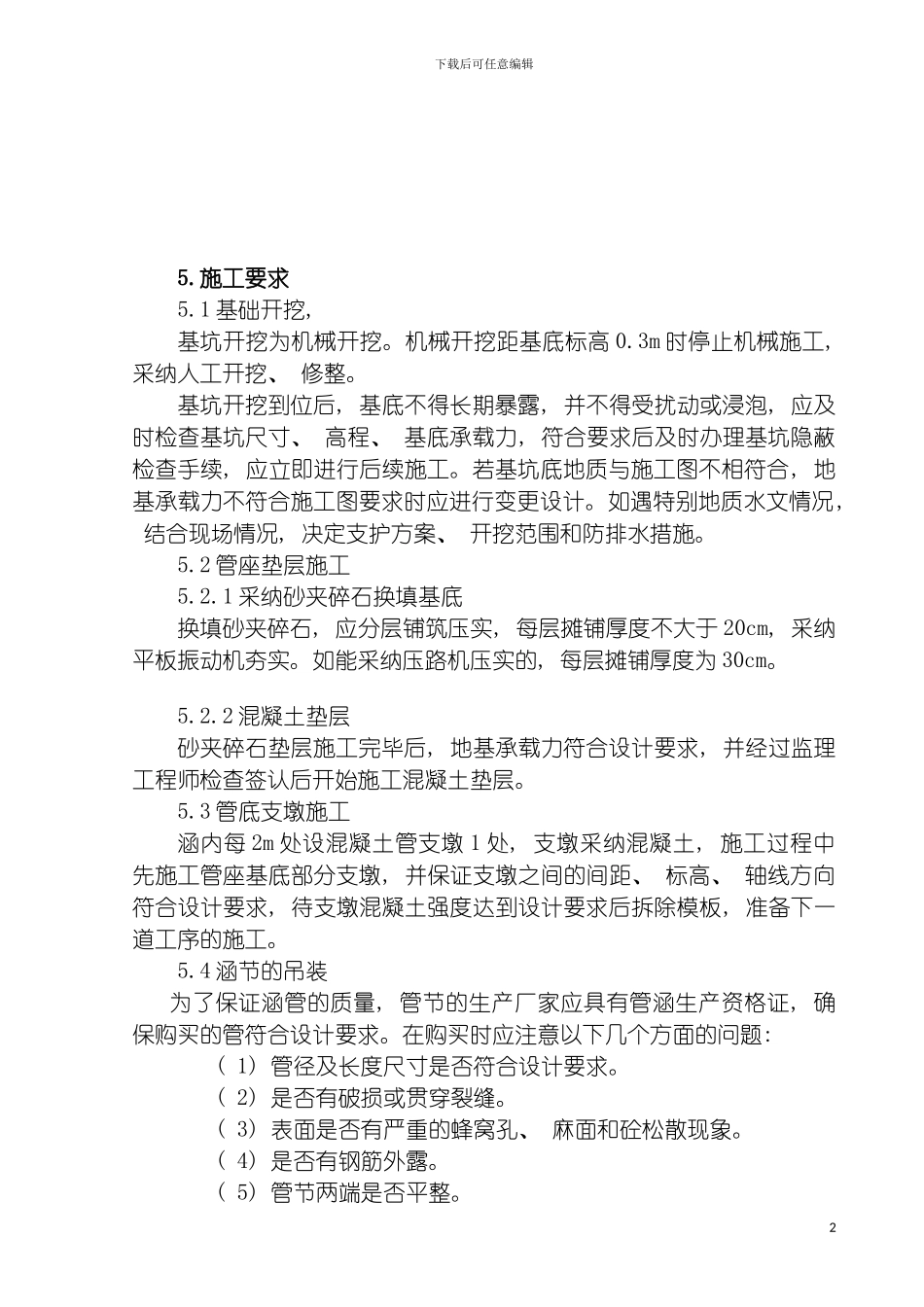

下载后可任意编辑圆管涵施工作业指导书1下载后可任意编辑圆管涵工程施工作业指导书1. 适用范围适用于天津大功率机车检修基地工程圆管涵工程。2. 作业准备2.1 内业技术准备编制涵洞施工方案, 对施工人员进行技术交底。对参加施工人员进行岗前技术培训。确定混凝土配合比。2.2 外业技术准备 施工作业中所涉及的各种外部技术数据收集。平整场地, 清除障碍物。测量放线, 定出控制轴线、 打桩场地边线并标识。人员配备齐全。3.技术要求测设基坑的平面位置、 标高要准确无误。钢筋的切割、 焊接、 绑扎要符合法律规范要求。模板的安装要准确法律规范。混凝土的浇筑过程要振捣密实, 并作后后期的养护工作。管涵吊装时候要保证每节管与支墩紧贴, 使涵管受力均匀。4.施工程序与工艺流程4.1 施工程序施工准备→测量放线→基础施工→管座垫层施工→管底支墩施工→涵节的吊装→检查井施工→涵背回填4.2 工艺流程图1基坑开挖测量放线管座垫层施工基底处理涵节的吊装管底支墩施工涵背回填检查井施工基坑防护监理工程师签认监理、 设计现场确认地质监理工程师签认监理工程师签认监理工程师签认施工准备下载后可任意编辑5.施工要求5.1 基础开挖, 基坑开挖为机械开挖。机械开挖距基底标高 0.3m 时停止机械施工, 采纳人工开挖、 修整。基坑开挖到位后, 基底不得长期暴露, 并不得受扰动或浸泡, 应及时检查基坑尺寸、 高程、 基底承载力, 符合要求后及时办理基坑隐蔽检查手续, 应立即进行后续施工。若基坑底地质与施工图不相符合, 地基承载力不符合施工图要求时应进行变更设计。如遇特别地质水文情况, 结合现场情况, 决定支护方案、 开挖范围和防排水措施。5.2 管座垫层施工5.2.1 采纳砂夹碎石换填基底换填砂夹碎石, 应分层铺筑压实, 每层摊铺厚度不大于 20cm, 采纳平板振动机夯实。如能采纳压路机压实的, 每层摊铺厚度为 30cm。5.2.2 混凝土垫层砂夹碎石垫层施工完毕后, 地基承载力符合设计要求, 并经过监理工程师检查签认后开始施工混凝土垫层。5.3 管底支墩施工涵内每 2m 处设混凝土管支墩 1 处, 支墩采纳混凝土, 施工过程中先施工管座基底部分支墩, 并保证支墩之间的间距、 标高、 轴线方向符合设计要求, 待支墩混凝土强度达到设计要求后拆除模板, 准备下一道工序的施工。5.4 涵节的吊装为了保证涵管的质量, 管节的生产厂家应具有管涵生产资格证, 确保购买的管符合设计要求。在购买时应注意以下几个...
