电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

场地平整施工组织设计

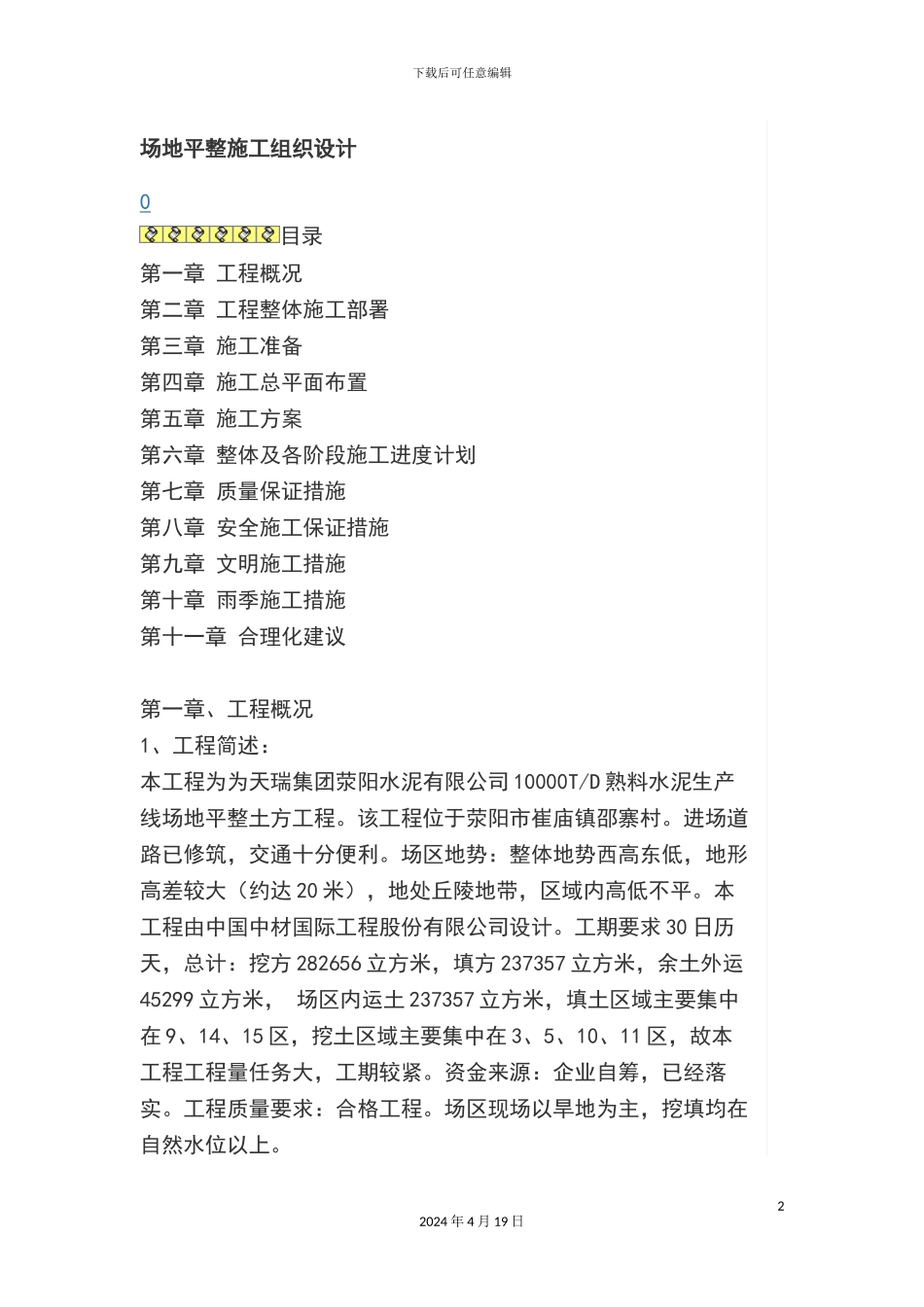

场地平整施工组织设计_第1页
1/48
场地平整施工组织设计_第2页
2/48

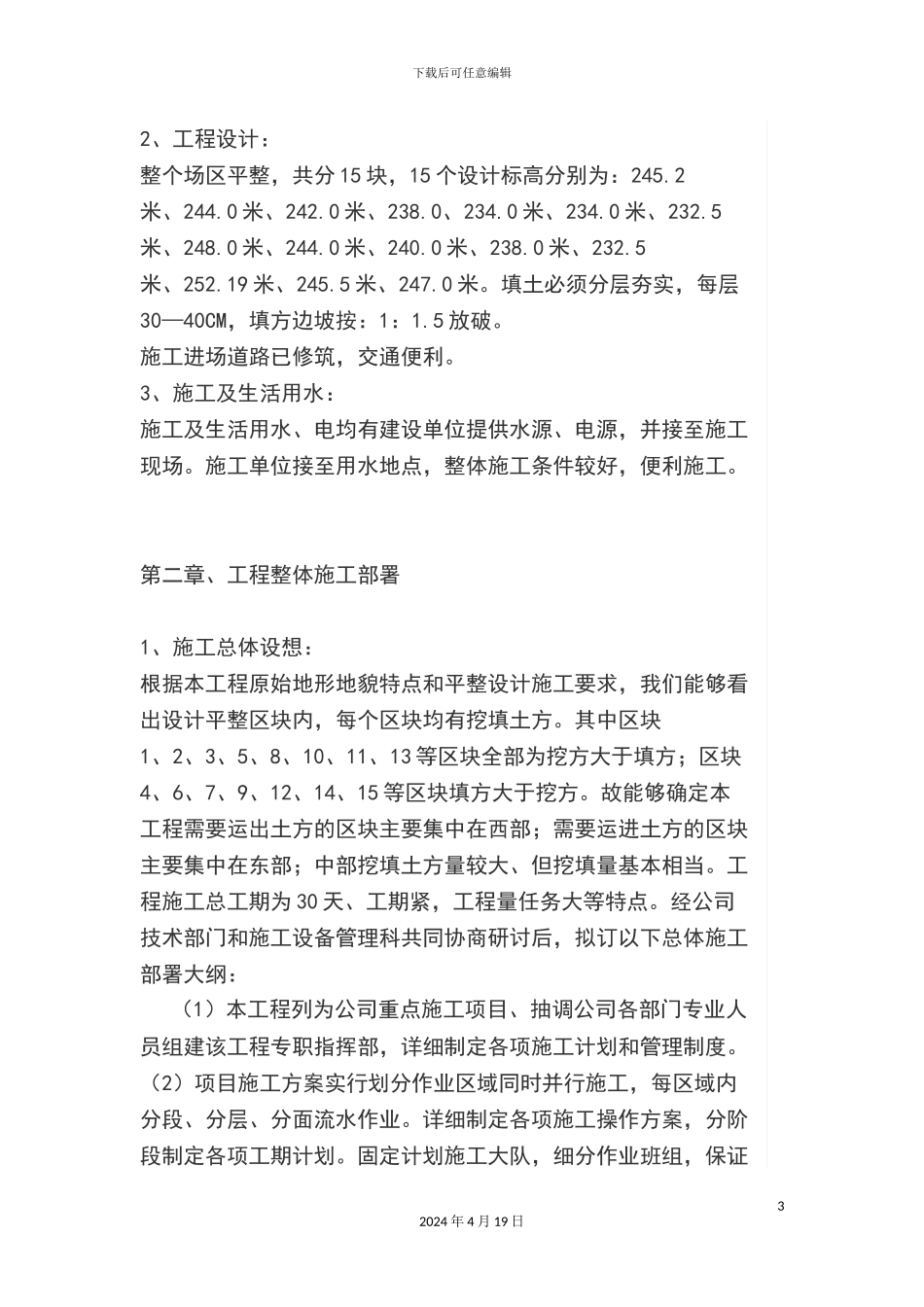

场地平整施工组织设计_第3页
3/48
下载后可任意编辑场地平整施工组织设计12024 年 4 月 19 日下载后可任意编辑场地平整施工组织设计0 目录第一章 工程概况第二章 工程整体施工部署第三章 施工准备第四章 施工总平面布置第五章 施工方案第六章 整体及各阶段施工进度计划第七章 质量保证措施第八章 安全施工保证措施第九章 文明施工措施第十章 雨季施工措施第十一章 合理化建议第一章、工程概况1、工程简述:本工程为为天瑞集团荥阳水泥有限公司 10000T/D 熟料水泥生产线场地平整土方工程。该工程位于荥阳市崔庙镇邵寨村。进场道路已修筑,交通十分便利。场区地势:整体地势西高东低,地形高差较大(约达 20 米),地处丘陵地带,区域内高低不平。本工程由中国中材国际工程股份有限公司设计。工期要求 30 日历天,总计:挖方 282656 立方米,填方 237357 立方米,余土外运45299 立方米, 场区内运土 237357 立方米,填土区域主要集中在 9、14、15 区,挖土区域主要集中在 3、5、10、11 区,故本工程工程量任务大,工期较紧。资金来源:企业自筹,已经落实。工程质量要求:合格工程。场区现场以旱地为主,挖填均在自然水位以上。22024 年 4 月 19 日下载后可任意编辑2、工程设计:整个场区平整,共分 15 块,15 个设计标高分别为:245.2米、244.0 米、242.0 米、238.0、234.0 米、234.0 米、232.5米、248.0 米、244.0 米、240.0 米、238.0 米、232.5米、252.19 米、245.5 米、247.0 米。填土必须分层夯实,每层30—40CM,填方边坡按:1:1.5 放破。施工进场道路已修筑,交通便利。3、施工及生活用水:施工及生活用水、电均有建设单位提供水源、电源,并接至施工现场。施工单位接至用水地点,整体施工条件较好,便利施工。第二章、工程整体施工部署1、施工总体设想:根据本工程原始地形地貌特点和平整设计施工要求,我们能够看出设计平整区块内,每个区块均有挖填土方。其中区块1、2、3、5、8、10、11、13 等区块全部为挖方大于填方;区块4、6、7、9、12、14、15 等区块填方大于挖方。故能够确定本工程需要运出土方的区块主要集中在西部;需要运进土方的区块主要集中在东部;中部挖填土方量较大、但挖填量基本相当。工程施工总工期为 30 天、工期紧,工程量任务大等特点。经公司技术部门和施工设备管理科共同协商研讨后,拟订以下总体施工部署大纲: (1)本工程列为公司重点施工项目、抽调公司各部门专业人员组建该工程专...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

场地平整施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
