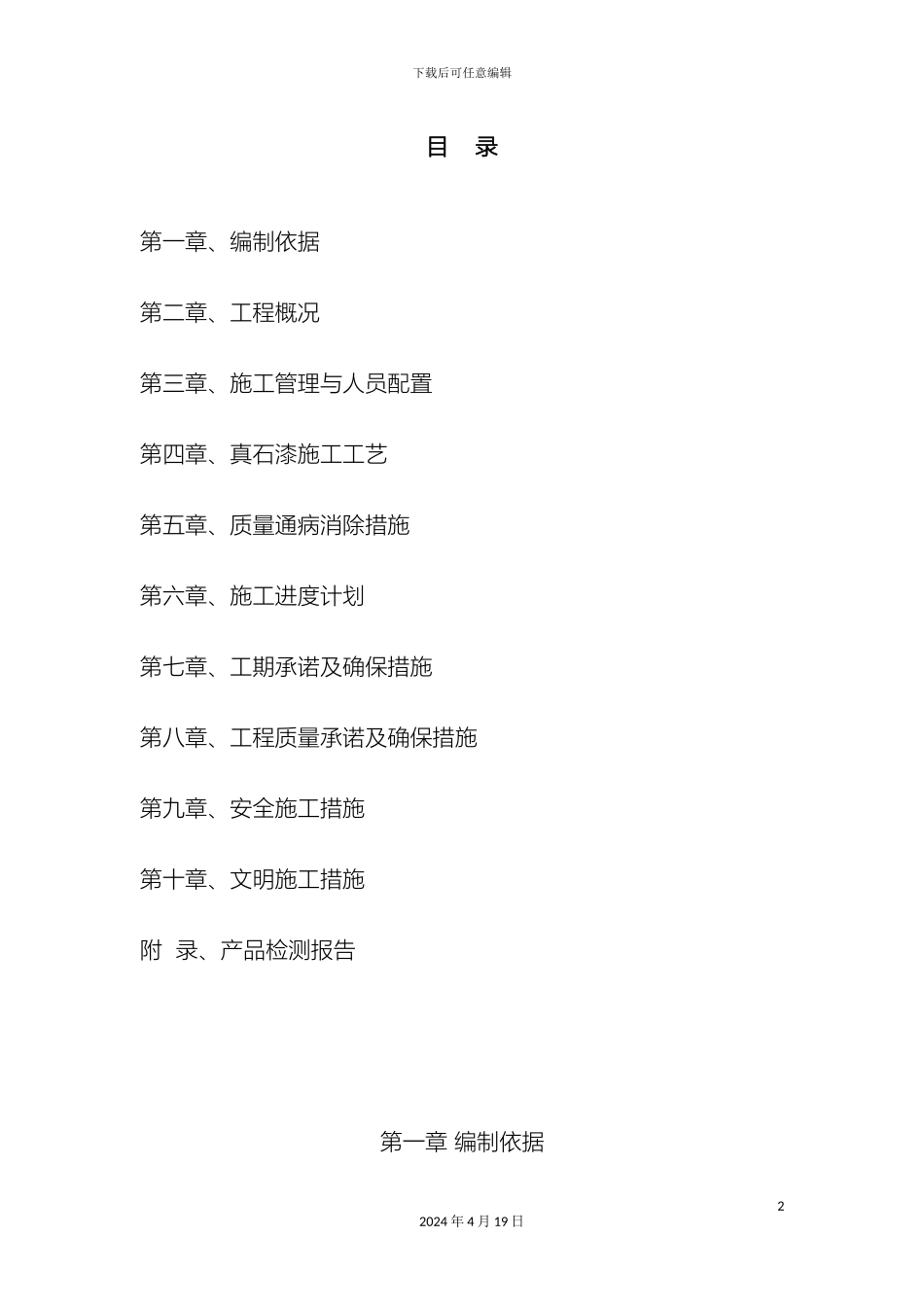

下载后可任意编辑外墙涂料真石漆施工方案12024 年 4 月 19 日下载后可任意编辑目 录第一章、编制依据第二章、工程概况第三章、施工管理与人员配置第四章、真石漆施工工艺第五章、质量通病消除措施第六章、施工进度计划第七章、工期承诺及确保措施第八章、工程质量承诺及确保措施第九章、安全施工措施第十章、文明施工措施附 录、产品检测报告第一章 编制依据22024 年 4 月 19 日下载后可任意编辑1、设计单位提供的技术资料、图纸2、施工现场踏勘情况及其它各种调查资料3、国家现行有关法律、法规、部门规章及地区有关建筑工程管理、市政管理、环境保护等地方性法规及规定4、现行建筑结构和建筑施工的各类规程、法律规范及验评标准5、我公司企业标准、有关质量管理、安全管理、文明施工管理制度等相关文件6、本工程施工现场及周围环境的实际情况7、建设单位提出的施工要求及技术交底8、《建筑工程施工质量验收统一标准》(GB50300- )9、《建设工程项目管理法律规范》(GB/T50326- )10、《建筑装饰装修工程施工质量验收法律规范》(GB50210- )11、《建筑涂饰工程施工及验收规程》JGJ/T29- 12、《建筑施工安全检查标准》(JGJ59-99)32024 年 4 月 19 日下载后可任意编辑13、《建筑施工高处作业安全技术法律规范》(JGJ80-91)14、《建筑机械使用安全技术法律规范》(JGJ33- )15、《施工现场临时用电安全技术法律规范》(JGJ46-88)16、《建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准》(DBJ01-83- )第二章 工程概况及施工特点第一节、工程概况 工程名称:芜湖君和“皇家花园”项目一期外墙真石漆系统供货及施工建设单位:芜湖市君和置业投资有限公司施工单位:合肥飞龙装饰工程有限公司承包范围:外墙真石漆施工42024 年 4 月 19 日下载后可任意编辑承包方式:包工、包料、包质量、包工期、包安全文明施工;第二节、施工特点1、自然特征芜湖地区四季气候分明特色各异:春季细雨,五、六月份为梅雨,七、八月为夏季高温季节、八、九月又是暴雨多发季节,冬季工期一般约为 40 天左右。本地区全年最高气温可达 40℃,最低气温达-10℃。第三章、施工管理与人员配置一、施工组织结构图根据本工程的实际概况,施工管理与人员配置作以下安排:1. 项目总负责:负责本工程的人员、设备、材料等总体管理计划实施的监督协调工作,保证施工场地的正常运转。2. 项目经理:负责工程的质量、进度、施工场地...
