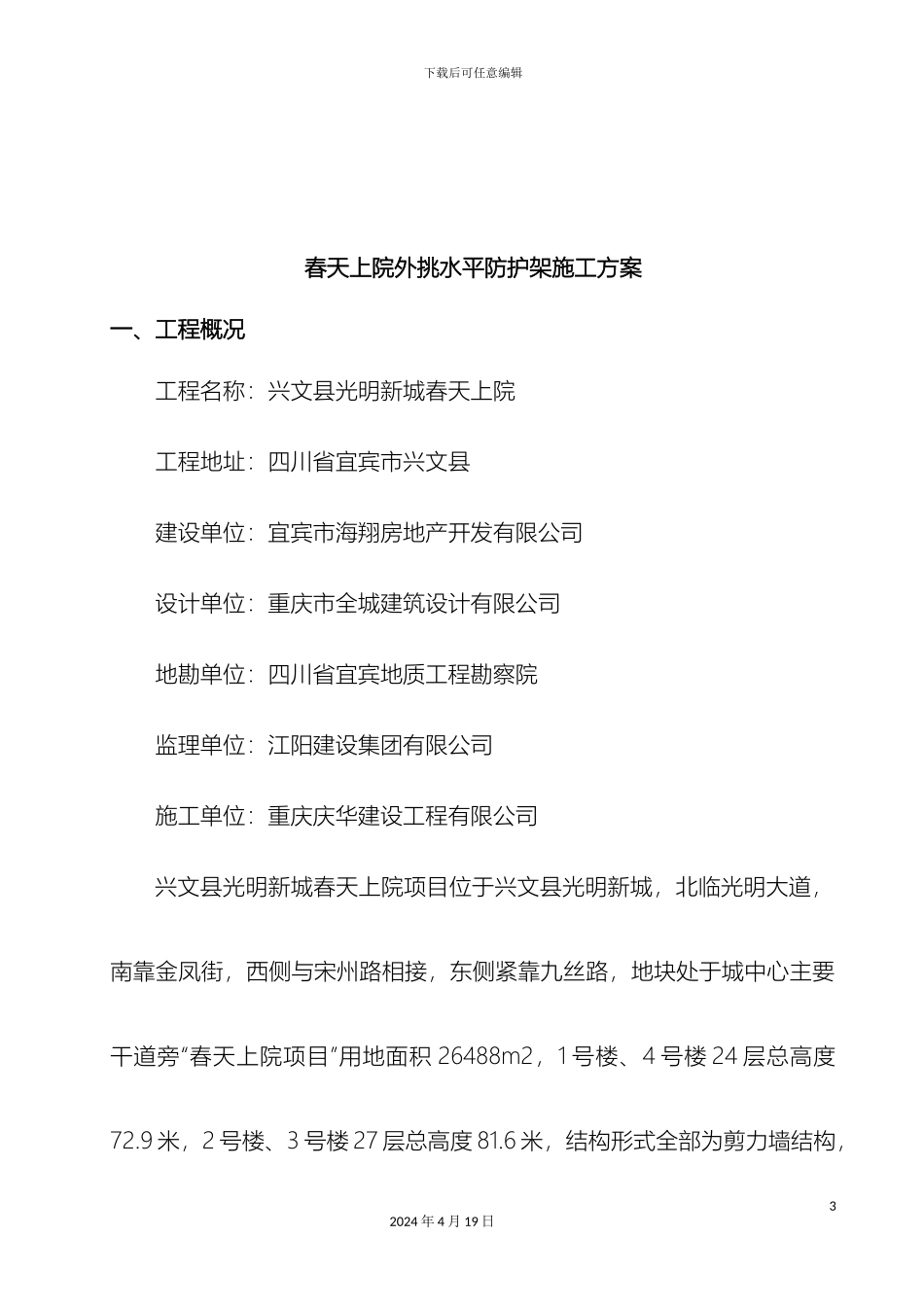

下载后可任意编辑外挑防护架施工方案12024 年 4 月 19 日下载后可任意编辑春天上院外挑防护棚专项施工方案 编制人: 审核人: 审批人: 施工单位:重庆庆华建设工程有限公司二零一七年五月二十日22024 年 4 月 19 日下载后可任意编辑春天上院外挑水平防护架施工方案一、工程概况工程名称:兴文县光明新城春天上院工程地址:四川省宜宾市兴文县建设单位:宜宾市海翔房地产开发有限公司设计单位:重庆市全城建筑设计有限公司地勘单位:四川省宜宾地质工程勘察院监理单位:江阳建设集团有限公司施工单位:重庆庆华建设工程有限公司兴文县光明新城春天上院项目位于兴文县光明新城,北临光明大道,南靠金凤街,西侧与宋州路相接,东侧紧靠九丝路,地块处于城中心主要干道旁“春天上院项目”用地面积 26488m2,1 号楼、4 号楼 24 层总高度72.9 米,2 号楼、3 号楼 27 层总高度 81.6 米,结构形式全部为剪力墙结构,32024 年 4 月 19 日下载后可任意编辑建筑物背面临光明大道步行道较近,为了确保行人安全及楼层下面作业人员的施工安全,预防立体交叉作业带来的安全隐患,计划在春天上院工程的 1-4 栋高层住宅的北侧立面下的上空增设水平防护架一道。二、施工材料准备1、材料准备及对方 准备材料根据施工总进度计划安排,材料应及时进场并根据相应法律规范的规定和施工组织设计的要求对钢管、扣件、脚手板、密目网等进行检查验收,不合格产品不得使用。2、水平防护的钢管主要为 6 米钢管,规格 Ф48×3.0mm,其质量符合现行国家标准 GB/T3091- 规定。3、经检验合格的构配件应按品种、规格分类,对方整齐、平稳、对方场地不得有积水。三、搭设方法1、根据本工程施工现场的实际情况搭设防护棚,本防护棚为非承重42024 年 4 月 19 日下载后可任意编辑平面防护棚,采纳 Ф48×3.0mm 的钢管,悬挑钢管间距 1.2m,总长为6m,锚固长度为 1m,外挑最大长度为 5m,采纳 Ф16 的钢筋在板上锚固。3、施工流程:横向杆及临时内顶杆→第一道纵向水平杆(靠墙锁口钢管)→第二道纵向水平杆→铺设搭设用部分脚手板→第三道纵向钢管→斜拉钢丝绳→第四道纵向钢管→防护栏杆→铺设防护材料→安全密目网及踢脚板→验收及整改 4 、水平防护外挑架构造见下图:52024 年 4 月 19 日下载后可任意编辑四、防护棚的拆除及安全保证措施1、技术要求防护棚拆除前必须对现场进行勘察,做好有针对性的书面交底,根据先支后拆...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外挑防护架施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
