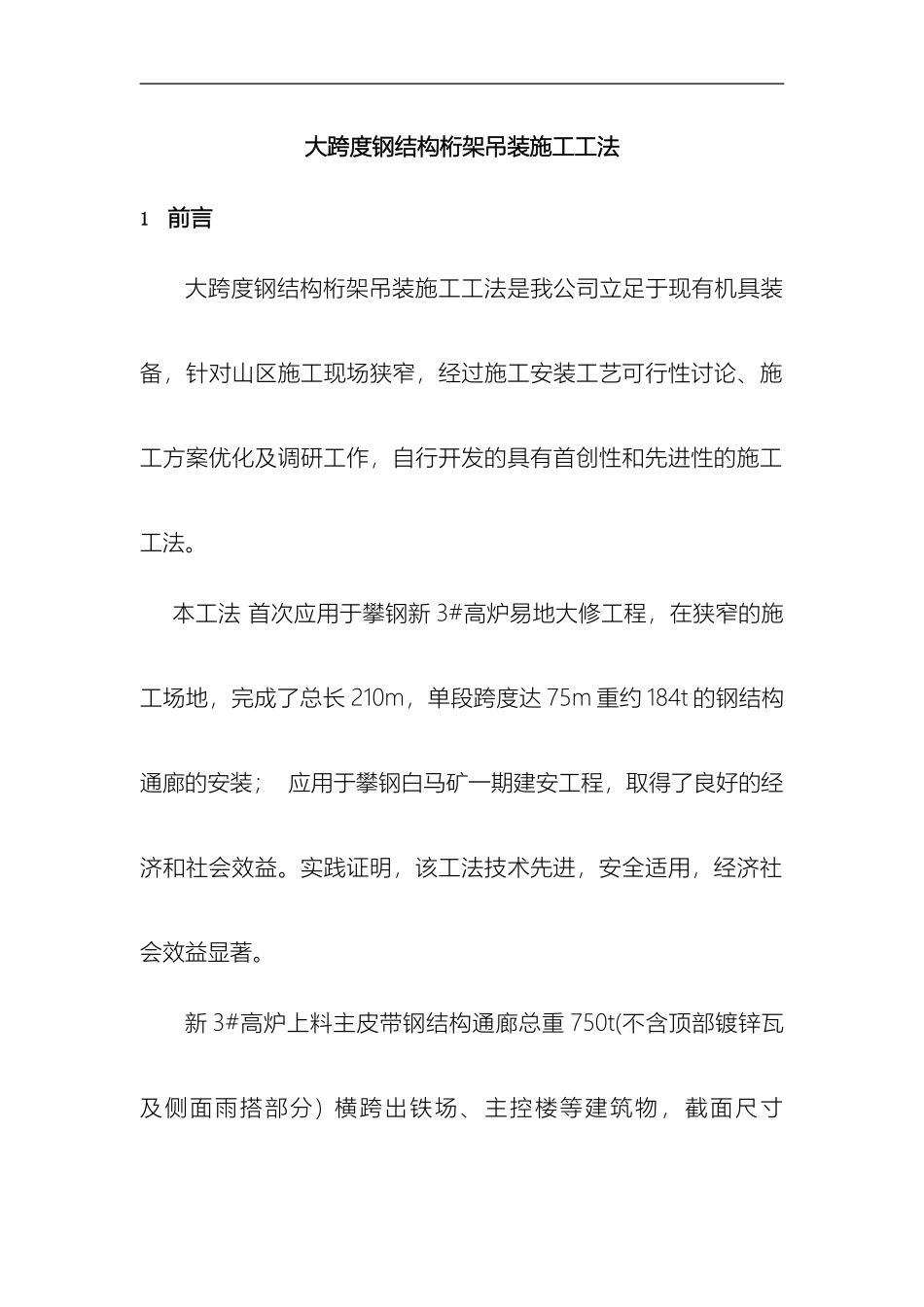

下载后可任意编辑大跨度钢结构桁架吊装施工工法12024 年 4 月 19 日大跨度钢结构桁架吊装施工工法1前言大跨度钢结构桁架吊装施工工法是我公司立足于现有机具装备,针对山区施工现场狭窄,经过施工安装工艺可行性讨论、施工方案优化及调研工作,自行开发的具有首创性和先进性的施工工法
本工法 首次应用于攀钢新 3#高炉易地大修工程,在狭窄的施工场地,完成了总长 210m,单段跨度达 75m 重约 184t 的钢结构通廊的安装; 应用于攀钢白马矿一期建安工程,取得了良好的经济和社会效益
实践证明,该工法技术先进,安全适用,经济社会效益显著
新 3#高炉上料主皮带钢结构通廊总重 750t(不含顶部镀锌瓦及侧面雨搭部分) 横跨出铁场、主控楼等建筑物,截面尺寸下载后可任意编辑4
95m,总长 209m,坡度 10
92°,共分成三段四个支架

2#、3#、4#支架顶部标高分别为33
381m、46
602m、59
904m,其中 2#支架—3#支架段(第二段)和 3#支架—4#支架段(第三段)跨长 (节点长)分别为70m、75 m,4#支架设在高炉之上
通廊示意见下图
32024 年 4 月 19 日59
604高炉第 一 段通廊第 二 段通廊第 三 段 通廊2# 支架3# 支架4# 支架中 控楼设 置 的 临时支架图 2 临时高架下载后可任意编辑未组装成框架前单片钢结构桁架最重达 68t,其中,桁架上弦为 焊 接 H 型 钢 450×450×20×30 , 下 弦 为 焊 接 H 型 钢450×450×18×24,材质均为 Q345B 钢
42024 年 4 月 19 日1# 斜坡公路3000tm 塔吊轨道高 架桥17000mmm75900mm出 铁场中控楼4800mm皮 带 通廊临 时 支架位 图 3 通廊俯视图临时钢桥4
95m下载后可任意编辑图 4
