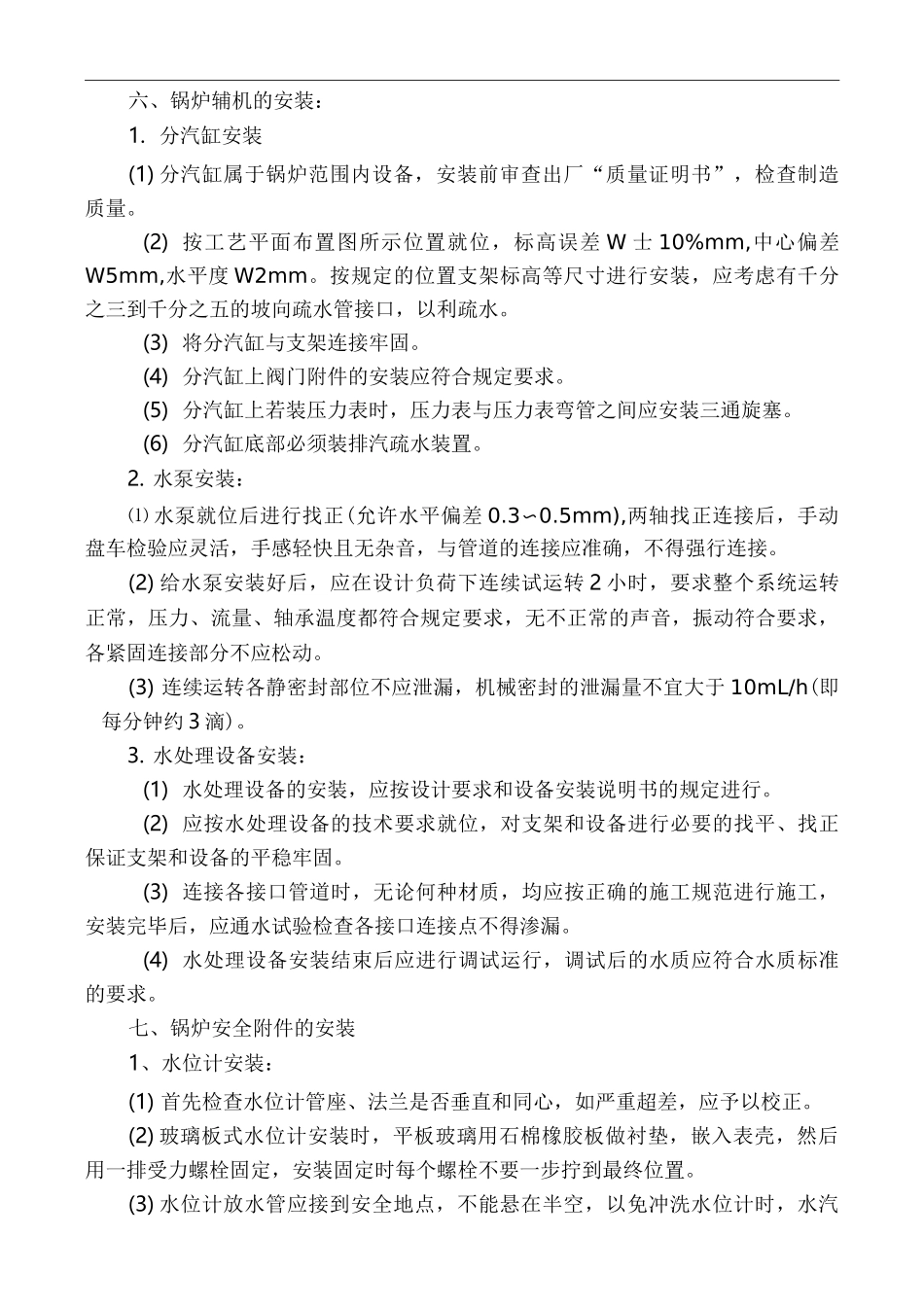

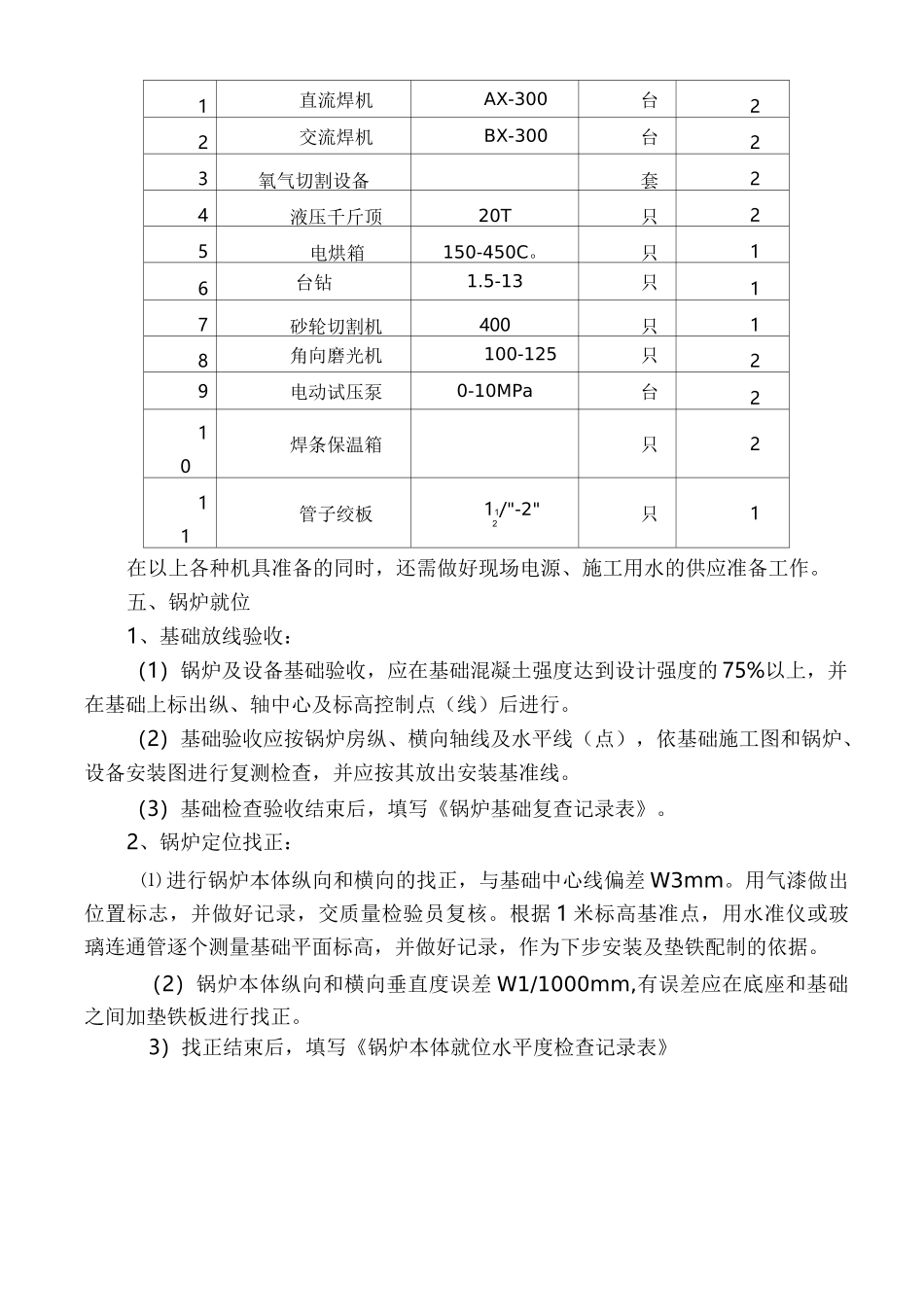

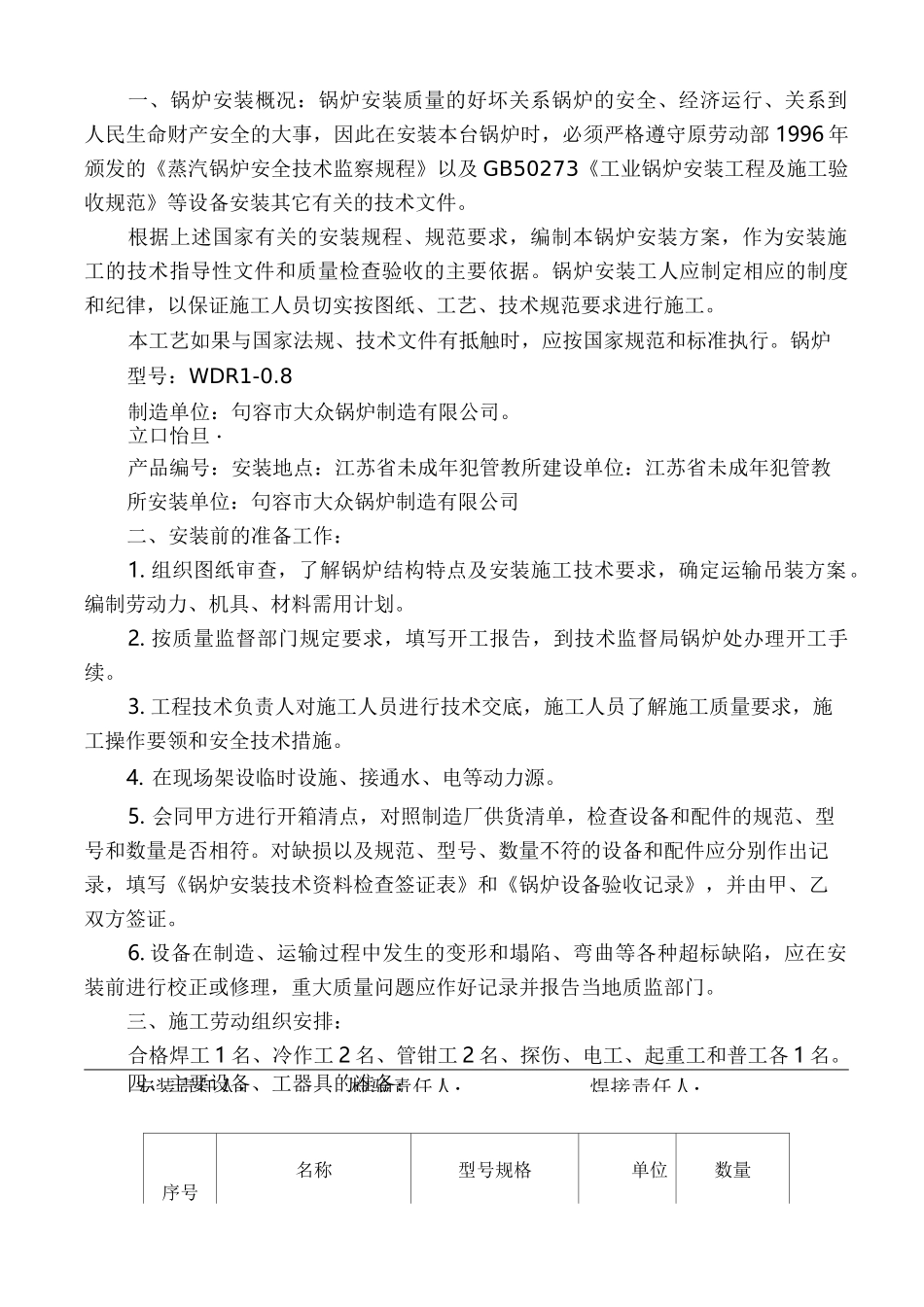

安装责任人:检验责任人:焊接责任人:一、锅炉安装概况:锅炉安装质量的好坏关系锅炉的安全、经济运行、关系到人民生命财产安全的大事,因此在安装本台锅炉时,必须严格遵守原劳动部 1996 年颁发的《蒸汽锅炉安全技术监察规程》以及 GB50273《工业锅炉安装工程及施工验收规范》等设备安装其它有关的技术文件。根据上述国家有关的安装规程、规范要求,编制本锅炉安装方案,作为安装施工的技术指导性文件和质量检查验收的主要依据。锅炉安装工人应制定相应的制度和纪律,以保证施工人员切实按图纸、工艺、技术规范要求进行施工。本工艺如果与国家法规、技术文件有抵触时,应按国家规范和标准执行。锅炉型号:WDR1-0.8制造单位:句容市大众锅炉制造有限公司。立口怡旦・产品编号:安装地点:江苏省未成年犯管教所建设单位:江苏省未成年犯管教所安装单位:句容市大众锅炉制造有限公司二、安装前的准备工作:1. 组织图纸审查,了解锅炉结构特点及安装施工技术要求,确定运输吊装方案。编制劳动力、机具、材料需用计划。2. 按质量监督部门规定要求,填写开工报告,到技术监督局锅炉处办理开工手续。3. 工程技术负责人对施工人员进行技术交底,施工人员了解施工质量要求,施工操作要领和安全技术措施。4. 在现场架设临时设施、接通水、电等动力源。5. 会同甲方进行开箱清点,对照制造厂供货清单,检查设备和配件的规范、型号和数量是否相符。对缺损以及规范、型号、数量不符的设备和配件应分别作出记录,填写《锅炉安装技术资料检查签证表》和《锅炉设备验收记录》,并由甲、乙双方签证。6. 设备在制造、运输过程中发生的变形和塌陷、弯曲等各种超标缺陷,应在安装前进行校正或修理,重大质量问题应作好记录并报告当地质监部门。三、施工劳动组织安排:合格焊工 1 名、冷作工 2 名、管钳工 2 名、探伤、电工、起重工和普工各 1 名。四、主要设备、工器具的准备:序号名称型号规格单位数量1直流焊机AX-300台22交流焊机BX-300台23氧气切割设备套24液压千斤顶20T只25电烘箱150-450C。只16台钻1.5-13只17砂轮切割机400只18角向磨光机100-125只29电动试压泵0-10MPa台210焊条保温箱只211管子绞板11/"-2"2只1在以上各种机具准备的同时,还需做好现场电源、施工用水的供应准备工作。五、锅炉就位1、基础放线验收:(1)锅炉及设备基础验收,应在基础混凝土强度达到设计强度的 75%以上,并在基础上标出纵、轴中心及标高控制点(线)后进行。(2...
