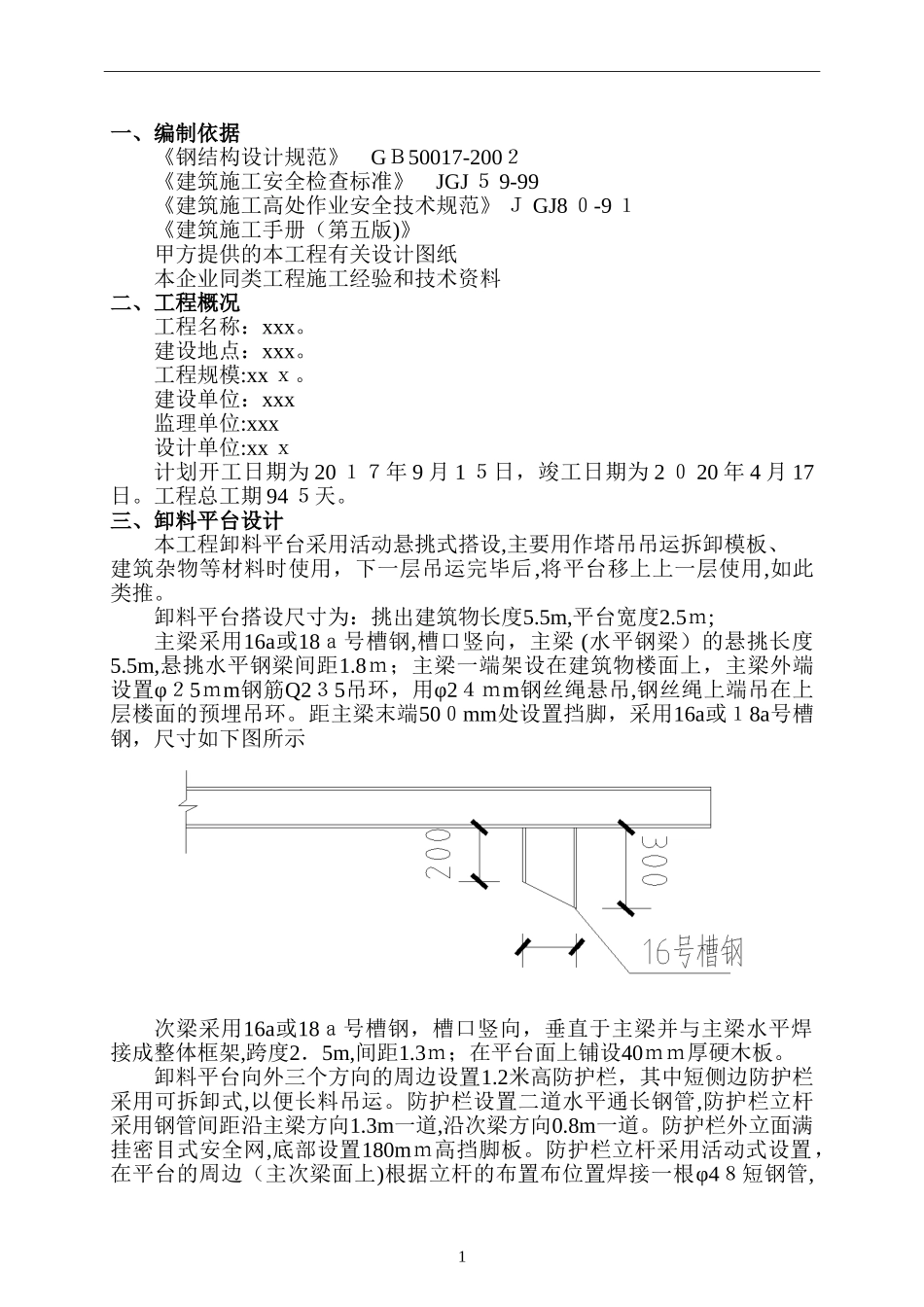

xxx工程卸料平台专项方案编制:审核:审批:xxx有限责任公司二〇一七年九月一日目录一、编制依据ﻩ1二、工程概况.....................................................................................................1三、卸料平台设计ﻩ1四、卸料平台制作...............................................................................................34.1材料要求...................................................................................................34.2卸料平台制作ﻩ3五、悬挑钢平台安装ﻩ45.1安装准备ﻩ45.2卸料平台安装ﻩ4六、悬挑卸料钢平台转层...................................................................................66.1钢平台转层施工程序.............................................................................66.2钢平台转层注意事项ﻩ6七、悬挑钢平台拆除...........................................................................................77.1钢平台拆除施工顺序ﻩ77.2钢平台拆除注意事项ﻩ7八、悬挑钢平台的管理.......................................................................................78.1悬挑钢平台搭设安全技术措施ﻩ78.2悬挑钢平台的使用与验收ﻩ8九、卸料平台坍塌应急救援方法.......................................................................9十、卸料平台荷载受力验算.............................................................................1010.1次梁的计算...........................................................................................1010.2主梁的计算ﻩ1210.3钢丝拉绳的计算ﻩ151一、编制依据《钢结构设计规范》GB50017-2002《建筑施工安全检查标准》JGJ59-99《建筑施工高处作业安全技术规范》JGJ80-91《建筑施工手册(第五版)》甲方提供的本工程有关设计图纸本企业同类工程施工经验和技术资料二、工程概况工程名称:xxx。建设地点:xxx。工程规模:xxx。建设单位:xxx监理单位:xxx设计单位:xxx计划开工日期为2017年9月15日,竣工日期为2020年4月17日。工程总工期945天。三、卸料平台设计本工程卸料平台采用活动悬挑式搭设,主要用作塔吊吊运拆卸模板、建筑杂物等材料时使用,下一层吊运完毕后,将平台移上上一层使用,如此类推。卸料平台搭设尺寸为:挑出建筑物长度5.5m,平台宽度2.5m;主梁采用16a或18a号槽钢,槽口竖向,主梁(水平钢梁)的悬挑长度5.5m,悬挑水平钢梁间距1.8m;主梁一端架设在建筑物楼面上,主梁外端设置φ25mm钢筋Q235吊环,用φ24mm钢丝绳悬吊,钢丝绳上端吊在上层楼面的预埋吊环。距主梁末端500mm处设置挡脚,采用16a或18a号槽钢,尺寸如下图所示次梁采用16a或18a号槽钢,槽口竖向,垂直于主梁并与主梁水平焊接成整体框架,跨度2.5m,间距1.3m;在平台面上铺设40mm厚硬木板。卸料平台向外三个方向的周边设置1.2米高防护栏,其中短侧边防护栏采用可拆卸式,以便长料吊运。防护栏设置二道水平通长钢管,防护栏立杆采用钢管间距沿主梁方向1.3m一道,沿次梁方向0.8m一道。防护栏外立面满挂密目式安全网,底部设置180mm高挡脚板。防护栏立杆采用活动式设置,在平台的周边(主次梁面上)根据立杆的布置布位置焊接一根φ48短钢管,2处露长度约200mm,平台底板在楼层上安装完毕后,将平台护栏的立杆套在预留焊接的短钢管上。而在移动卸料平台时,先将平台护栏从平台上拆卸后,才移动平台底板,从而方便了平台安装施工,也使护拦不易因平台吊运时碰损。卸料平台容许承载力:均布活动荷载2.0kN/m2,最大堆放材料荷载10.00kN。卸料平台搭设构造详见附图。四、卸料平台制作4.1材料要求1)制作钢平台的型钢选用Q235钢,应符合《碳素结构钢》(GB700)的规定,应具有材质证明书。2)手工焊接用的焊条应符合《碳钢焊条》(GB/T5117)的规定,选择的焊条型号应与主体型钢强度相匹配。4.2卸料平台制作1)制作场地:钢平台应在干燥、坚实、平整的场地上制作。2)钢材下料、切割a.钢材的品种、型...
