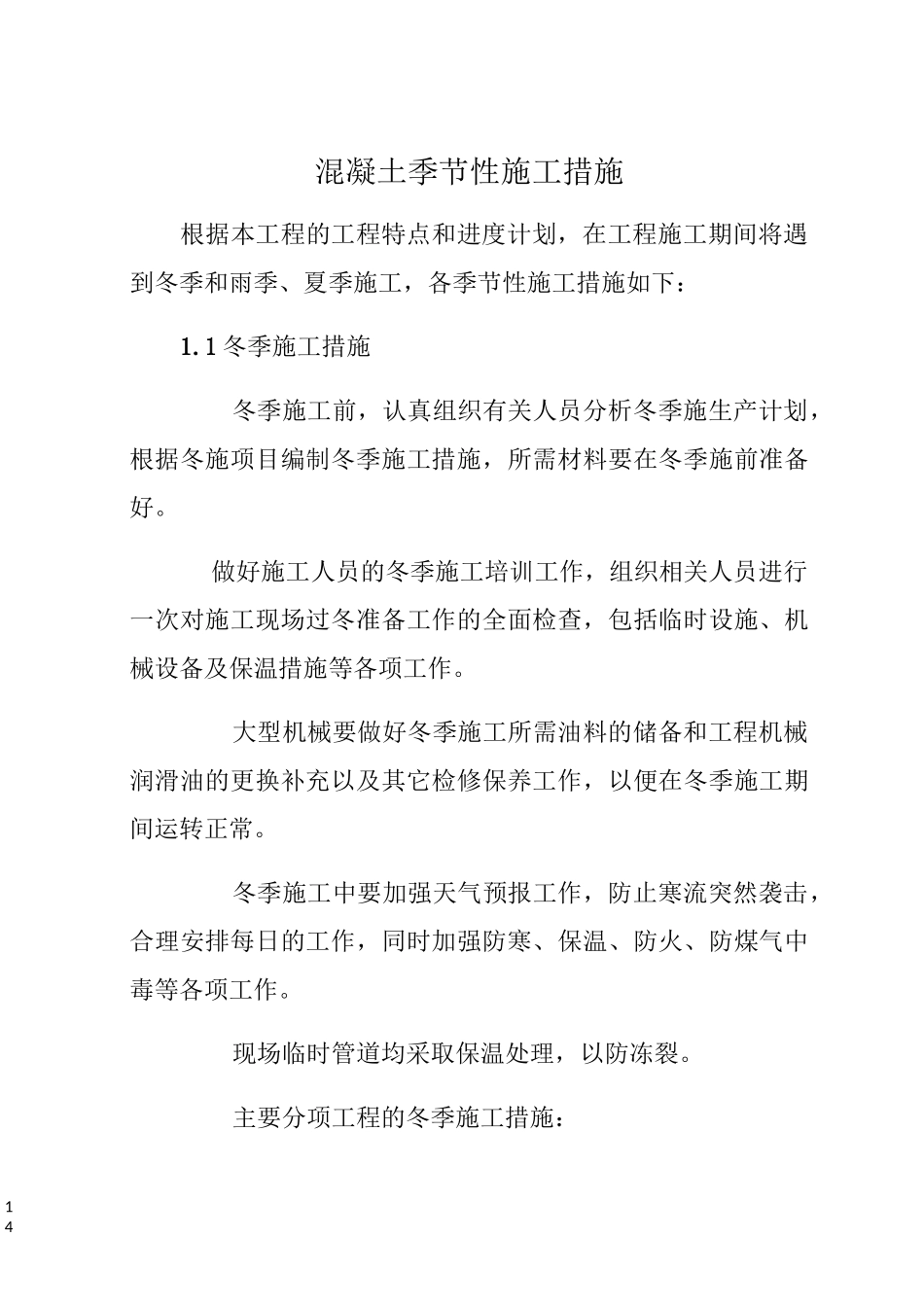

14混凝土季节性施工措施根据本工程的工程特点和进度计划,在工程施工期间将遇到冬季和雨季、夏季施工,各季节性施工措施如下:1
1 冬季施工措施冬季施工前,认真组织有关人员分析冬季施生产计划,根据冬施项目编制冬季施工措施,所需材料要在冬季施前准备好
做好施工人员的冬季施工培训工作,组织相关人员进行一次对施工现场过冬准备工作的全面检查,包括临时设施、机械设备及保温措施等各项工作
大型机械要做好冬季施工所需油料的储备和工程机械润滑油的更换补充以及其它检修保养工作,以便在冬季施工期间运转正常
冬季施工中要加强天气预报工作,防止寒流突然袭击,合理安排每日的工作,同时加强防寒、保温、防火、防煤气中毒等各项工作
现场临时管道均采取保温处理,以防冻裂
主要分项工程的冬季施工措施:141

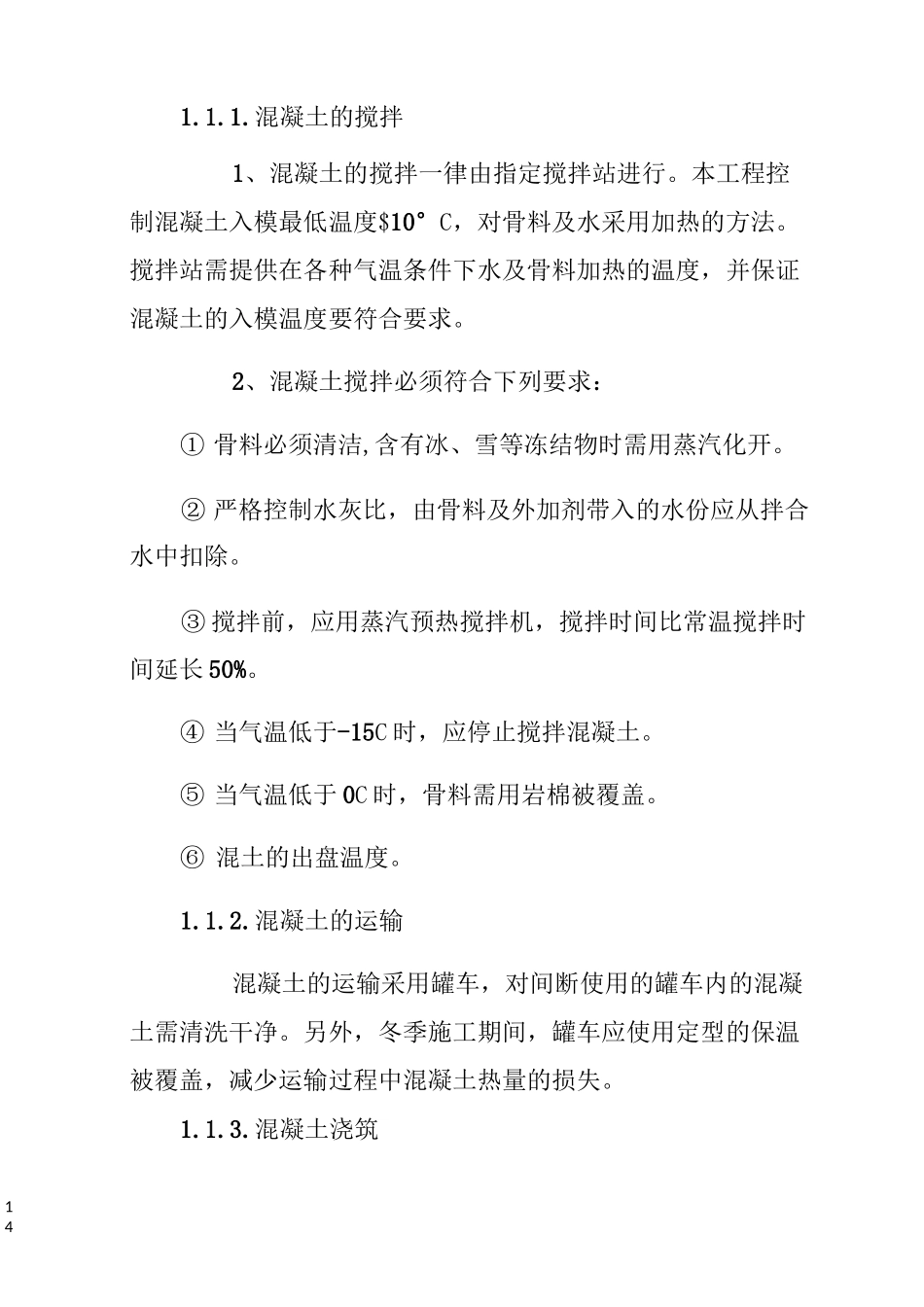

混凝土的搅拌1、混凝土的搅拌一律由指定搅拌站进行
本工程控制混凝土入模最低温度$10°C,对骨料及水采用加热的方法
搅拌站需提供在各种气温条件下水及骨料加热的温度,并保证混凝土的入模温度要符合要求
2、混凝土搅拌必须符合下列要求:① 骨料必须清洁,含有冰、雪等冻结物时需用蒸汽化开
② 严格控制水灰比,由骨料及外加剂带入的水份应从拌合水中扣除
③ 搅拌前,应用蒸汽预热搅拌机,搅拌时间比常温搅拌时间延长 50%
④ 当气温低于-15C 时,应停止搅拌混凝土
⑤ 当气温低于 0C 时,骨料需用岩棉被覆盖
⑥ 混土的出盘温度
混凝土的运输混凝土的运输采用罐车,对间断使用的罐车内的混凝土需清洗干净
另外,冬季施工期间,罐车应使用定型的保温被覆盖,减少运输过程中混凝土热量的损失

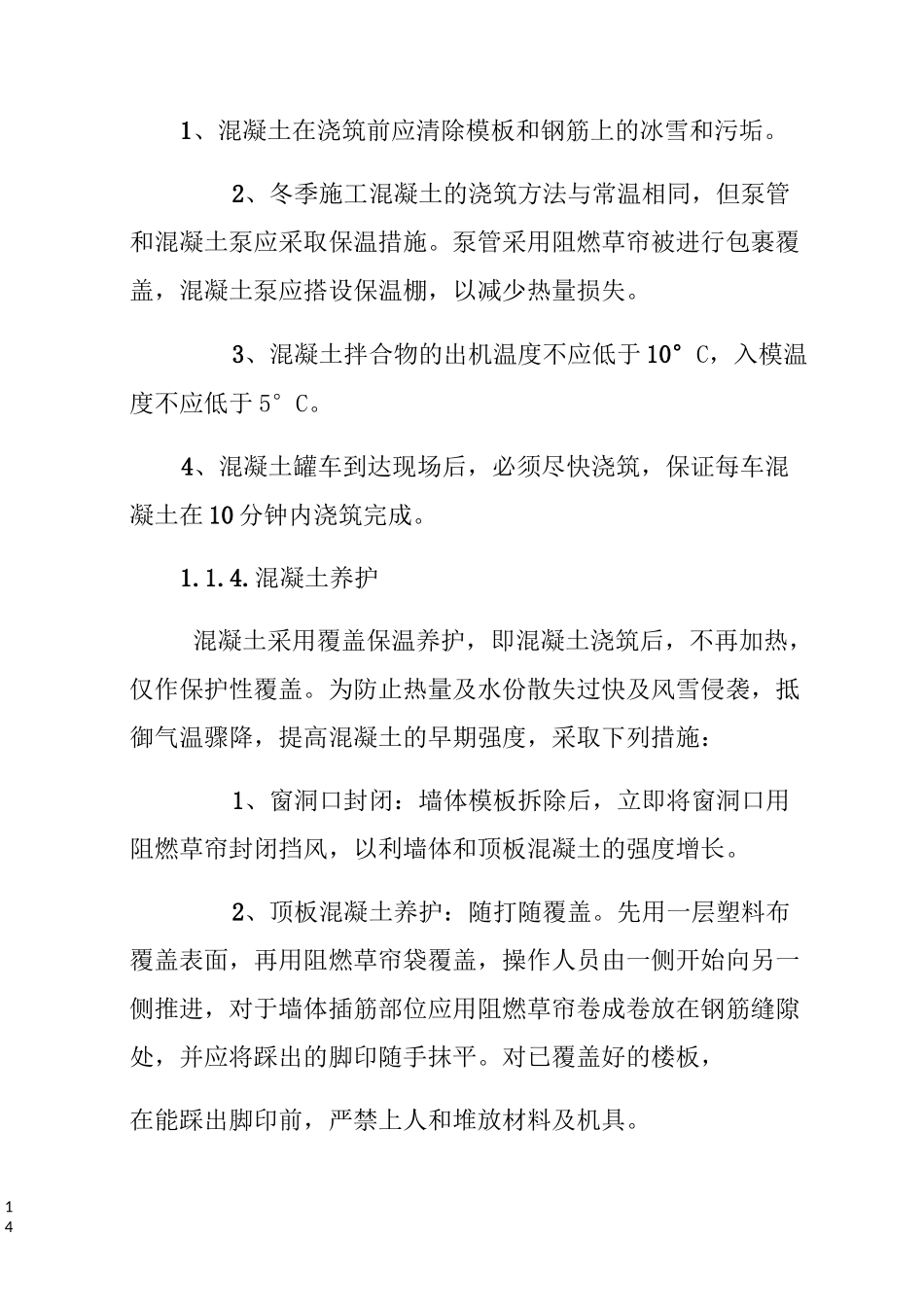

混凝土浇筑141、混凝土在浇筑前应清除模板和钢筋上的冰雪和污垢
2、冬季施工混凝土的浇筑方法与常温相同,但泵管和混凝土泵应采取保温措施
泵管采用阻燃草帘被进行包裹覆盖,混凝土泵应搭设保温棚,以减少热量损失
