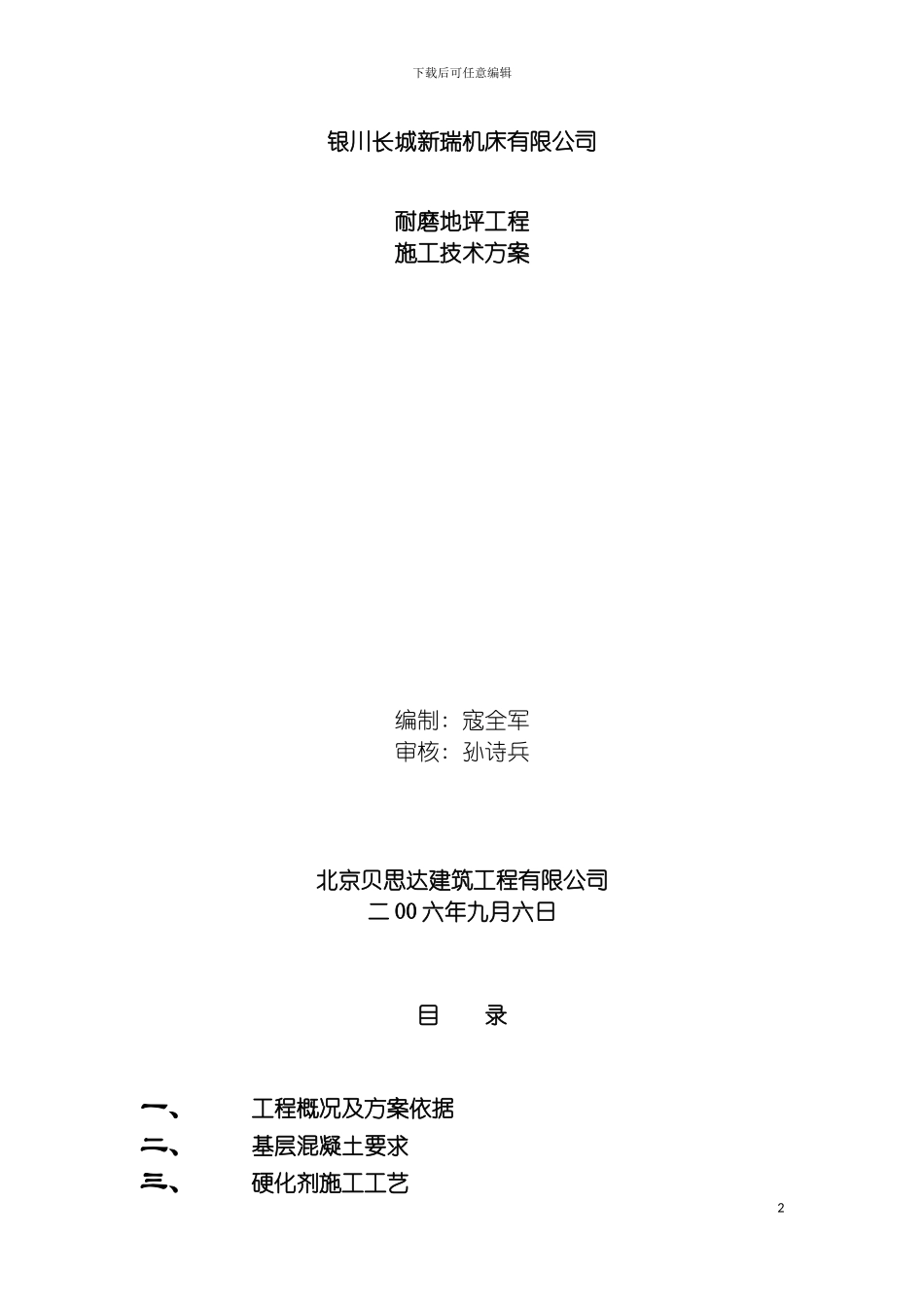

下载后可任意编辑宁夏银川长城机床厂耐磨地坪工程施工方案1下载后可任意编辑银川长城新瑞机床有限公司耐磨地坪工程施工技术方案编制: 寇全军审核: 孙诗兵北京贝思达建筑工程有限公司二 00 六年九月六日目 录一、工程概况及方案依据二、基层混凝土要求三、硬化剂施工工艺2下载后可任意编辑四、安全措施五、技术质量标准六、成品保护一、 工程概况及方案依据长城新瑞机床有限公司厂房采纳 FH 硬化剂耐磨地面, 颜色为深绿色, 施工面积约 0㎡, 其中由北京贝思达建筑工程公司承担的 FH 硬化剂地面的范围包括: ( 1) 按甲方图纸划定的由混凝土施工方支模、 浇注、 振捣密实, 找平后的混凝土面层硬化剂撒料, 盘抹、 找平、 收光及涂覆养护剂至成品, 并达到验收标准
( 2) 方案依据
本方案依据为《楼地面建筑构造》( 01J304) , 《建筑地面工程施工及验收法律规范》( GB50209— ) , 而编制
二、 基层混凝土要求( 1) 支模1、 建议对交叉作业尽早安排, 砼浇注后三天内不上人, 一周内不交叉作业
2、 支模: 以轴线划分成块, 跳仓浇注混凝土, 采纳角钢支模, 用水平仪找平角钢并牢固固定钢模
等浇注混凝土施工完毕后数天再以施工完的地面为模直接浇注剩余部分
以此类推, 安排其它支模工作
( 2) 、 砼浇注1、 砼定标号和标高, 建议砼采纳 C20以上混凝土, 混凝土坍落度 8cm-10cm, 混凝土厚度 5cm 以上
2、 浇注砼: 一次浇注混凝土到标高位置并振捣密实
3、 砼找平: 钢轨振捣器平整密实混凝土并去除泌水, 刮杠找平, 平整度要求±4㎜/2m
( 3) 、 混凝土地面变形缝设置及切割施工技术方案3下载后可任意编辑 一) 、 编制说明1、 本方案依据中国《楼地面建筑构造》( 01J304) 和《建筑地面工程施工及验收法律规范》( GB50207- ) 编制而成
