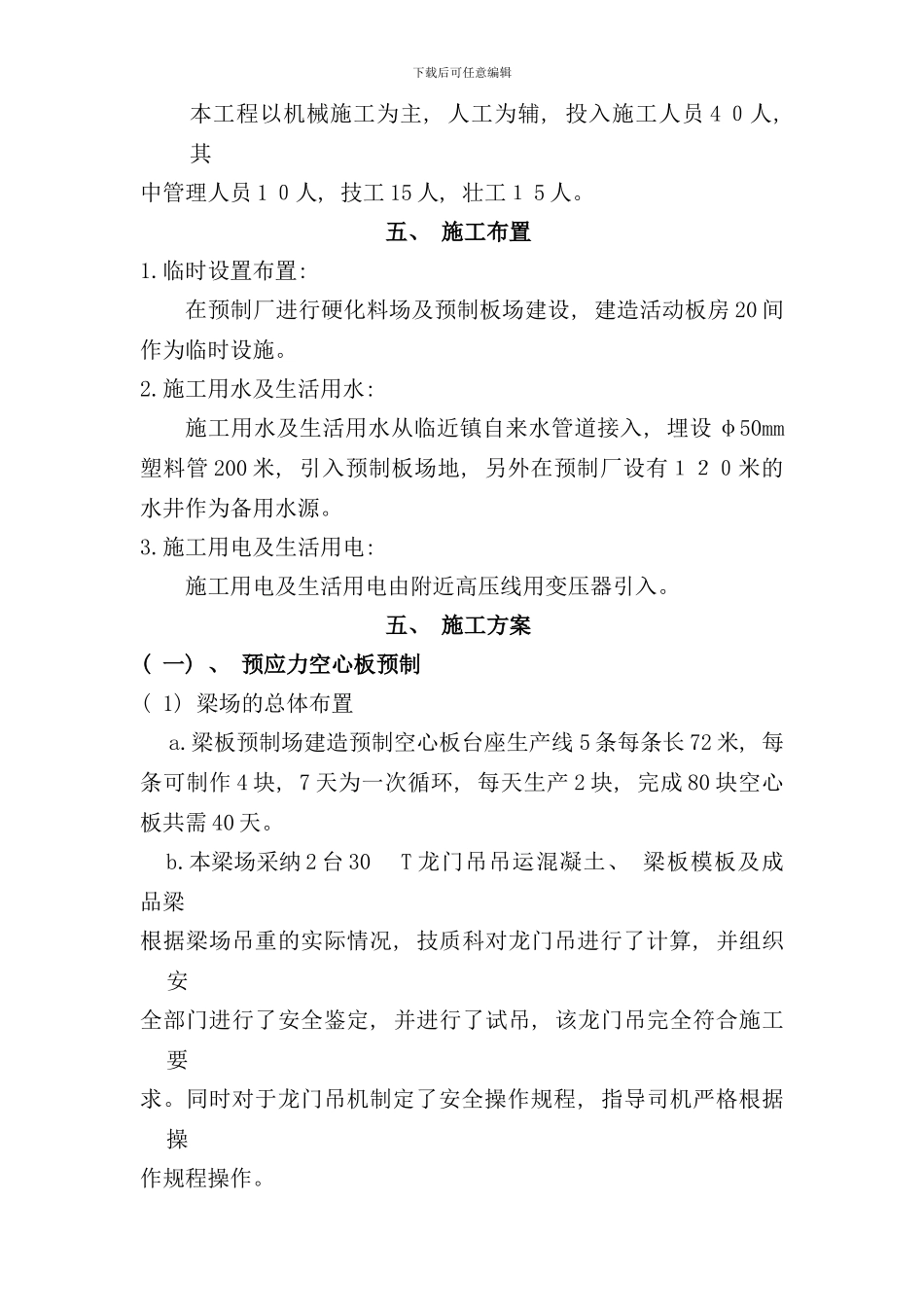

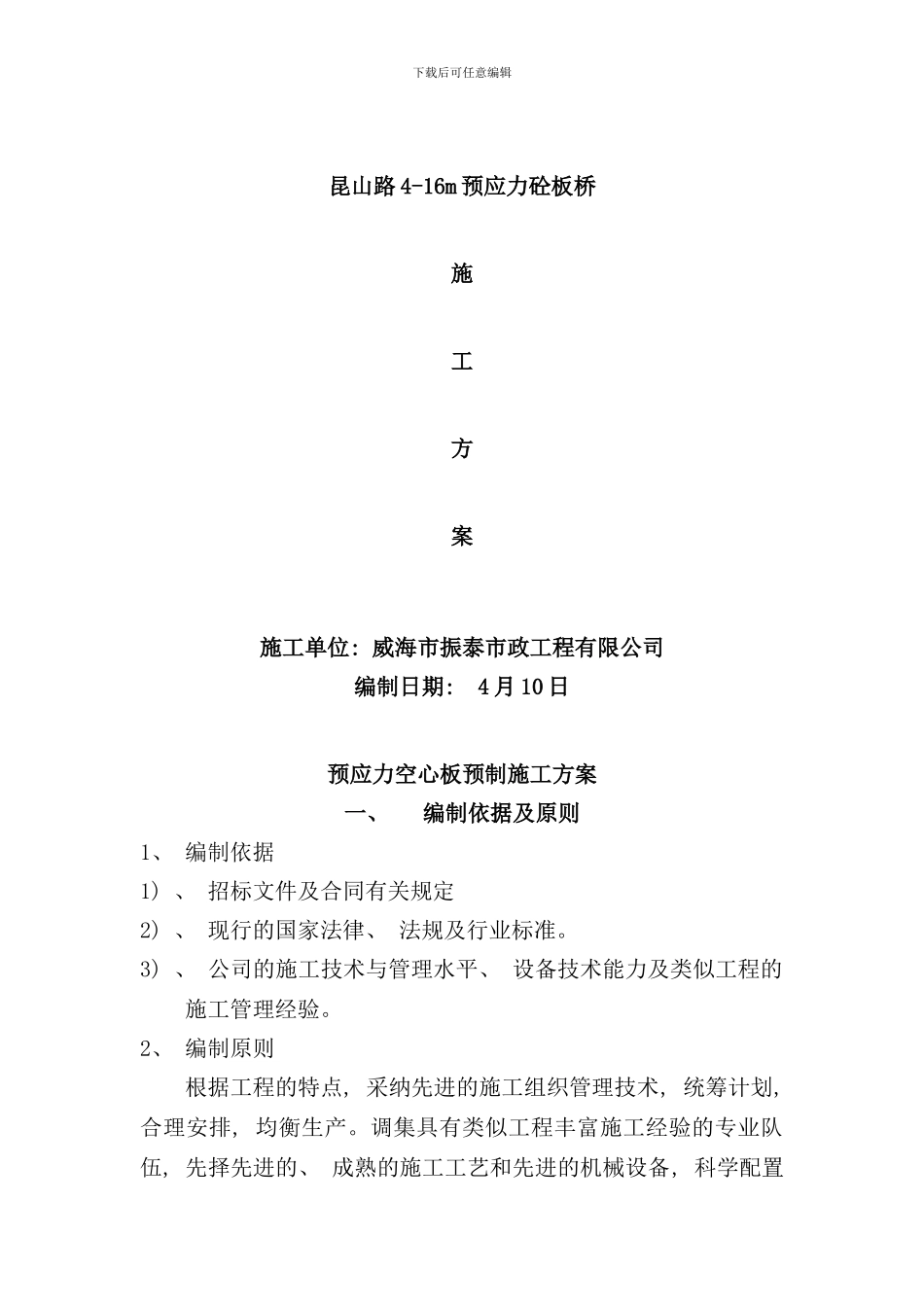

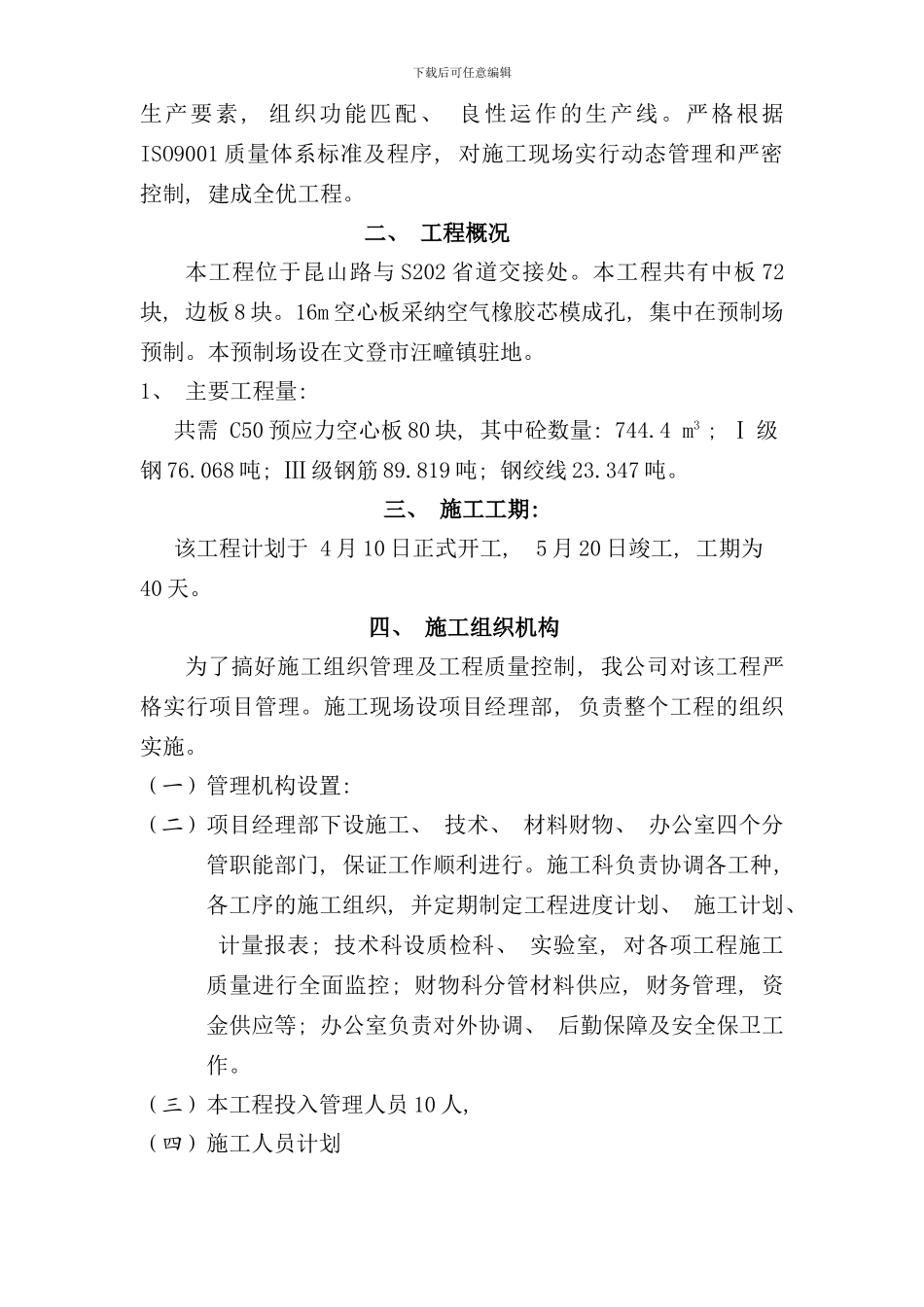

下载后可任意编辑昆山路 4-16m 预应力砼板桥施工方案施工单位: 威海市振泰市政工程有限公司编制日期: 4 月 10 日预应力空心板预制施工方案一、 编制依据及原则1、 编制依据1) 、 招标文件及合同有关规定2) 、 现行的国家法律、 法规及行业标准。3) 、 公司的施工技术与管理水平、 设备技术能力及类似工程的施工管理经验。2、 编制原则根据工程的特点, 采纳先进的施工组织管理技术, 统筹计划, 合理安排, 均衡生产。调集具有类似工程丰富施工经验的专业队伍, 先择先进的、 成熟的施工工艺和先进的机械设备, 科学配置下载后可任意编辑生产要素, 组织功能匹配、 良性运作的生产线。严格根据ISO9001 质量体系标准及程序, 对施工现场实行动态管理和严密控制, 建成全优工程。二、 工程概况本工程位于昆山路与 S202 省道交接处。本工程共有中板 72块, 边板 8 块。16m 空心板采纳空气橡胶芯模成孔, 集中在预制场预制。本预制场设在文登市汪疃镇驻地。1、 主要工程量: 共需 C50 预应力空心板 80 块, 其中砼数量: 744.4 m3 ; Ⅰ 级钢 76.068 吨; Ⅲ 级钢筋 89.819 吨; 钢绞线 23.347 吨。三、 施工工期: 该工程计划于 4 月 10 日正式开工, 5 月 20 日竣工, 工期为40 天。四、 施工组织机构为了搞好施工组织管理及工程质量控制, 我公司对该工程严格实行项目管理。施工现场设项目经理部, 负责整个工程的组织实施。(一)管理机构设置: (二)项目经理部下设施工、 技术、 材料财物、 办公室四个分管职能部门, 保证工作顺利进行。施工科负责协调各工种, 各工序的施工组织, 并定期制定工程进度计划、 施工计划、 计量报表; 技术科设质检科、 实验室, 对各项工程施工质量进行全面监控; 财物科分管材料供应, 财务管理, 资金供应等; 办公室负责对外协调、 后勤保障及安全保卫工作。(三)本工程投入管理人员 10 人, (四)施工人员计划下载后可任意编辑本工程以机械施工为主, 人工为辅, 投入施工人员 4 0人, 其中管理人员 1 0人, 技工 15 人, 壮工1 5 人。五、 施工布置1.临时设置布置: 在预制厂进行硬化料场及预制板场建设, 建造活动板房 20 间作为临时设施。2.施工用水及生活用水: 施工用水及生活用水从临近镇自来水管道接入, 埋设 φ50mm塑料管 200 米, 引入预制板场地, 另外在预制厂设有120米的水井作为备用水源。3.施工用电及...
