下载后可任意编辑 第八节 瓷砖砖干挂施工工艺1、 适用范围 适用于工业与民用建筑室内墙干挂饰面板的施工
2、 施工准备( 1) 材料、 半成品要求( 1) 按设计要求的品种、 颜色、 花纹和尺寸规格选用瓷砖, 并严格控制、 检查其抗折、 抗拉及抗压强度, 吸水率等性能
块材的表面应光洁、 方正、 平整、 质地坚固, 不得有缺楞、 掉角、 暗痕和裂纹等缺陷
( 2) 膨胀螺栓、 连接角码、 不锈钢挂件等配套的连接件的质量, 必须符合国家现行有关标准的规定
( 3) 合成树脂胶粘剂: 用于粘贴石材背面的柔性背衬材料, 要求具有防水和良好的耐老化性能
2、 作业条件( 1) 隐蔽工程施工完毕, 并经过验收
( 2) 临时用电及机具设备、 照明设备等, 并经安全部门批准使用
( 3) 对施工人员进行技术交底时, 应强调技术措施、 质量要求和成品保护, 大面积施工前应先做样板, 经质检部门鉴定合格后, 方可组织班组施工
3、 作业人员( 1) 架子工、 机运工、 电工、 焊工必须持证上岗
( 2) 主要作业人员必须有过三项以上( 或 3000m2) 同类型分项工程施工经历
( 3) 所有施工人员均已接受施工场地技术、 安全培训和教育

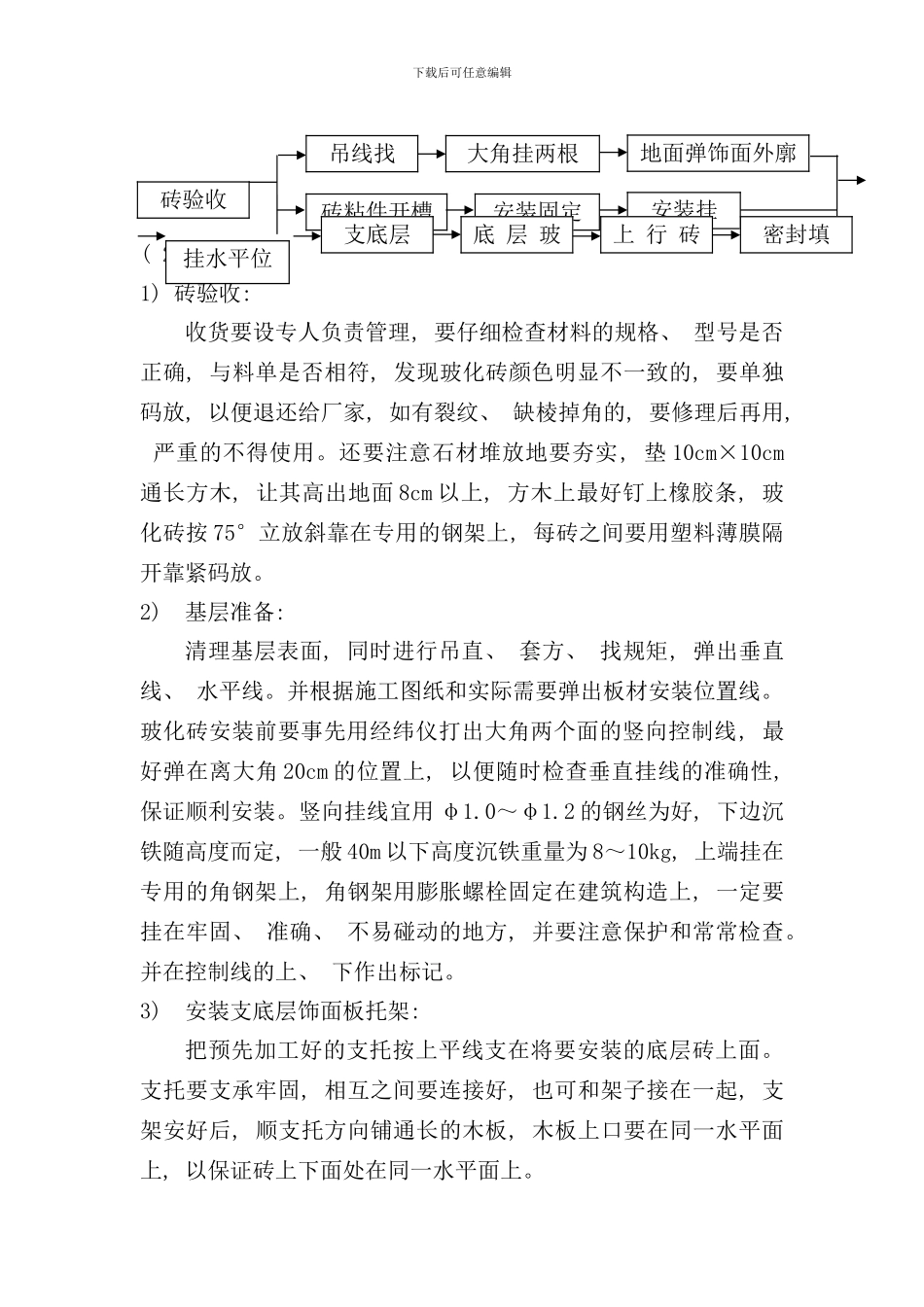

4、 施工工艺( 1) 工艺流程: 下载后可任意编辑( 2) 操作工艺1) 砖验收: 收货要设专人负责管理, 要仔细检查材料的规格、 型号是否正确, 与料单是否相符, 发现玻化砖颜色明显不一致的, 要单独码放, 以便退还给厂家, 如有裂纹、 缺棱掉角的, 要修理后再用, 严重的不得使用
还要注意石材堆放地要夯实, 垫 10cm×10cm通长方木, 让其高出地面 8cm 以上, 方木上最好钉上橡胶条, 玻化砖按 75°立放斜靠在专用的钢架上, 每砖之间要用塑料薄膜隔开靠紧码放

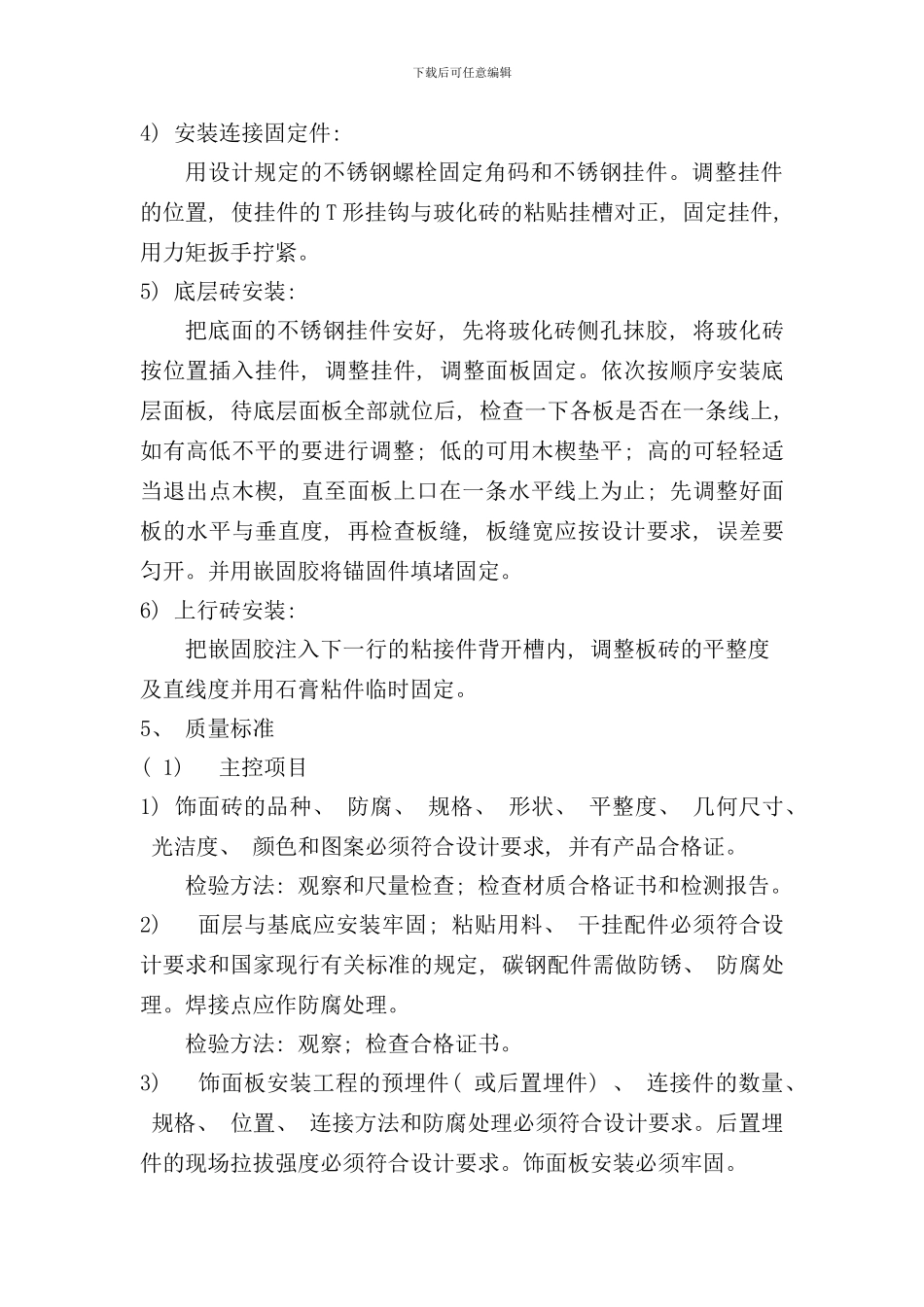

2) 基层准备: 清理基层表面, 同时进行吊直、 套方、 找规矩, 弹出垂直线、
