下载后可任意编辑工程延期申请报告范本12024 年 4 月 19 日下载后可任意编辑工程延期申请报告XXX 工程项目管理有限公司:我公司承建的 xxx“三个中心”建设工程,合同施工范围“三个中心”建设项目中的综合楼、车管中心、车检中心、考试中心、食堂、备勤室、配电室的土建施工,钢结构施工、安装工程、装饰装修工程(室内装修除外)和施工便道施工”,合同开工日期“承包人应根据监理人指示施工,工期为 360 日历天”,实际开工日期为 7 月 18 日,实际竣工验收日期为 3 月 29 日(综合楼竣工验收日期),综合验收为 4 月 30 日

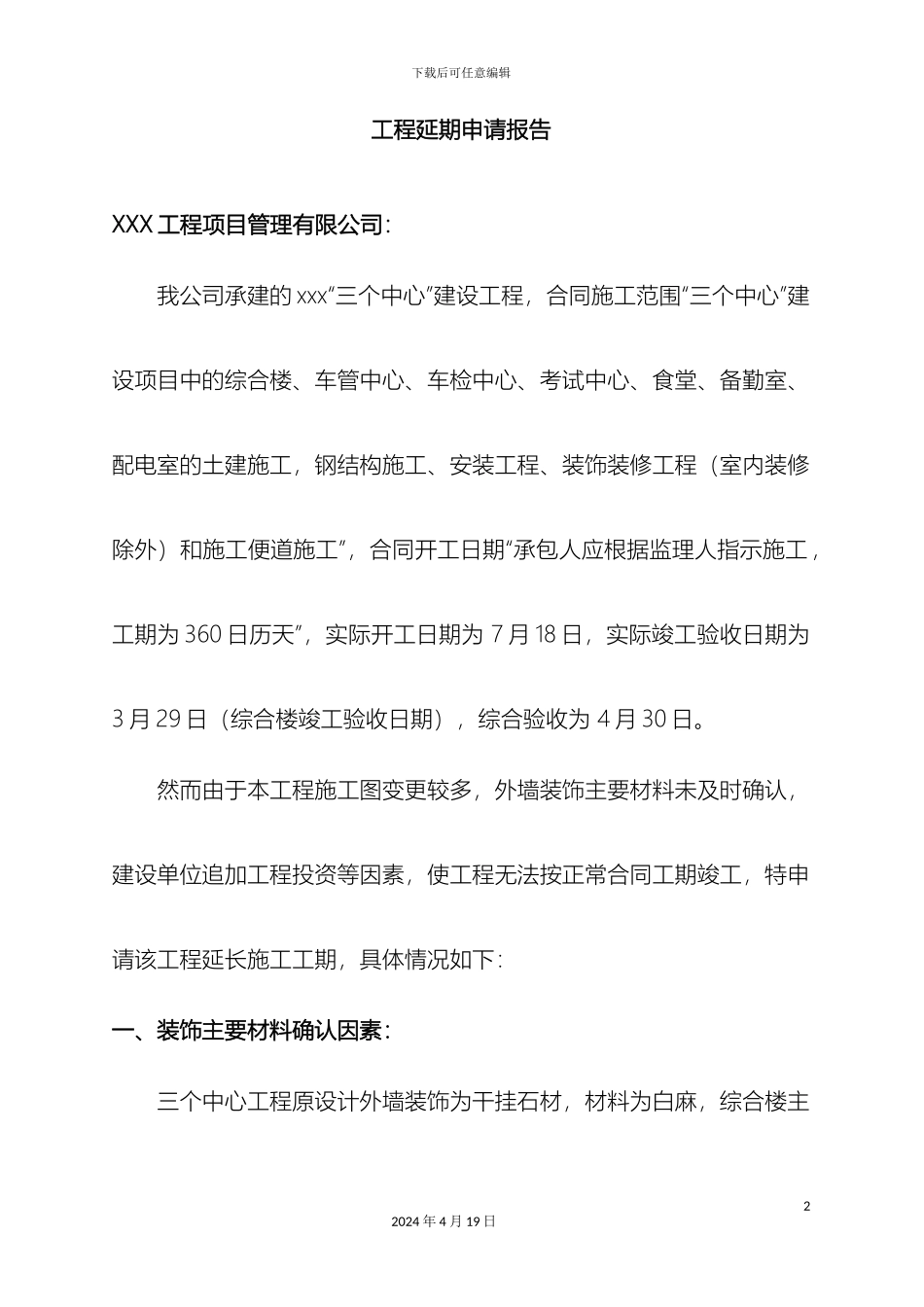

然而由于本工程施工图变更较多,外墙装饰主要材料未及时确认,建设单位追加工程投资等因素,使工程无法按正常合同工期竣工,特申请该工程延长施工工期,具体情况如下:一、装饰主要材料确认因素:三个中心工程原设计外墙装饰为干挂石材,材料为白麻,综合楼主22024 年 4 月 19 日下载后可任意编辑体验收: 5 月 5 日,我公司同时提出确认外墙石材

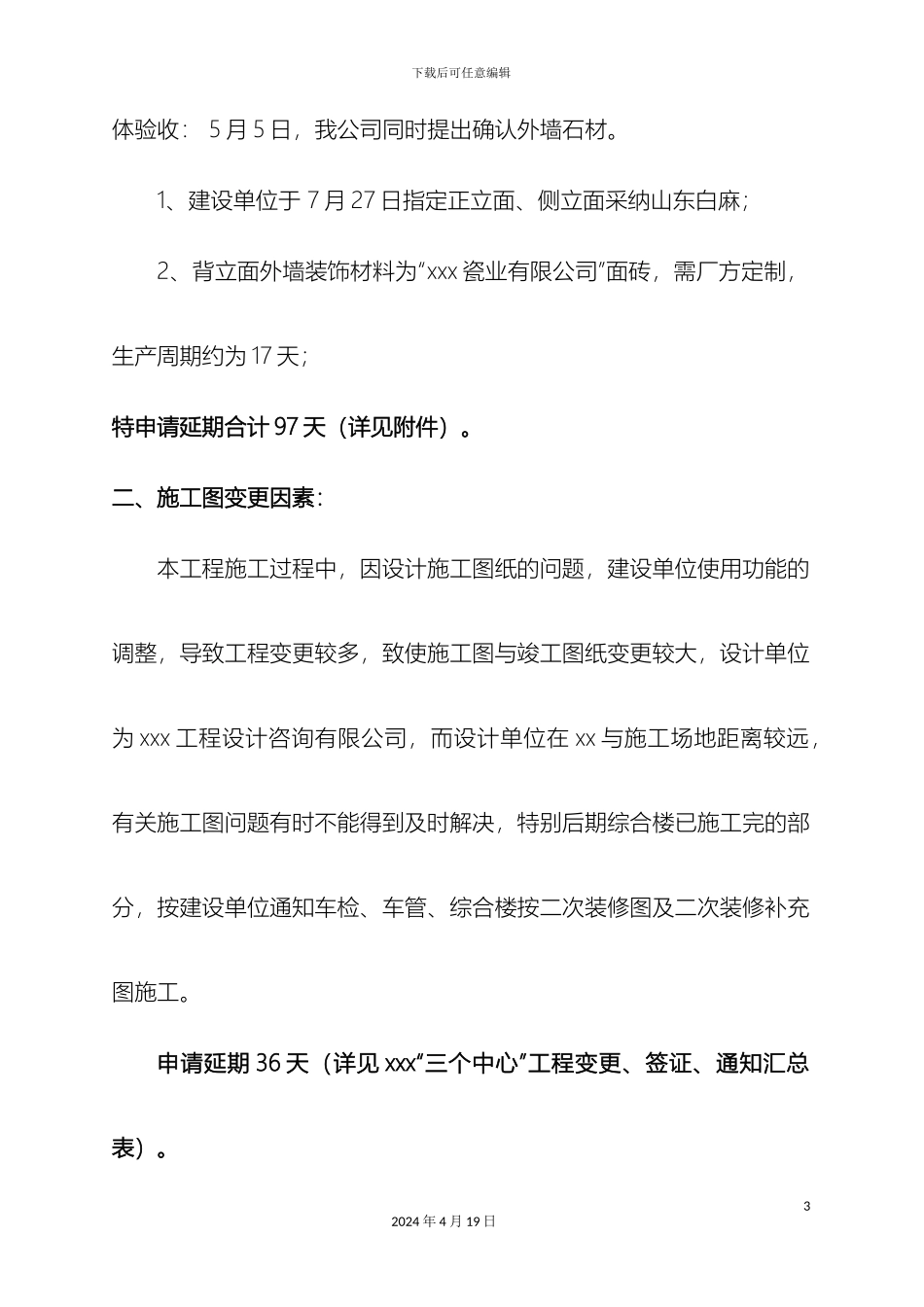

1、建设单位于 7 月 27 日指定正立面、侧立面采纳山东白麻;2、背立面外墙装饰材料为“xxx 瓷业有限公司”面砖,需厂方定制,生产周期约为 17 天;特申请延期合计 97 天(详见附件)
二、施工图变更因素:本工程施工过程中,因设计施工图纸的问题,建设单位使用功能的调整,导致工程变更较多,致使施工图与竣工图纸变更较大,设计单位为 xxx 工程设计咨询有限公司,而设计单位在 xx 与施工场地距离较远,有关施工图问题有时不能得到及时解决,特别后期综合楼已施工完的部分,按建设单位通知车检、车管、综合楼按二次装修图及二次装修补充图施工
申请延期 36 天(详见 xxx“三个中心”工程变更、签证、通知汇总表)
32024 年 4 月 19 日下载后可任意编辑三、增加工程投资因素:三个中心工程原估算价为 5900 万元
