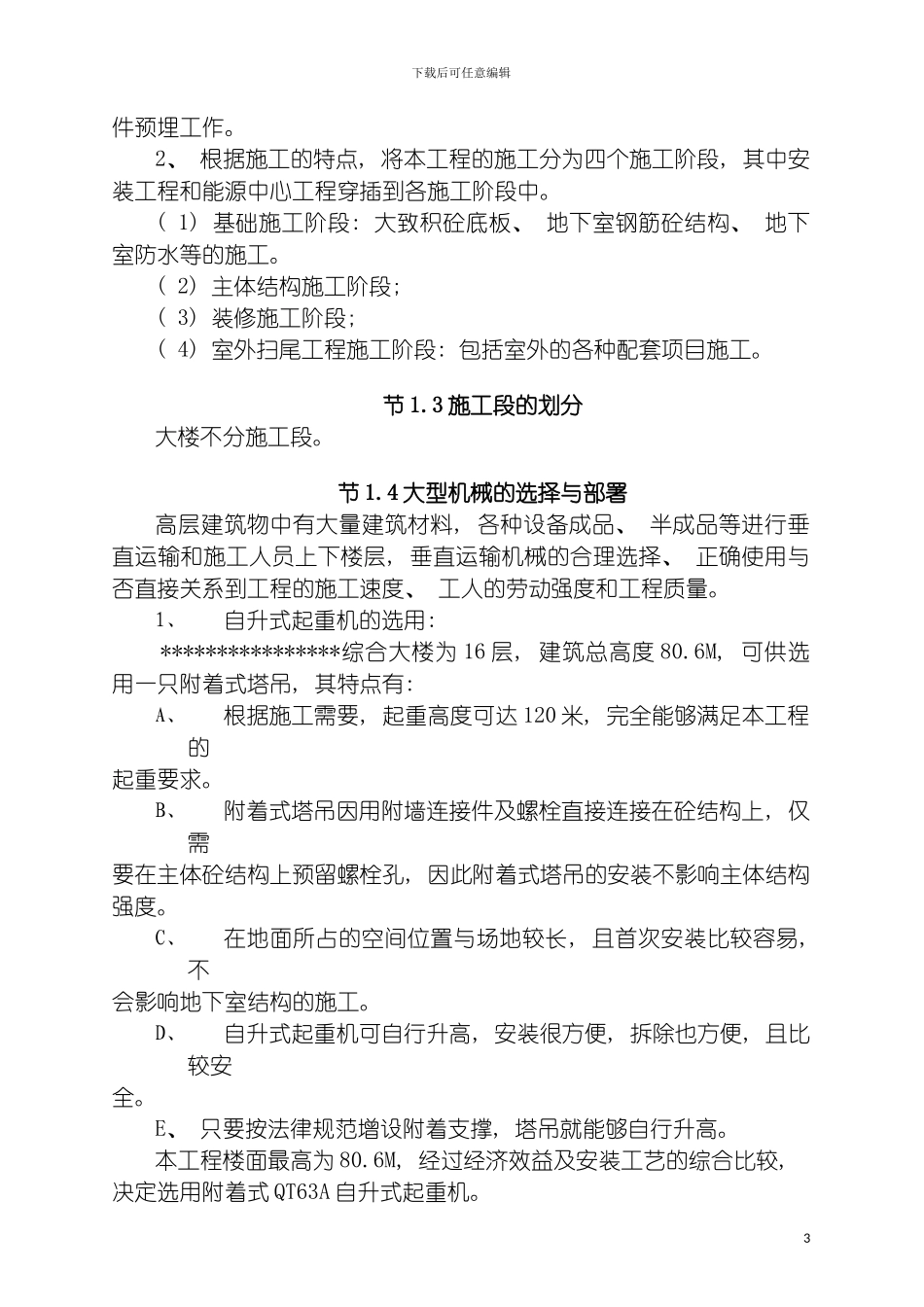

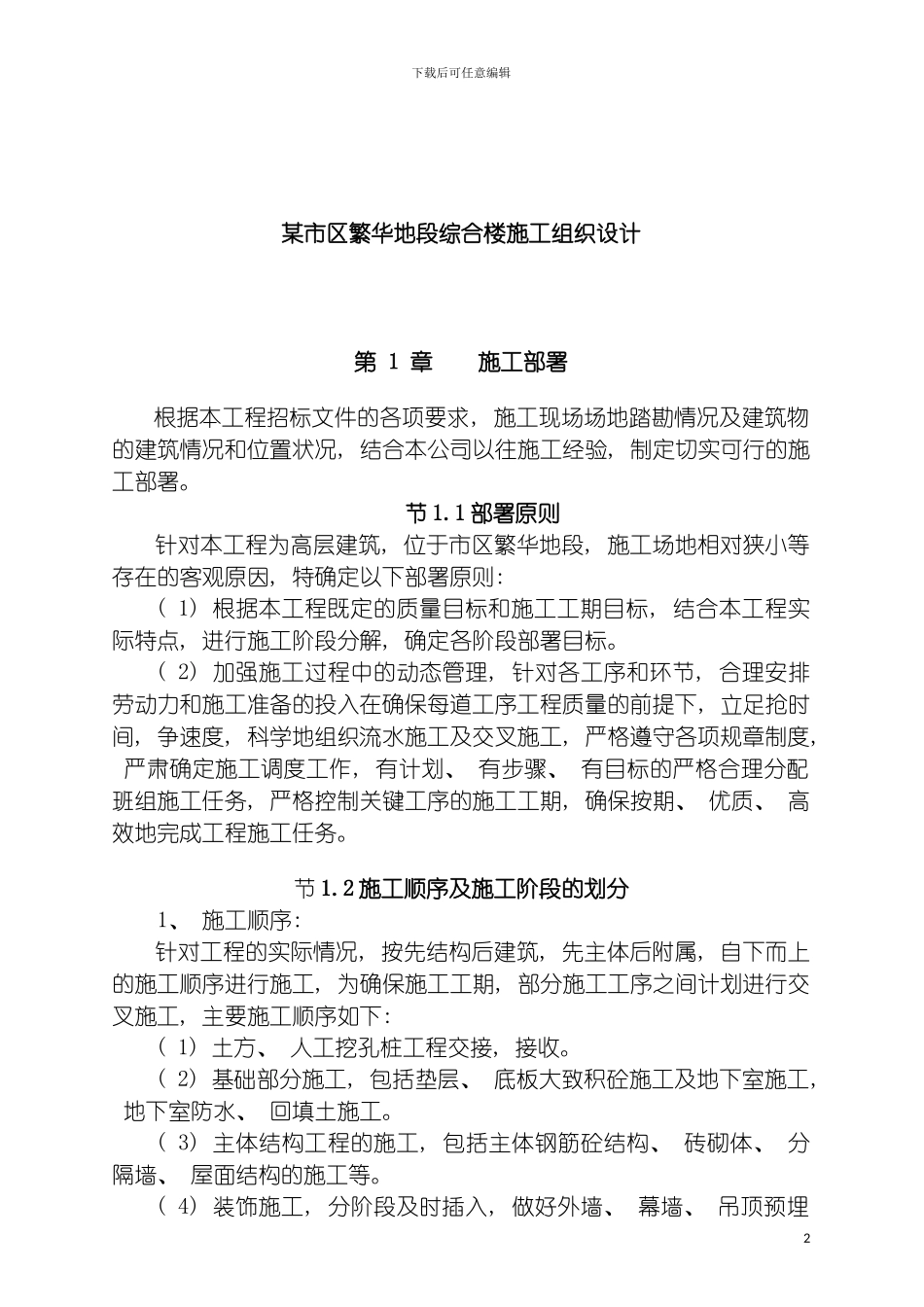

下载后可任意编辑市区繁华地段综合楼施工组织设计1下载后可任意编辑某市区繁华地段综合楼施工组织设计第 1 章 施工部署根据本工程招标文件的各项要求, 施工现场场地踏勘情况及建筑物的建筑情况和位置状况, 结合本公司以往施工经验, 制定切实可行的施工部署。节 1.1 部署原则针对本工程为高层建筑, 位于市区繁华地段, 施工场地相对狭小等存在的客观原因, 特确定以下部署原则: ( 1) 根据本工程既定的质量目标和施工工期目标, 结合本工程实际特点, 进行施工阶段分解, 确定各阶段部署目标。( 2) 加强施工过程中的动态管理, 针对各工序和环节, 合理安排劳动力和施工准备的投入在确保每道工序工程质量的前提下, 立足抢时间, 争速度, 科学地组织流水施工及交叉施工, 严格遵守各项规章制度, 严肃确定施工调度工作, 有计划、 有步骤、 有目标的严格合理分配班组施工任务, 严格控制关键工序的施工工期, 确保按期、 优质、 高效地完成工程施工任务。节 1.2 施工顺序及施工阶段的划分 1、 施工顺序: 针对工程的实际情况, 按先结构后建筑, 先主体后附属, 自下而上的施工顺序进行施工, 为确保施工工期, 部分施工工序之间计划进行交叉施工, 主要施工顺序如下: ( 1) 土方、 人工挖孔桩工程交接, 接收。( 2) 基础部分施工, 包括垫层、 底板大致积砼施工及地下室施工, 地下室防水、 回填土施工。( 3) 主体结构工程的施工, 包括主体钢筋砼结构、 砖砌体、 分隔墙、 屋面结构的施工等。( 4) 装饰施工, 分阶段及时插入, 做好外墙、 幕墙、 吊顶预埋2下载后可任意编辑件预埋工作。2、 根据施工的特点, 将本工程的施工分为四个施工阶段, 其中安装工程和能源中心工程穿插到各施工阶段中。( 1) 基础施工阶段: 大致积砼底板、 地下室钢筋砼结构、 地下室防水等的施工。( 2) 主体结构施工阶段; ( 3) 装修施工阶段; ( 4) 室外扫尾工程施工阶段: 包括室外的各种配套项目施工。节 1.3 施工段的划分大楼不分施工段。节 1.4 大型机械的选择与部署高层建筑物中有大量建筑材料, 各种设备成品、 半成品等进行垂直运输和施工人员上下楼层, 垂直运输机械的合理选择、 正确使用与否直接关系到工程的施工速度、 工人的劳动强度和工程质量。1、自升式起重机的选用: ****************综合大楼为 16 层, 建筑总高度 80.6M, 可供选用一只附着式塔吊, 其特点有: A、根据施工需要, 起重...
