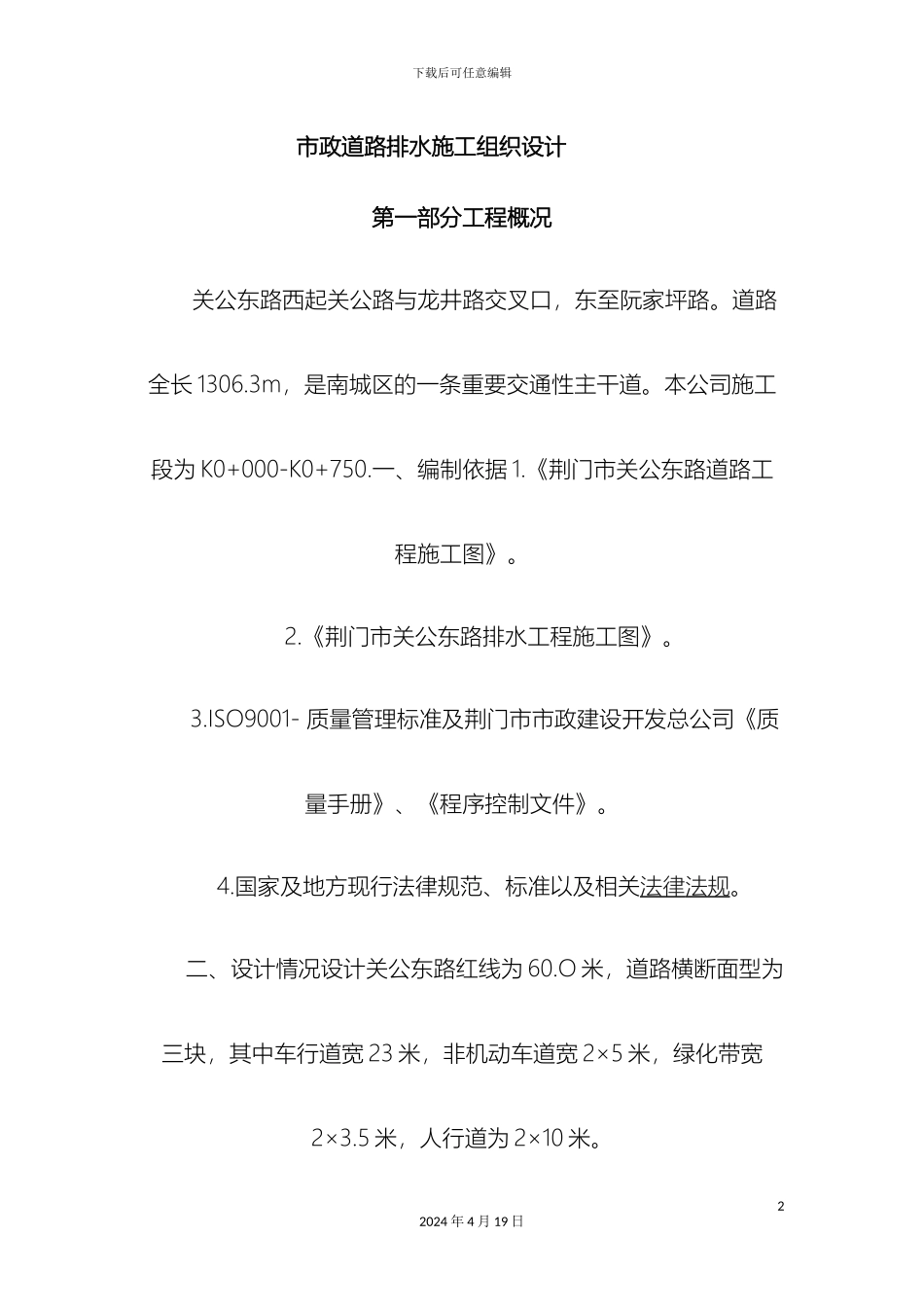

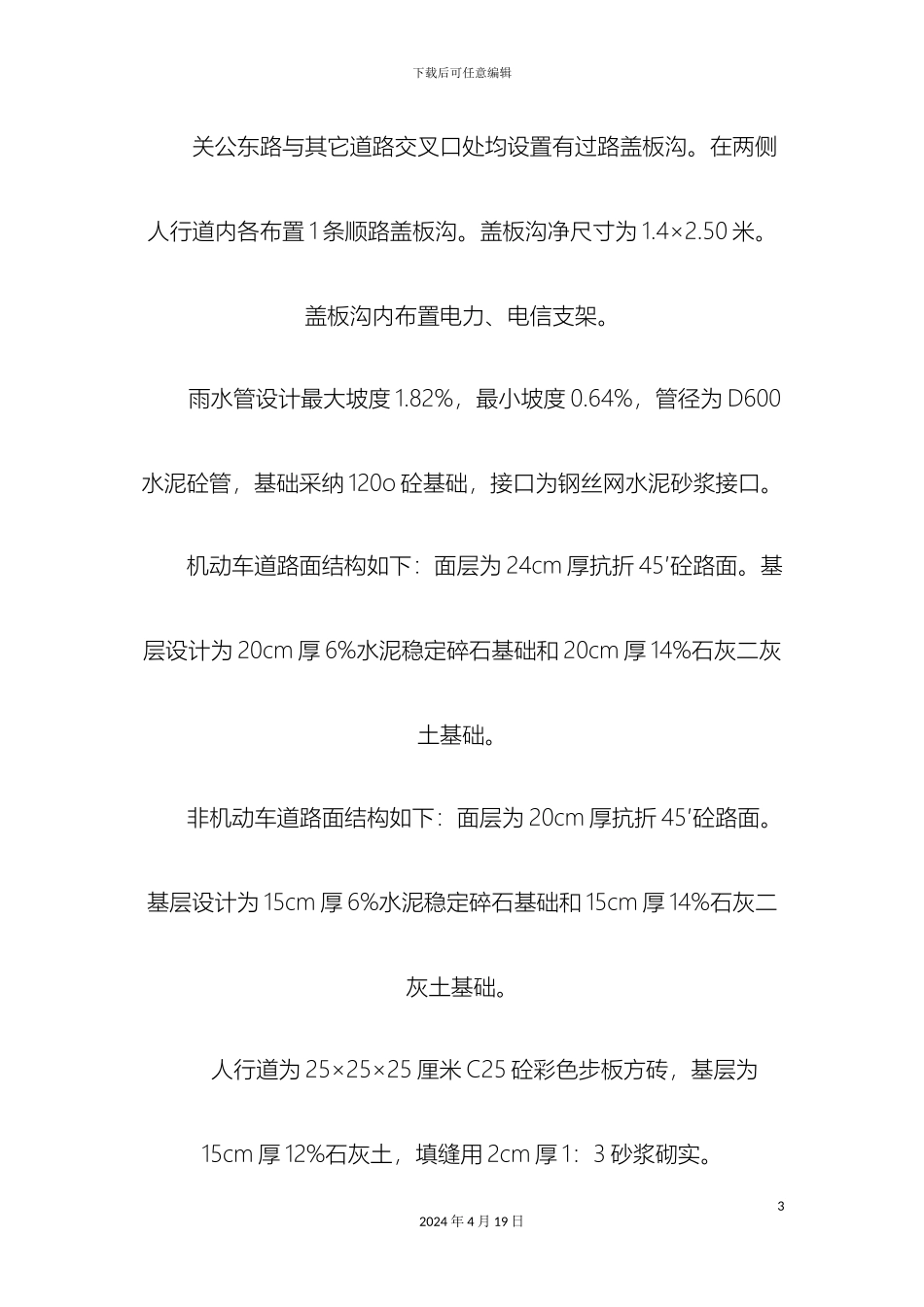

下载后可任意编辑市政道路排水施工组织设计12024 年 4 月 19 日下载后可任意编辑市政道路排水施工组织设计第一部分工程概况 关公东路西起关公路与龙井路交叉口,东至阮家坪路。道路全长 1306.3m,是南城区的一条重要交通性主干道。本公司施工段为 K0+000-K0+750.一、编制依据 1.《荆门市关公东路道路工程施工图》。 2.《荆门市关公东路排水工程施工图》。 3.ISO9001- 质量管理标准及荆门市市政建设开发总公司《质量手册》、《程序控制文件》。 4.国家及地方现行法律规范、标准以及相关法律 法规 。 二、设计情况设计关公东路红线为 60.O 米,道路横断面型为三块,其中车行道宽 23 米,非机动车道宽 2×5 米,绿化带宽2×3.5 米,人行道为 2×10 米。 22024 年 4 月 19 日下载后可任意编辑 关公东路与其它道路交叉口处均设置有过路盖板沟。在两侧人行道内各布置 1 条顺路盖板沟。盖板沟净尺寸为 1.4×2.50 米。盖板沟内布置电力、电信支架。 雨水管设计最大坡度 1.82%,最小坡度 0.64%,管径为 D600水泥砼管,基础采纳 120o 砼基础,接口为钢丝网水泥砂浆接口。 机动车道路面结构如下:面层为 24cm 厚抗折 45′砼路面。基层设计为 20cm 厚 6%水泥稳定碎石基础和 20cm 厚 14%石灰二灰土基础。 非机动车道路面结构如下:面层为 20cm 厚抗折 45′砼路面。基层设计为 15cm 厚 6%水泥稳定碎石基础和 15cm 厚 14%石灰二灰土基础。 人行道为 25×25×25 厘米 C25 砼彩色步板方砖,基层为15cm 厚 12%石灰土,填缝用 2cm 厚 1:3 砂浆砌实。 32024 年 4 月 19 日下载后可任意编辑 三、现状及特点 1.尚未拆迁,道路红线范围内多为鱼塘、农田,同时有少量房屋。 2.该路段现无任何可通行的车道,运输不畅。 3.该路段沿线地势起伏较大,地质情况不良。 4.桩号 K0+430 有一河沟横穿道路。 四、主要工程量汇总表 第二部分施工准备工作 一、施工准备工作程序我公司开始本工程施工任务后,将按工程图实施。 二、施工现场准备 1.劳动组织:以项目经理为主体,组建一个综合性施工队伍,下设科室和施工队伍,组建专业班组,加快工程进度,提高工程质量。 42024 年 4 月 19 日下载后可任意编辑 2.由于施工工期较短,不适于建造临时住房,项目部办公室及生产工人居住地均租住当地民房,居住地尽量选择道路中段和交通方便的地方。 3.在该标段中间征一块农田作为拌合场...
