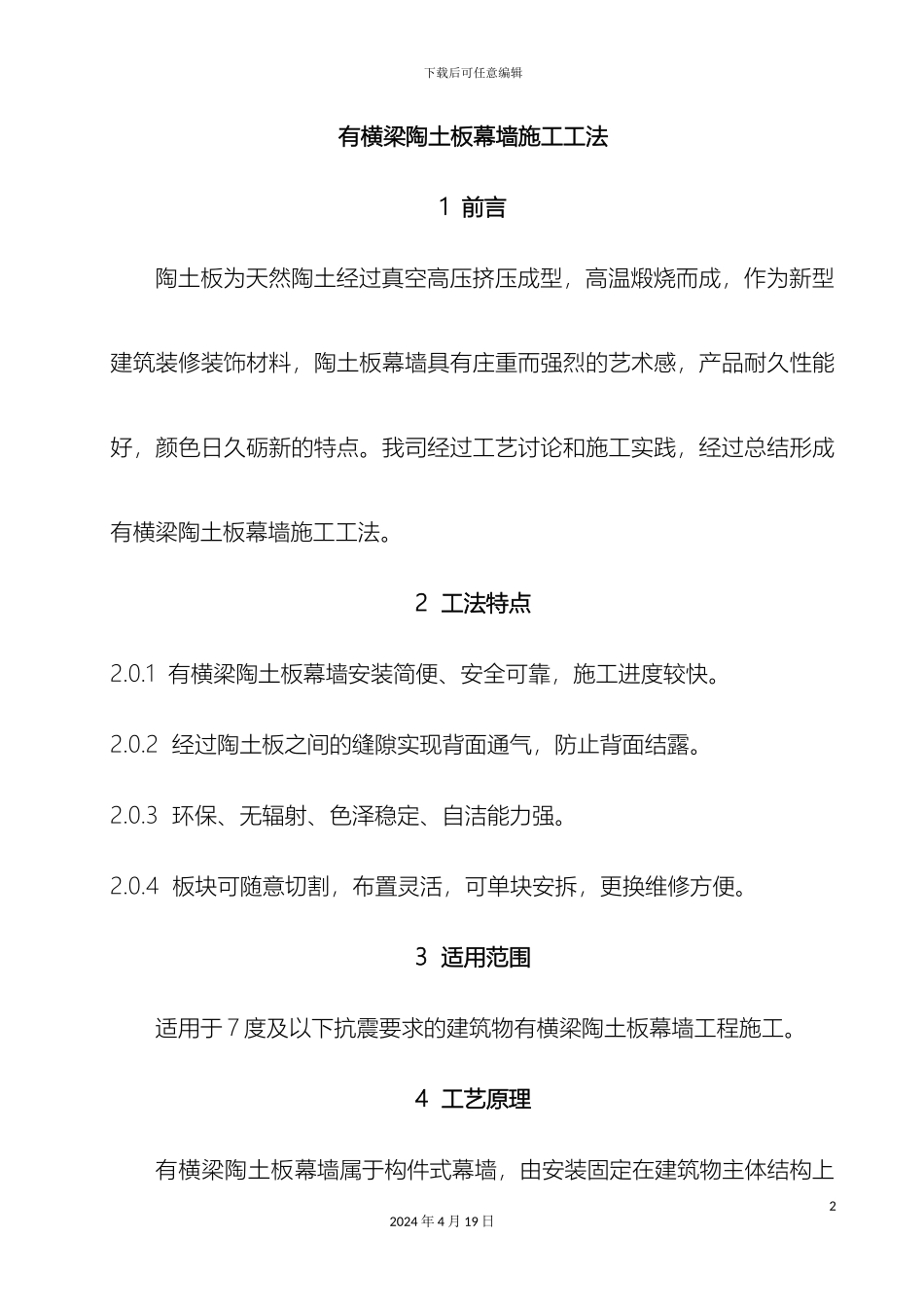

下载后可任意编辑干挂陶土板有横龙骨幕墙施工工法12024 年 4 月 19 日下载后可任意编辑有横梁陶土板幕墙施工工法1 前言陶土板为天然陶土经过真空高压挤压成型,高温煅烧而成,作为新型建筑装修装饰材料,陶土板幕墙具有庄重而强烈的艺术感,产品耐久性能好,颜色日久砺新的特点
我司经过工艺讨论和施工实践,经过总结形成有横梁陶土板幕墙施工工法
2 工法特点2
1 有横梁陶土板幕墙安装简便、安全可靠,施工进度较快
2 经过陶土板之间的缝隙实现背面通气,防止背面结露
3 环保、无辐射、色泽稳定、自洁能力强
4 板块可随意切割,布置灵活,可单块安拆,更换维修方便
3 适用范围适用于 7 度及以下抗震要求的建筑物有横梁陶土板幕墙工程施工
4 工艺原理有横梁陶土板幕墙属于构件式幕墙,由安装固定在建筑物主体结构上22024 年 4 月 19 日下载后可任意编辑的立柱、横梁组成骨架,经过特别扣件将陶土板安装在横梁上,形成装饰面层,从而达到建筑装饰效果

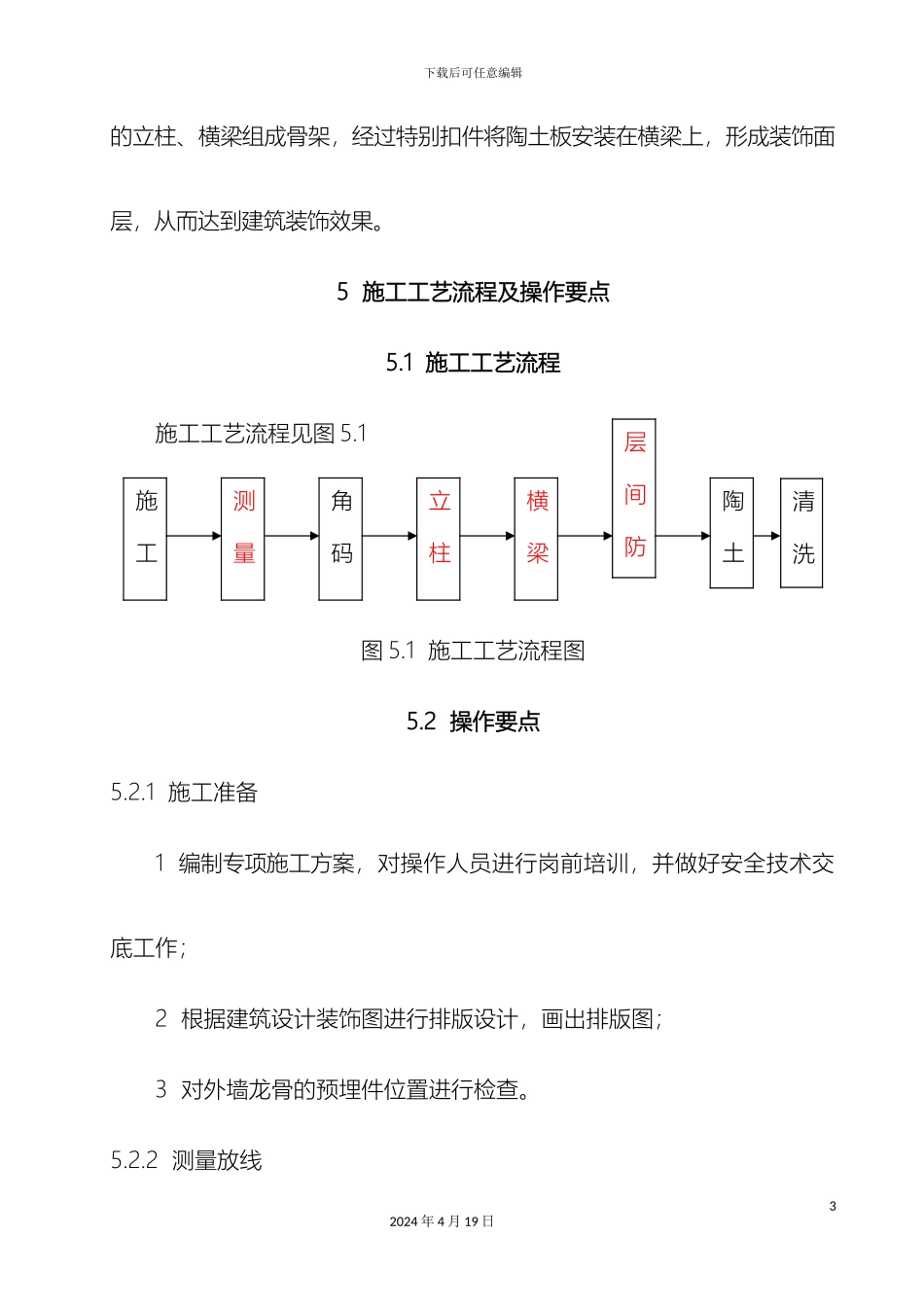

5 施工工艺流程及操作要点5
1 施工工艺流程施工工艺流程见图 5
1 施工工艺流程图5
2 操作要点5
1 施工准备1 编制专项施工方案,对操作人员进行岗前培训,并做好安全技术交底工作;2 根据建筑设计装饰图进行排版设计,画出排版图;3 对外墙龙骨的预埋件位置进行检查
2 测量放线32024 年 4 月 19 日施工准角码安立柱安横梁安层间防火陶土清洗测量放下载后可任意编辑1 复查土建移交的基准线;2 核对每一层土建的室内标高,将室内标高线移至外墙施工面,并对建筑物外形尺寸进行偏差测量,确定出干挂陶土板的标准线;3 以标准线为基准,根据排版图将分格线放在墙上,并做好标记;5
3 角码安装1 用 Φ0
2㎜的钢丝在单幅幕墙的两端各挂两根安装控制线
2 根据立柱安装位置确定角码安装标记
