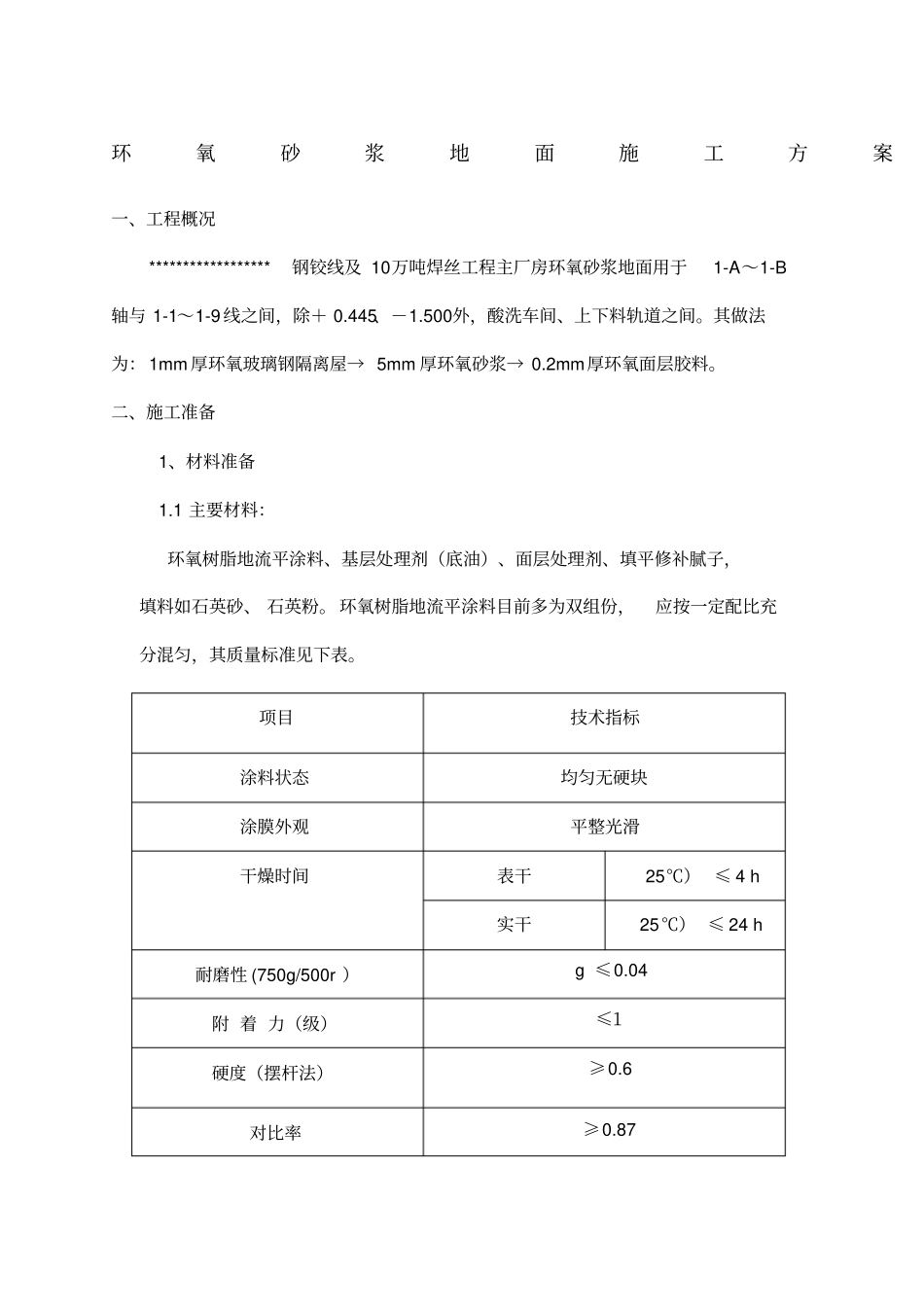

环氧砂浆地面施工方案一、工程概况******************钢铰线及 10万吨焊丝工程主厂房环氧砂浆地面用于1-A~1-B轴与 1-1~1-9 线之间,除+ 0
445、-1
500外,酸洗车间、上下料轨道之间
其做法为: 1mm 厚环氧玻璃钢隔离屋→ 5mm 厚环氧砂浆→ 0
2mm厚环氧面层胶料
二、施工准备1、材料准备1
1 主要材料:环氧树脂地流平涂料、基层处理剂(底油)、面层处理剂、填平修补腻子,填料如石英砂、 石英粉
环氧树脂地流平涂料目前多为双组份,应按一定配比充分混匀,其质量标准见下表
项目技术指标涂料状态均匀无硬块涂膜外观平整光滑干燥时间表干25℃) ≤ 4 h实干25℃) ≤ 24 h耐磨性 (750g/500r )g ≤0
04附 着 力(级)≤1硬度(摆杆法)≥0
6对比率≥0

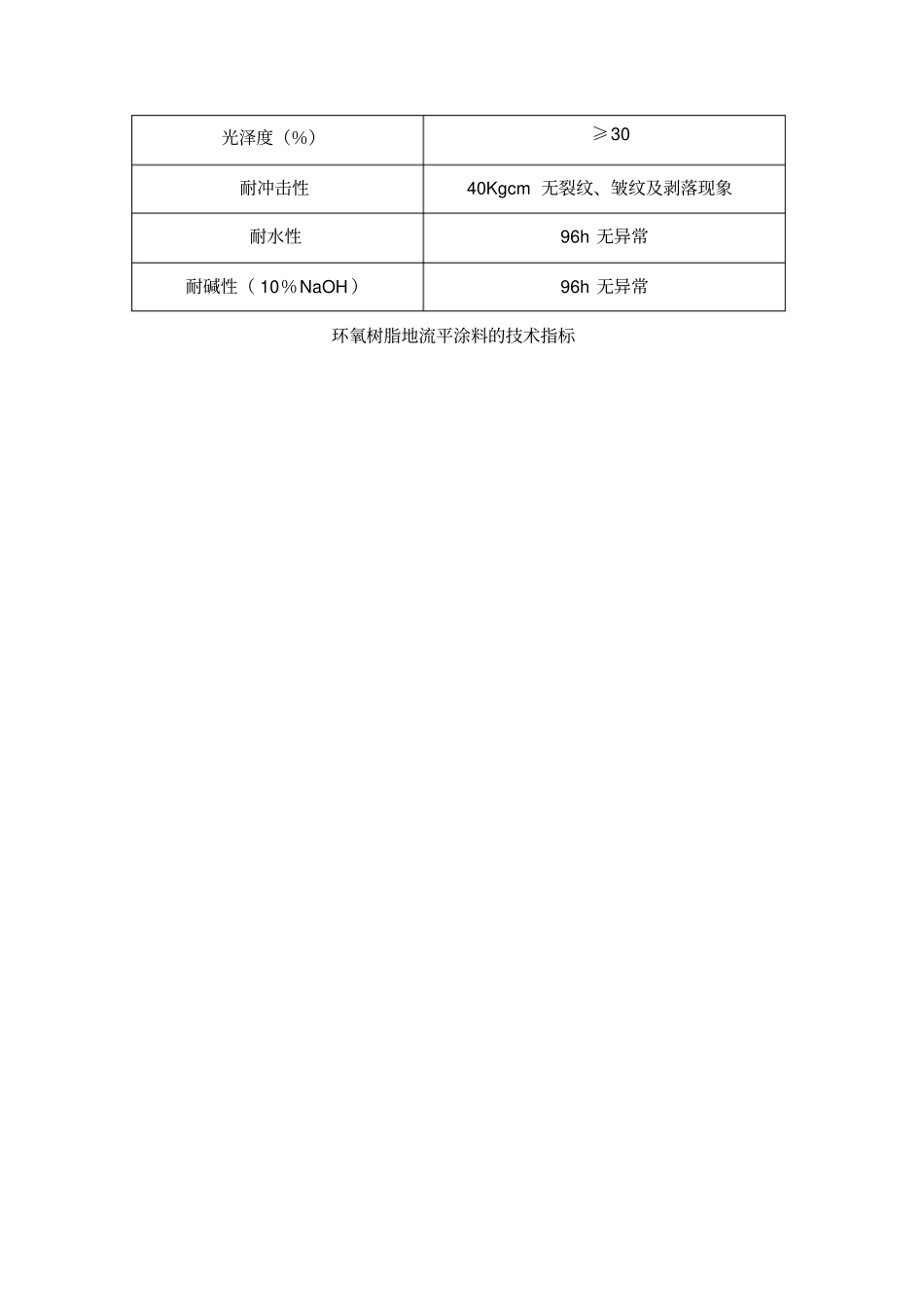

87环氧树脂地流平涂料的技术指标光泽度(%)≥30耐冲击性40Kgcm 无裂纹、皱纹及剥落现象耐水性96h 无异常耐碱性( 10%NaOH )96h 无异常1

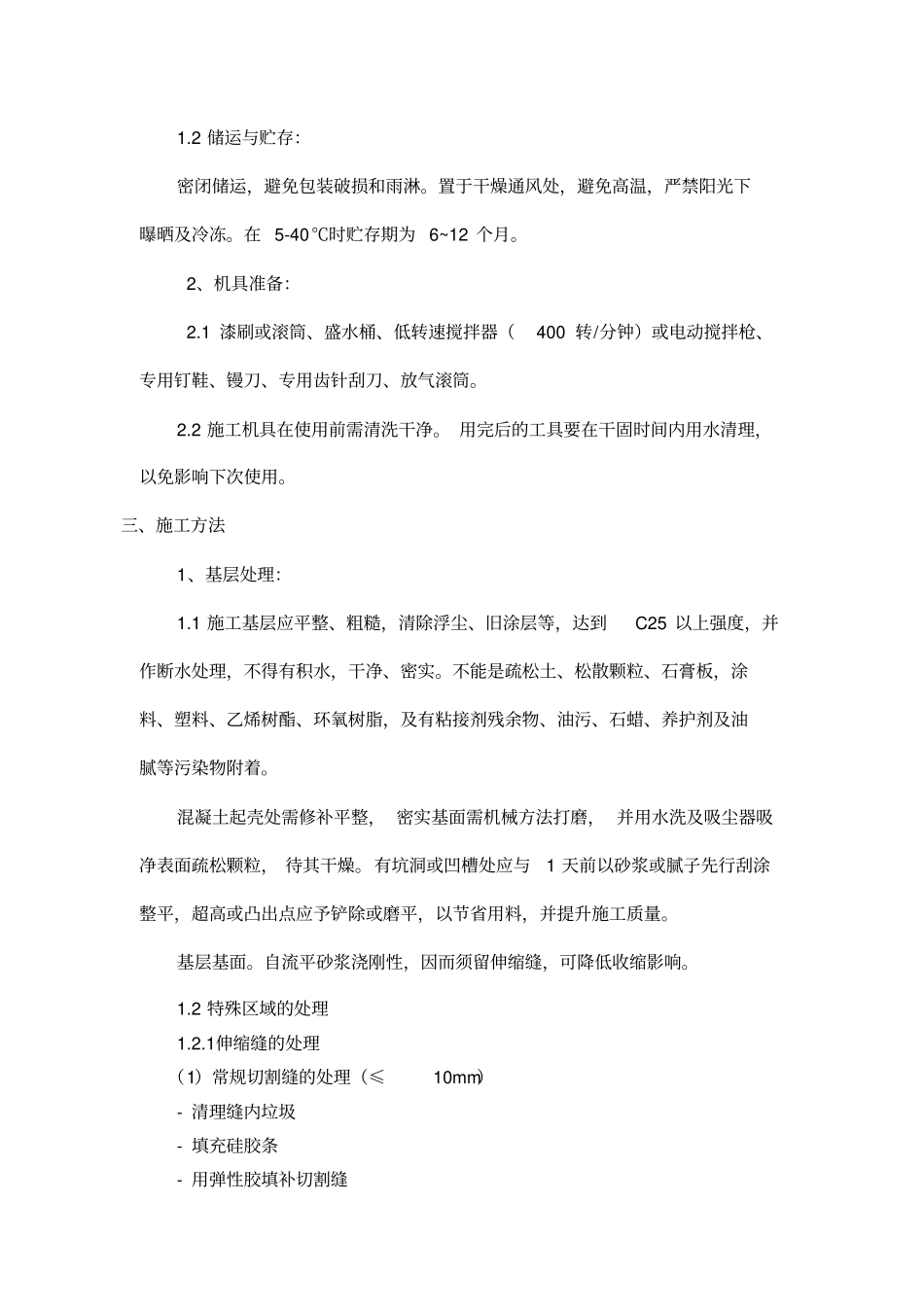

2 储运与贮存:密闭储运,避免包装破损和雨淋
置于干燥通风处,避免高温,严禁阳光下曝晒及冷冻
在 5-40℃时贮存期为 6~12 个月
2、机具准备:2
1 漆刷或滚筒、盛水桶、低转速搅拌器(400 转/分钟)或电动搅拌枪、专用钉鞋、镘刀、专用齿针刮刀、放气滚筒
2 施工机具在使用前需清洗干净
用完后的工具要在干固时间内用水清理,以免影响下次使用
三、施工方法1、基层处理:1
1 施工基层应平整、粗糙,清除浮尘、旧涂层等,达到C25 以上强度,并作断水处理,不得有积水,干净、密实
不能是疏松土、松散颗粒、石膏板,涂料、塑料、乙烯树酯、环氧树脂,及有粘接剂残余物、油污、石蜡、养护剂及油腻等污染物附着
混凝土起壳处需修补平整, 密实基面需机械方法打磨, 并用水洗及吸尘器吸净表面疏松颗粒, 待其干燥
