现浇泡沫混凝土保温层施工工艺

现浇泡沫混凝土保温层施工工艺_第1页
1/7
现浇泡沫混凝土保温层施工工艺_第2页
2/7
现浇泡沫混凝土保温层施工工艺_第3页
3/7

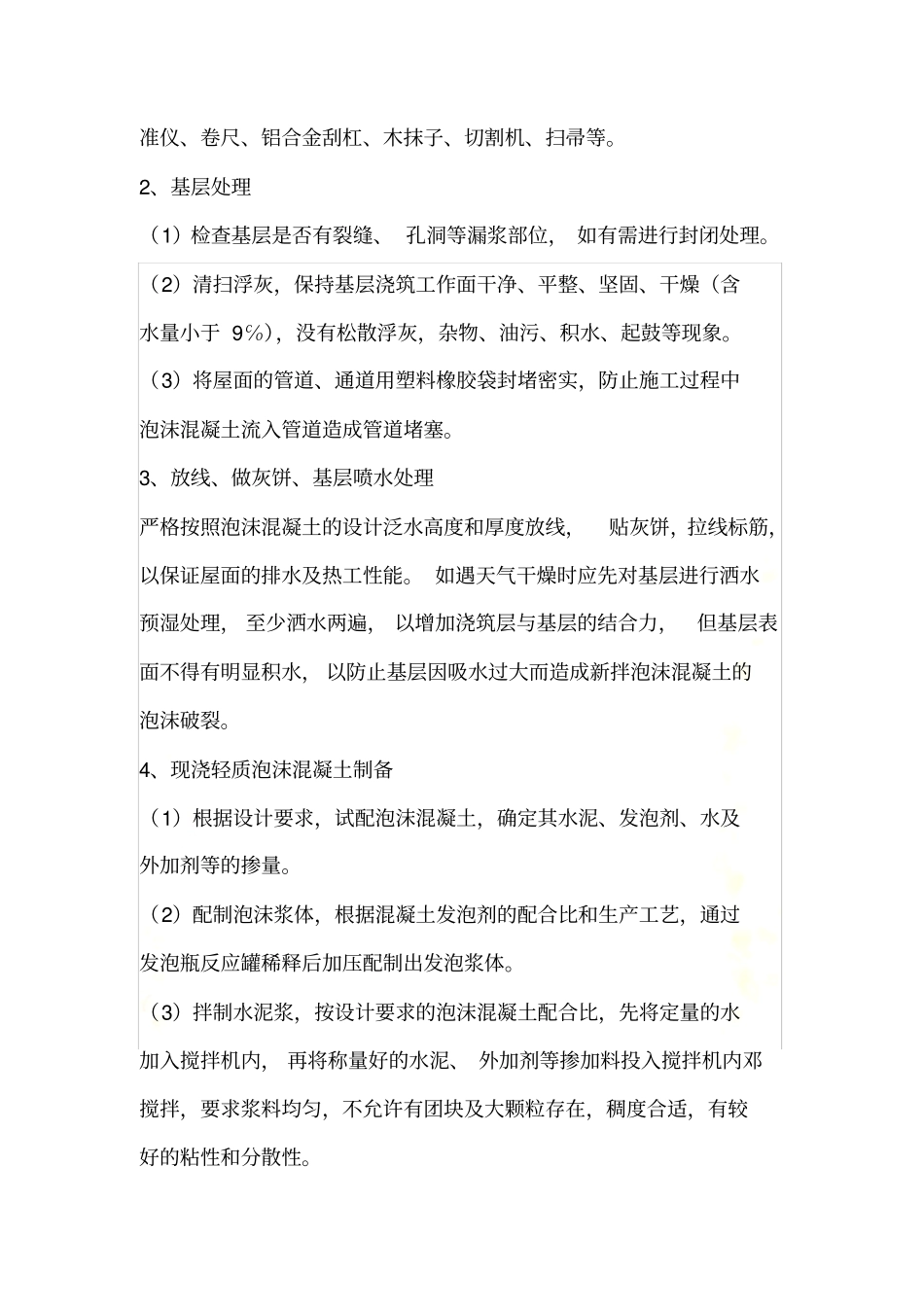

现浇泡沫混凝土保温层施工工艺现浇泡沫混凝土保温层施工工艺一、工艺流程施工准备 ----基层处理 ----放线、做灰饼、基层喷水处理 ----现浇轻质泡沫混凝土制备----现场现浇找坡找平处理----养护 ----检查验收----成品保护二、施工工艺1、施工准备施工前进行人、 材、机具等的准备工作, 原材料进场进行见证取样复验,合格后方可使用。(1)技术准备严格按照设计图纸进行施工。 根据施工图、 施工验收规范以及工程现场实际情况编制可行的施工方案, 然后按照经监理工程师审批的施工方案要求做好技术、安全交底。根据屋面高度、天气温度、所使用的原材料及各组分用量等情况, 由实验室出具配合比, 并按照配合比试配,最终确定施工配合比。(2)物料准备将进场的生产设备停放于平整坚实的施工现场,同时修筑好排水沟,做好排水措施。将水泥等原材料堆放于上料机口附件场地,做好防潮、防淋及排水措施。(3)机具准备包括移动式发泡机、空气压缩机(含压力表)、发泡瓶、上料机,水准仪、卷尺、铝合金刮杠、木抹子、切割机、扫帚等。2、基层处理(1)检查基层是否有裂缝、 孔洞等漏浆部位, 如有需进行封闭处理。(2)清扫浮灰,保持基层浇筑工作面干净、平整、坚固、干燥(含水量小于 9℅),没有松散浮灰,杂物、油污、积水、起鼓等现象。(3)将屋面的管道、通道用塑料橡胶袋封堵密实,防止施工过程中泡沫混凝土流入管道造成管道堵塞。3、放线、做灰饼、基层喷水处理严格按照泡沫混凝土的设计泛水高度和厚度放线,贴灰饼,拉线标筋,以保证屋面的排水及热工性能。 如遇天气干燥时应先对基层进行洒水预湿处理, 至少洒水两遍, 以增加浇筑层与基层的结合力,但基层表面不得有明显积水, 以防止基层因吸水过大而造成新拌泡沫混凝土的泡沫破裂。4、现浇轻质泡沫混凝土制备(1)根据设计要求,试配泡沫混凝土,确定其水泥、发泡剂、水及外加剂等的掺量。(2)配制泡沫浆体,根据混凝土发泡剂的配合比和生产工艺,通过发泡瓶反应罐稀释后加压配制出发泡浆体。(3)拌制水泥浆,按设计要求的泡沫混凝土配合比,先将定量的水加入搅拌机内, 再将称量好的水泥、 外加剂等掺加料投入搅拌机内邓搅拌,要求浆料均匀,不允许有团块及大颗粒存在,稠度合适,有较好的粘性和分散性。(4)将配制好的发泡浆体和水泥浆一起混合,然后进行高速,使混合均匀,上部没有泡沫漂浮,下部没有泥浆块,稠度合适,即可形成泡沫混凝土,进行现场直接泵送浇...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

现浇泡沫混凝土保温层施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
