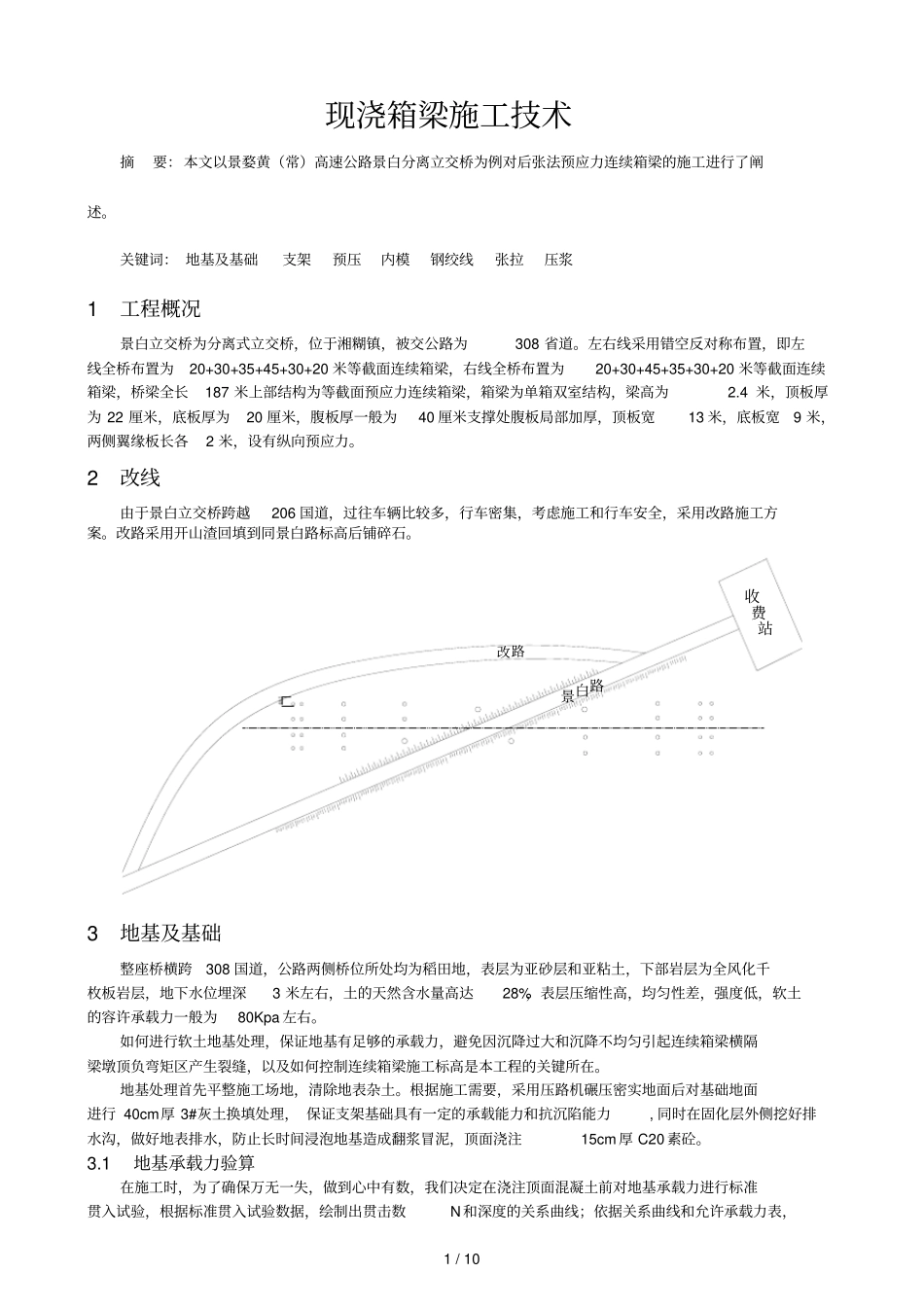

1 / 10 现浇箱梁施工技术摘要:本文以景婺黄(常)高速公路景白分离立交桥为例对后张法预应力连续箱梁的施工进行了阐述

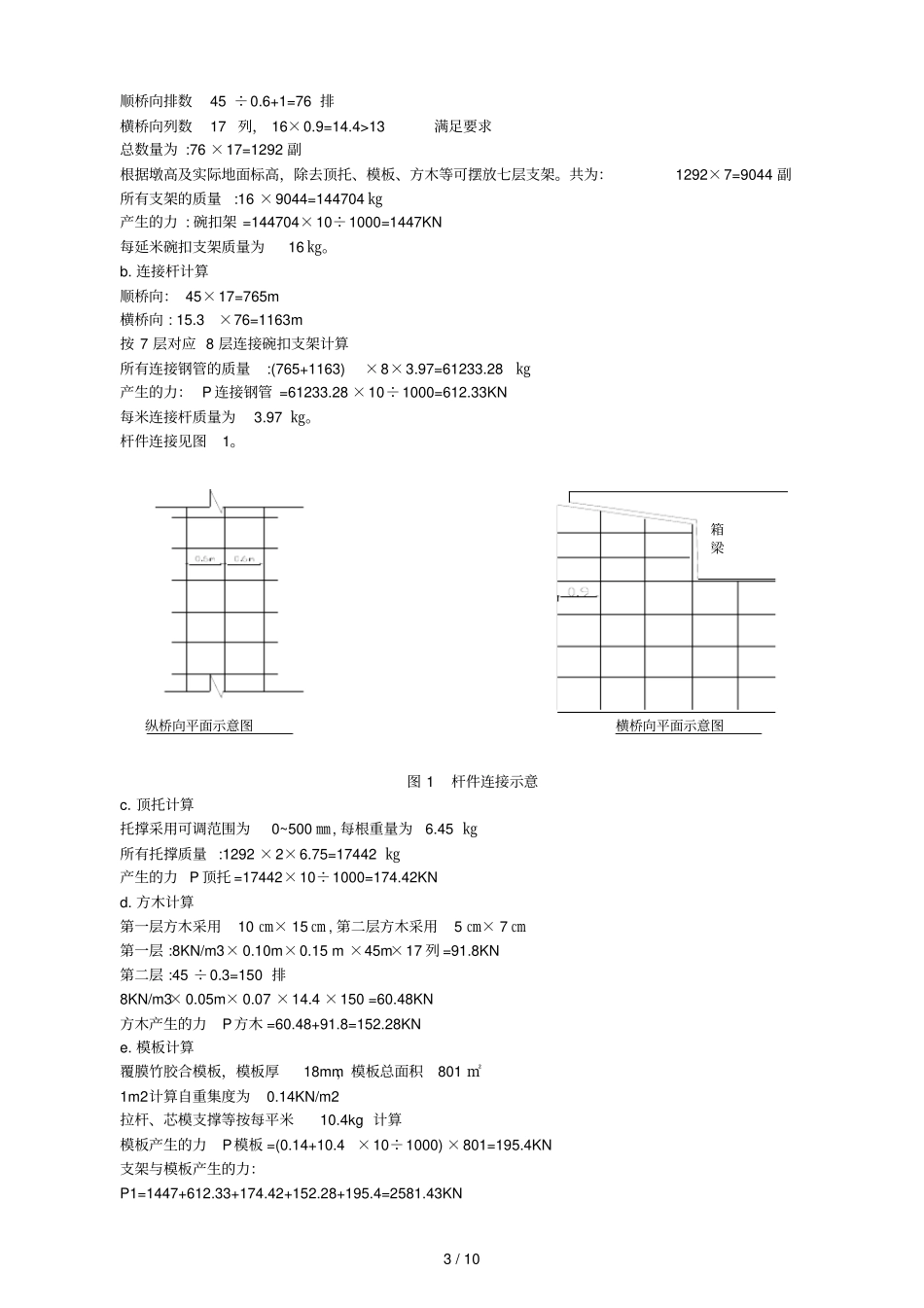

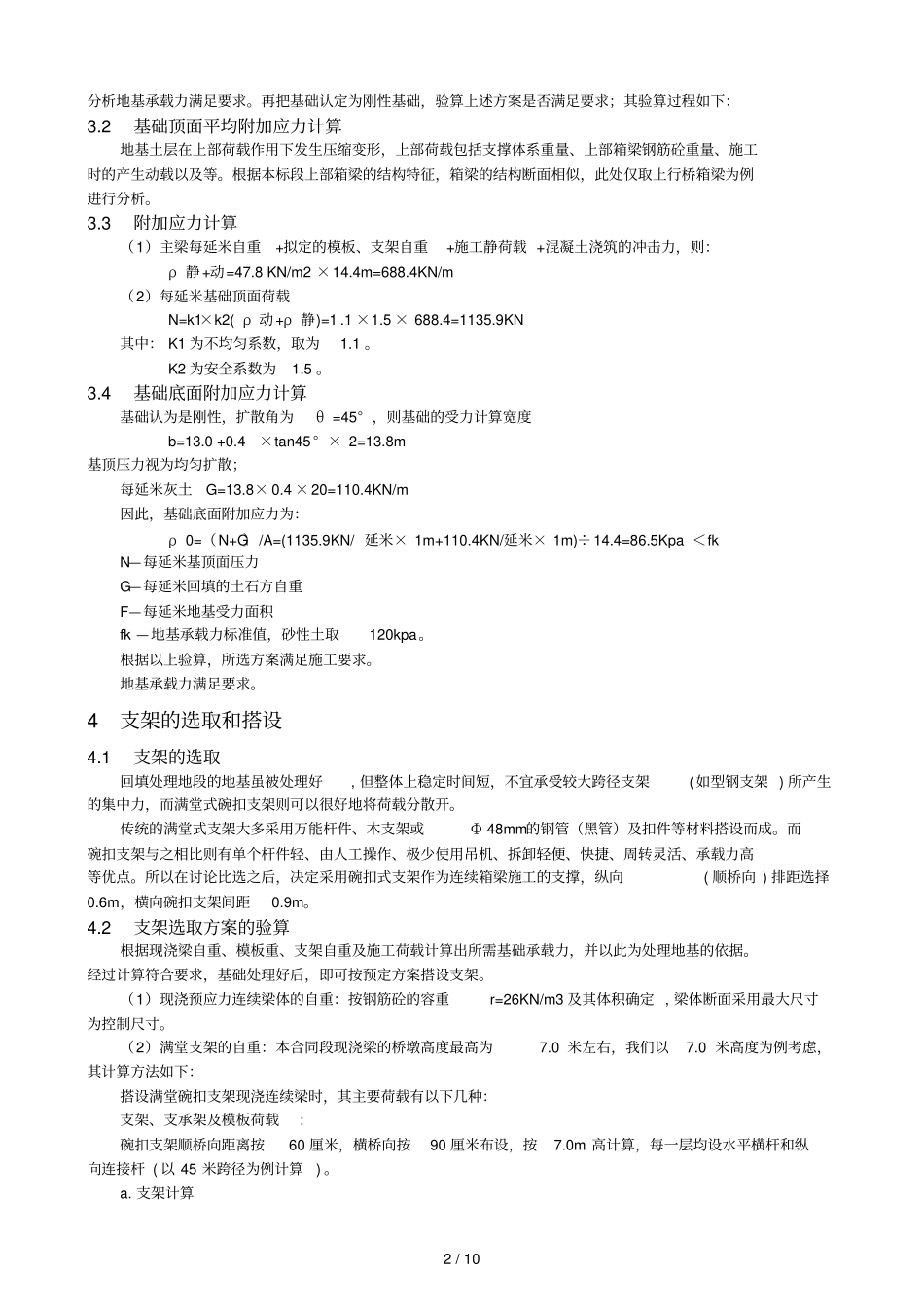

关键词: 地基及基础支架预压内模钢绞线张拉压浆1 工程概况景白立交桥为分离式立交桥,位于湘糊镇,被交公路为308 省道
左右线采用错空反对称布置,即左线全桥布置为20+30+35+45+30+20 米等截面连续箱梁,右线全桥布置为20+30+45+35+30+20 米等截面连续箱梁,桥梁全长187 米上部结构为等截面预应力连续箱梁,箱梁为单箱双室结构,梁高为2
4 米,顶板厚为 22 厘米,底板厚为20 厘米,腹板厚一般为40 厘米支撑处腹板局部加厚,顶板宽13 米,底板宽9 米,两侧翼缘板长各2 米,设有纵向预应力
2 改线由于景白立交桥跨越206 国道,过往车辆比较多,行车密集,考虑施工和行车安全,采用改路施工方案
改路采用开山渣回填到同景白路标高后铺碎石
收费站景白路改路3 地基及基础整座桥横跨308 国道,公路两侧桥位所处均为稻田地,表层为亚砂层和亚粘土,下部岩层为全风化千枚板岩层,地下水位埋深3 米左右,土的天然含水量高达28%,表层压缩性高,均匀性差,强度低,软土的容许承载力一般为80Kpa 左右
如何进行软土地基处理,保证地基有足够的承载力,避免因沉降过大和沉降不均匀引起连续箱梁横隔梁墩顶负弯矩区产生裂缝,以及如何控制连续箱梁施工标高是本工程的关键所在
地基处理首先平整施工场地,清除地表杂土
根据施工需要,采用压路机碾压密实地面后对基础地面进行 40cm厚 3#灰土换填处理, 保证支架基础具有一定的承载能力和抗沉陷能力, 同时在固化层外侧挖好排水沟,做好地表排水,防止长时间浸泡地基造成翻浆冒泥,顶面浇注15cm 厚 C20 素砼
1 地基承载力验算在施工时,为了确保万无一失,做到心中有数,我们决定在浇注顶面混凝土前对地基承载力进行标准贯入
