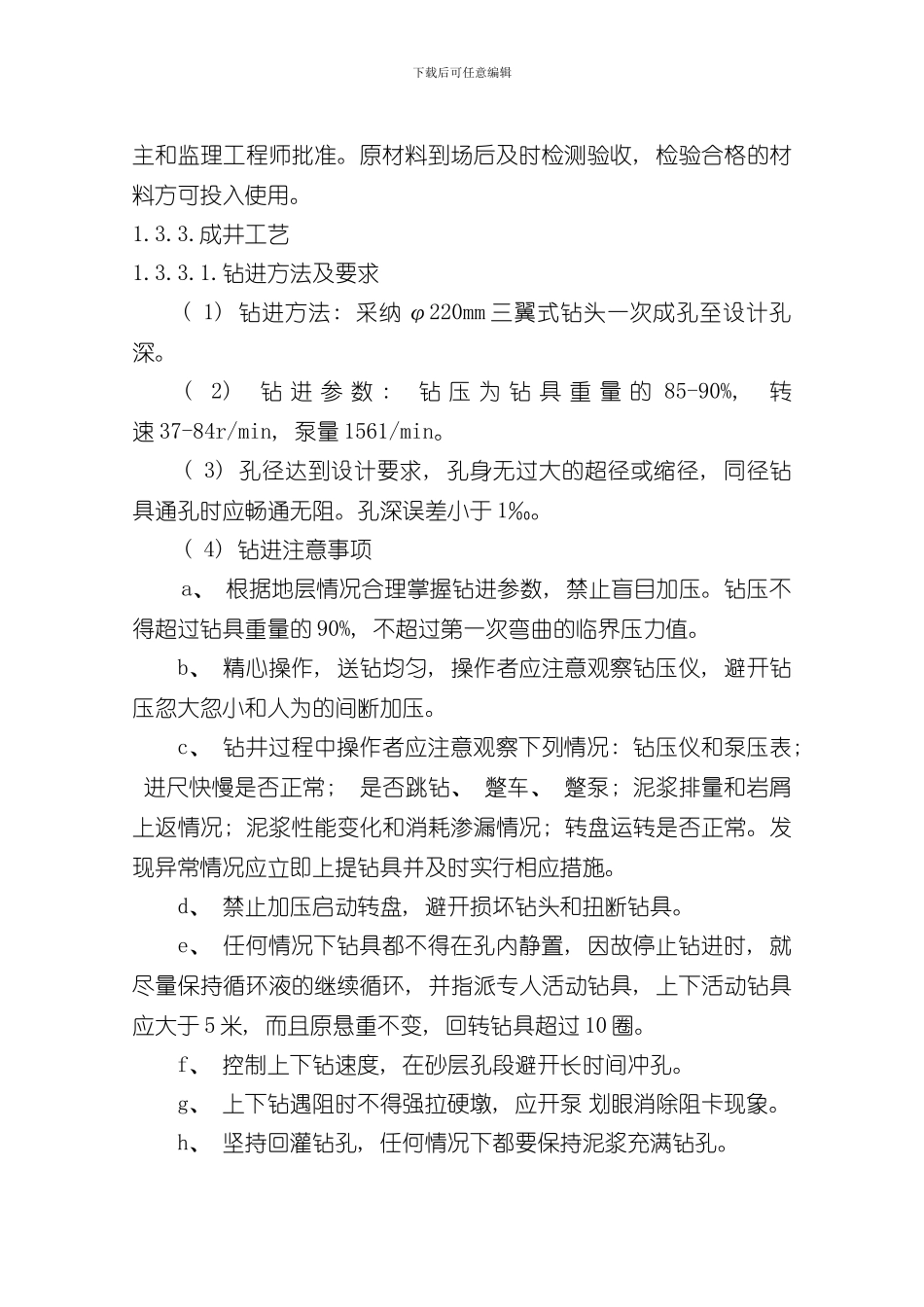

下载后可任意编辑六、 施工组织设计 一、 施工方法与技术措施1
水井施工工艺流程图1
1 施工工艺流程测量定位—平整场地—设备安装调试—φ220mm—口径成孔 —通孔—换浆—下管—换浆—投砾— 固井—洗井—抽水试验—交工验收—退场1
2 施工工艺流程1
2 水井施工准备1

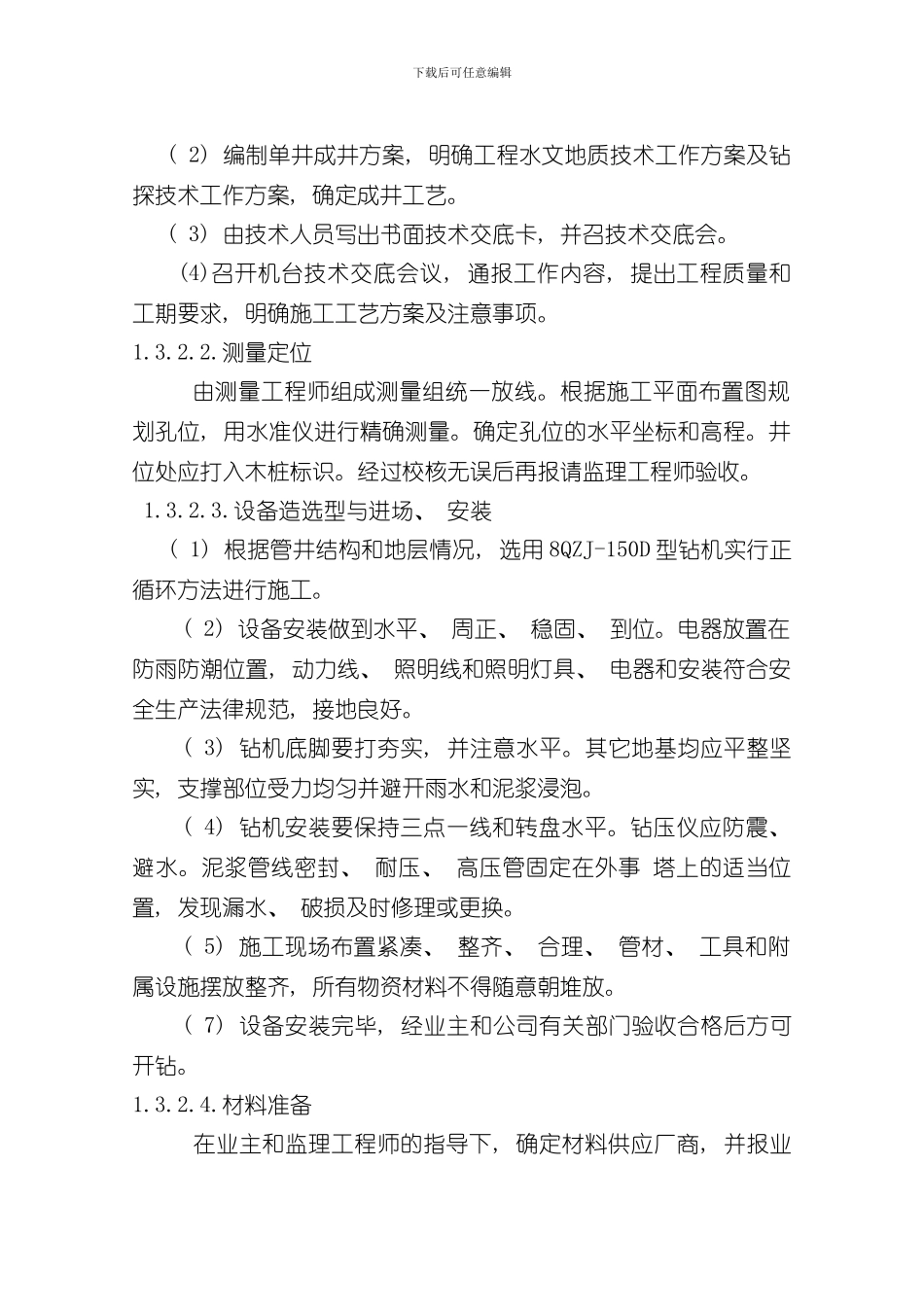

1 技术准备( 1) 组织技术人员熟悉设计图纸及有关资料, 进行第一次技术复核, 发现问题作好记录, 并及时向有关部门反馈
确定成井方案泥 浆 调制泥 浆 开挖通刷孔场 地 平整设 备 安装机 械 钻进成 孔排 管排 渣 换浆下 管填 砾洗 井抽水试验井 位 定位验 收换 浆水质分析资料整编下载后可任意编辑( 2) 编制单井成井方案, 明确工程水文地质技术工作方案及钻探技术工作方案, 确定成井工艺
( 3) 由技术人员写出书面技术交底卡, 并召技术交底会
(4)召开机台技术交底会议, 通报工作内容, 提出工程质量和工期要求, 明确施工工艺方案及注意事项
测量定位 由测量工程师组成测量组统一放线
根据施工平面布置图规划孔位, 用水准仪进行精确测量
确定孔位的水平坐标和高程
井位处应打入木桩标识
经过校核无误后再报请监理工程师验收
设备造选型与进场、 安装 ( 1) 根据管井结构和地层情况, 选用 8QZJ-150D 型钻机实行正循环方法进行施工
( 2) 设备安装做到水平、 周正、 稳固、 到位
电器放置在防雨防潮位置, 动力线、 照明线和照明灯具、 电器和安装符合安全生产法律规范, 接地良好
( 3) 钻机底脚要打夯实, 并注意水平
其它地基均应平整坚实, 支撑部位受力均匀并避开雨水和泥浆浸泡
( 4) 钻机安装要保持三点一线和转盘水平
钻压仪应防震、 避水
泥浆管线密封、 耐压、 高压管固定在外事 塔上的适当位置, 发现漏水、 破损及时修理或更换
