电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

抽水试验方案样本

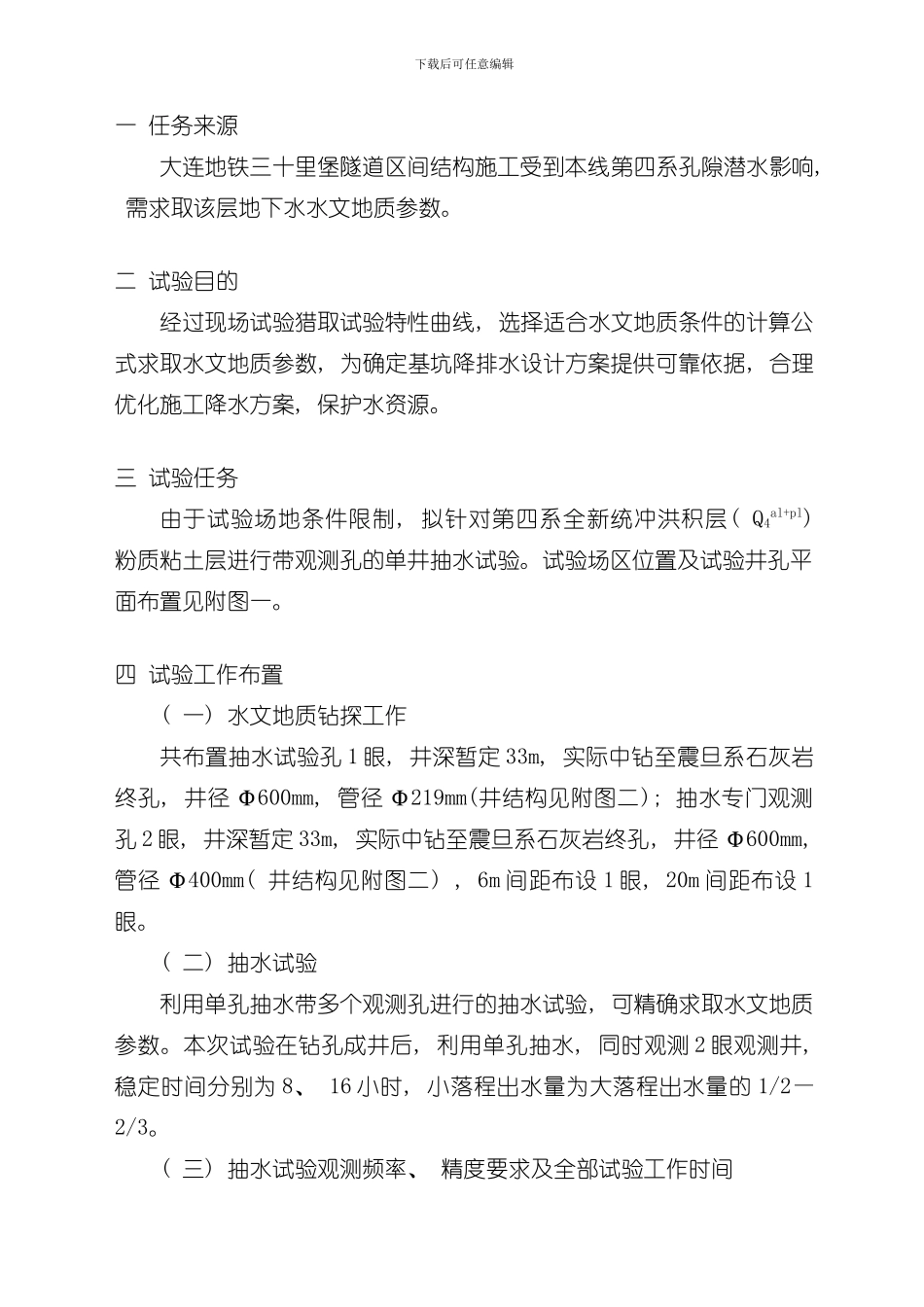

抽水试验方案样本_第1页
1/8

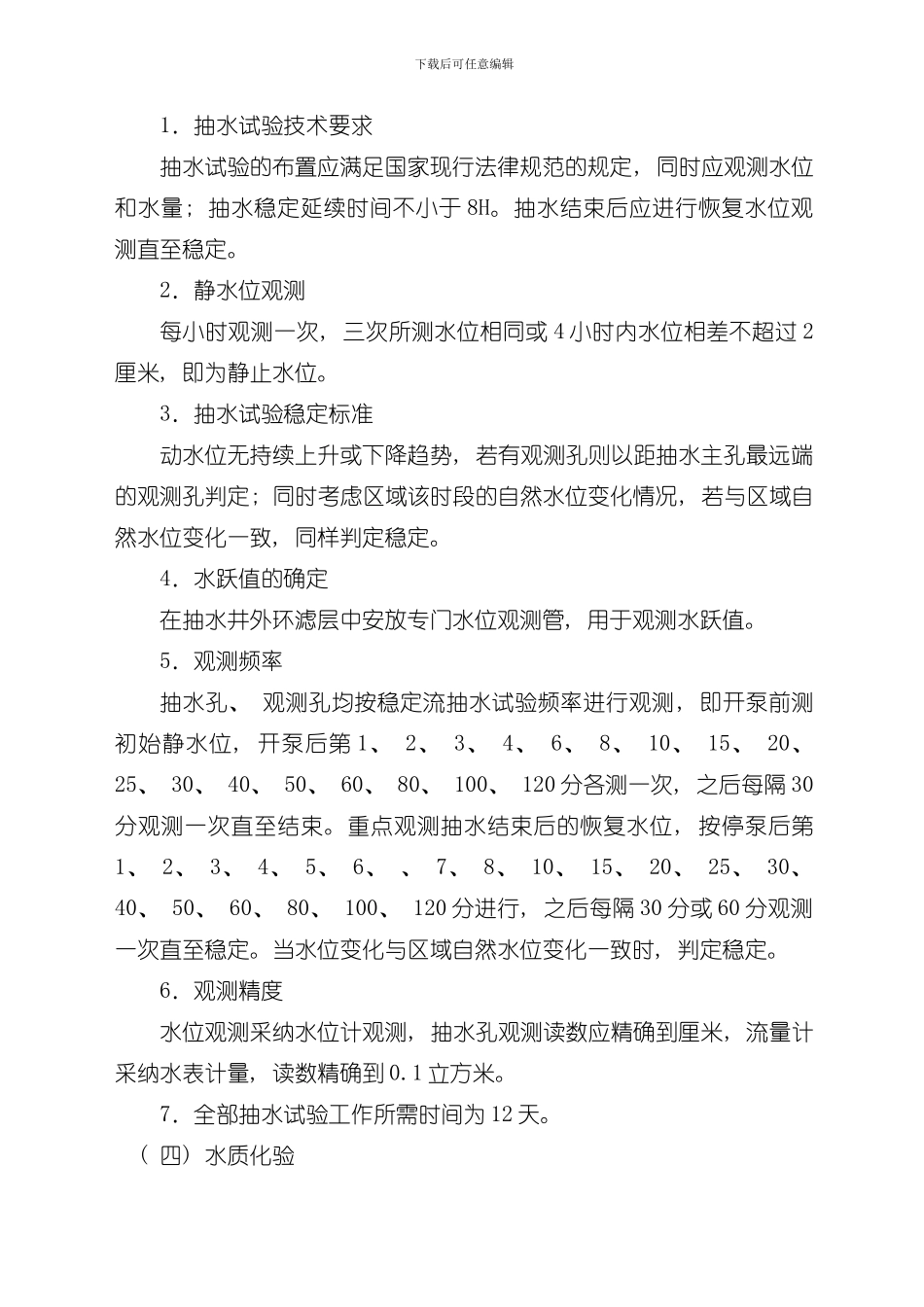

抽水试验方案样本_第2页
2/8
抽水试验方案样本_第3页
3/8
下载后可任意编辑一 任务来源大连地铁三十里堡隧道区间结构施工受到本线第四系孔隙潜水影响, 需求取该层地下水水文地质参数。二 试验目的经过现场试验猎取试验特性曲线, 选择适合水文地质条件的计算公式求取水文地质参数, 为确定基坑降排水设计方案提供可靠依据, 合理优化施工降水方案, 保护水资源。三 试验任务由于试验场地条件限制, 拟针对第四系全新统冲洪积层( Q4al+pl) 粉质粘土层进行带观测孔的单井抽水试验。试验场区位置及试验井孔平面布置见附图一。四 试验工作布置( 一) 水文地质钻探工作共布置抽水试验孔 1 眼, 井深暂定 33m, 实际中钻至震旦系石灰岩终孔, 井径 Φ600mm, 管径 Φ219mm(井结构见附图二); 抽水专门观测孔 2 眼, 井深暂定 33m, 实际中钻至震旦系石灰岩终孔, 井径 Φ600mm, 管径 Φ400mm( 井结构见附图二) , 6m 间距布设 1 眼, 20m 间距布设 1眼。( 二) 抽水试验利用单孔抽水带多个观测孔进行的抽水试验, 可精确求取水文地质参数。本次试验在钻孔成井后, 利用单孔抽水, 同时观测 2 眼观测井, 稳定时间分别为 8、 16 小时, 小落程出水量为大落程出水量的 1/2—2/3。( 三) 抽水试验观测频率、 精度要求及全部试验工作时间下载后可任意编辑1.抽水试验技术要求抽水试验的布置应满足国家现行法律规范的规定, 同时应观测水位和水量; 抽水稳定延续时间不小于 8H。抽水结束后应进行恢复水位观测直至稳定。2.静水位观测每小时观测一次, 三次所测水位相同或 4 小时内水位相差不超过 2厘米, 即为静止水位。3.抽水试验稳定标准动水位无持续上升或下降趋势, 若有观测孔则以距抽水主孔最远端的观测孔判定; 同时考虑区域该时段的自然水位变化情况, 若与区域自然水位变化一致, 同样判定稳定。4.水跃值的确定在抽水井外环滤层中安放专门水位观测管, 用于观测水跃值。5.观测频率抽水孔、 观测孔均按稳定流抽水试验频率进行观测, 即开泵前测初始静水位, 开泵后第 1、 2、 3、 4、 6、 8、 10、 15、 20、 25、 30、 40、 50、 60、 80、 100、 120 分各测一次, 之后每隔 30分观测一次直至结束。重点观测抽水结束后的恢复水位, 按停泵后第1、 2、 3、 4、 5、 6、 、 7、 8、 10、 15、 20、 25、 30、 40、 50、 60、 80、 100、 120 分进行, 之后每隔 30 分或 60 分观测一次直至稳定。当水位变化与区域自然水...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

抽水试验方案样本

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
