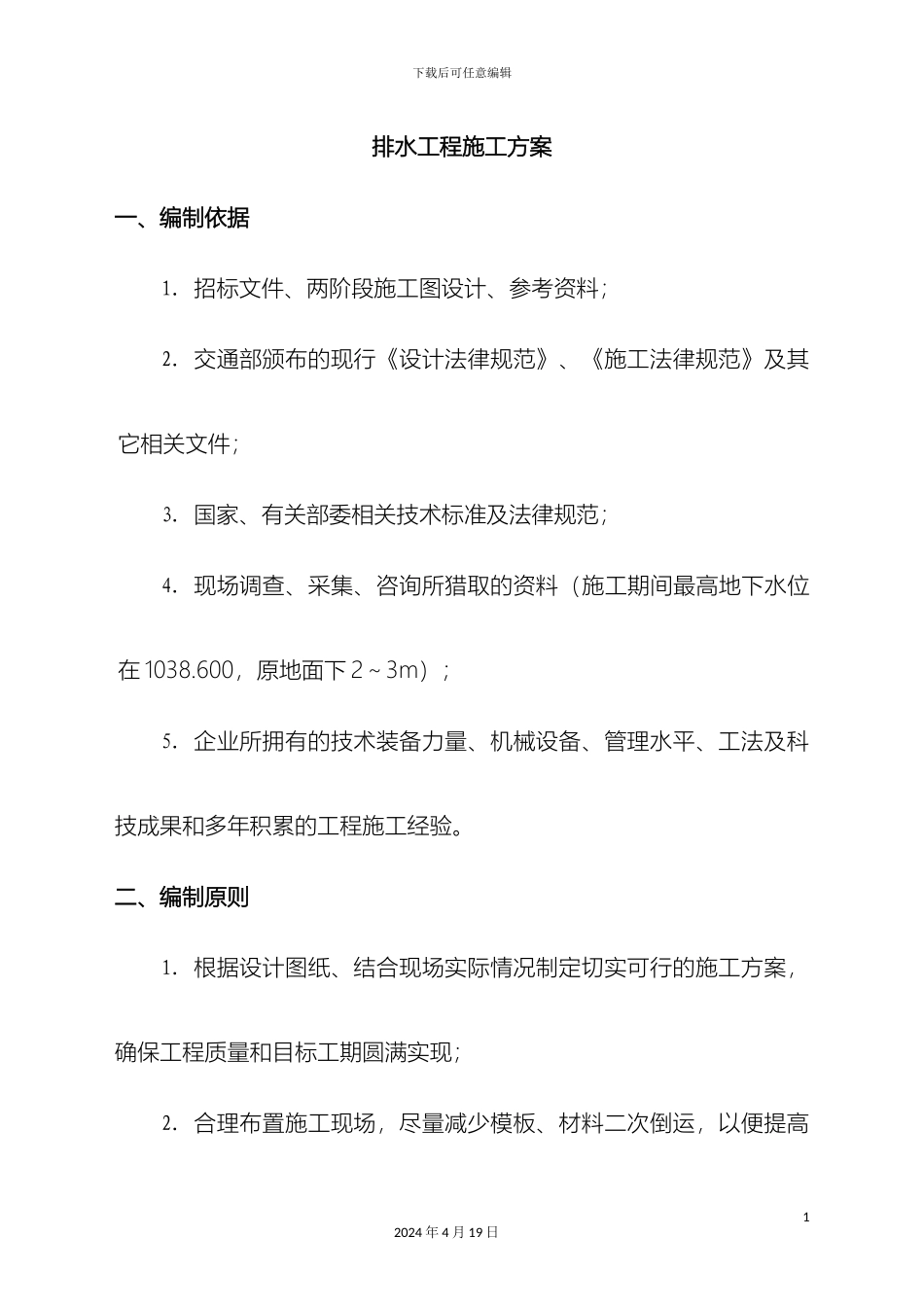

排水工程施工方案

排水工程施工方案_第1页
1/35
排水工程施工方案_第2页
2/35

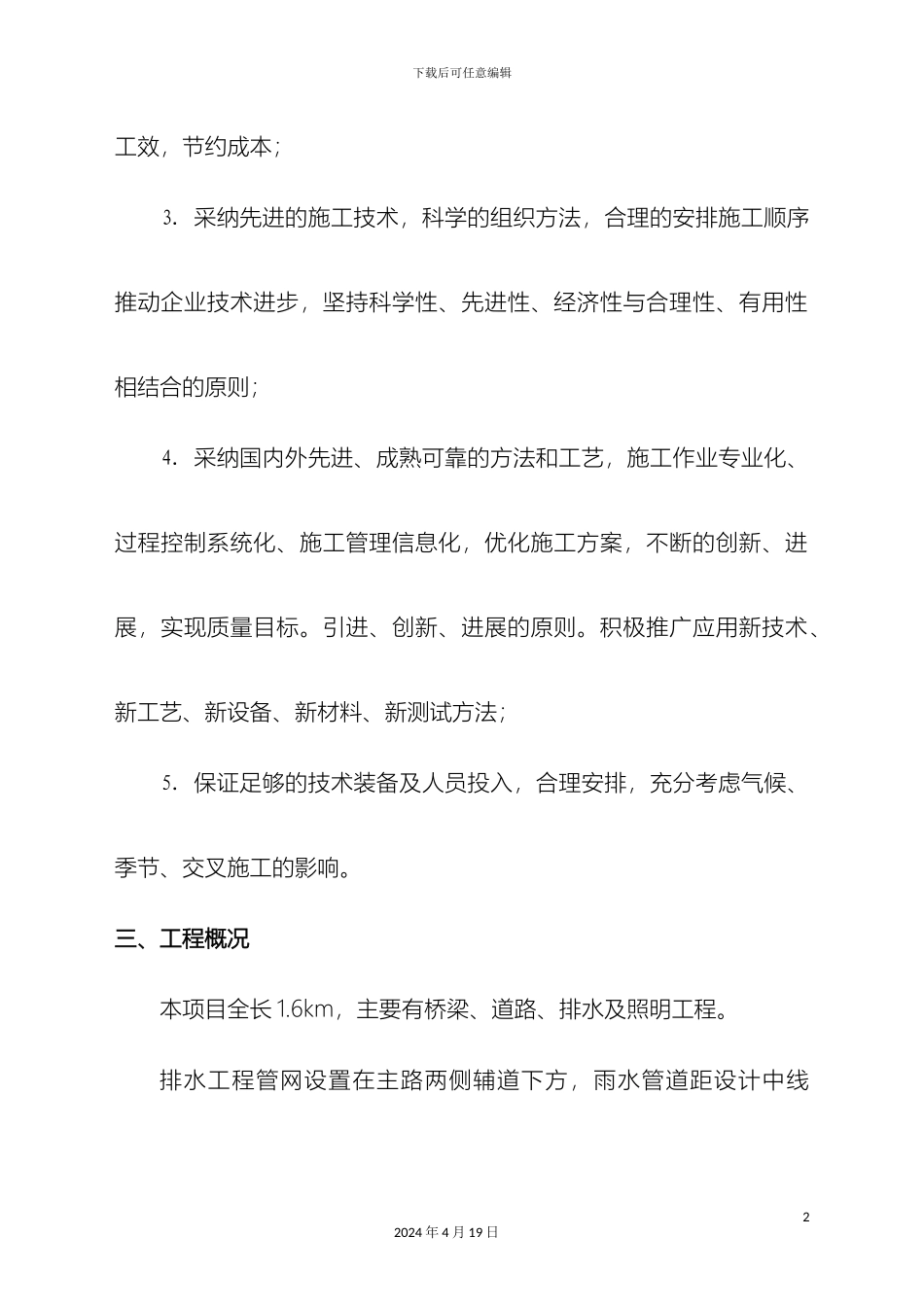

排水工程施工方案_第3页
3/35
下载后可任意编辑排水工程施工方案12024 年 4 月 19 日下载后可任意编辑排水工程施工方案一、编制依据1. 招标文件、两阶段施工图设计、参考资料;2. 交通部颁布的现行《设计法律规范》、《施工法律规范》及其它相关文件;3. 国家、有关部委相关技术标准及法律规范; 4. 现场调查、采集、咨询所猎取的资料(施工期间最高地下水位在 1038.600,原地面下 2~3m);5. 企业所拥有的技术装备力量、机械设备、管理水平、工法及科技成果和多年积累的工程施工经验。二、编制原则1. 根据设计图纸、结合现场实际情况制定切实可行的施工方案,确保工程质量和目标工期圆满实现;2. 合理布置施工现场,尽量减少模板、材料二次倒运,以便提高12024 年 4 月 19 日下载后可任意编辑工效,节约成本;3. 采纳先进的施工技术,科学的组织方法,合理的安排施工顺序推动企业技术进步,坚持科学性、先进性、经济性与合理性、有用性相结合的原则;4. 采纳国内外先进、成熟可靠的方法和工艺,施工作业专业化、过程控制系统化、施工管理信息化,优化施工方案,不断的创新、进展,实现质量目标。引进、创新、进展的原则。积极推广应用新技术、新工艺、新设备、新材料、新测试方法;5. 保证足够的技术装备及人员投入,合理安排,充分考虑气候、季节、交叉施工的影响。三、工程概况本项目全长 1.6km,主要有桥梁、道路、排水及照明工程。排水工程管网设置在主路两侧辅道下方,雨水管道距设计中线22024 年 4 月 19 日下载后可任意编辑21.5 米,污水管道距设计中线 23.5 米,雨、污水管道均采纳 HDPE 管材施工。水文情况:常水位约在原地面下 2.5m 左右,地质情况:根据工程地质勘查报告主要地质主要由粉细砂、中砂组成。主要工程数量表项目型号及规格单位数量备注1雨水管DN600m722DN500m850.5DN300m443.32污水管DN600m209DN500m886DN400m710DN300m2003检查井φ1250座86每 100m 管段井点降水工程数量表序号材料名称及规格数量单位备注1φ60cm*1600cm 无砂砼管 14眼井点管2螺纹套管 φ60cm14套连接井点管32024 年 4 月 19 日下载后可任意编辑3水泵 80KW14台井内抽水4砂砾50.3m3井点管周围回填5尼龙窗纱403m2包裹无砂砼管6铁丝网403m2包裹无砂砼管7砂袋130.5m3基坑底防护8水泵软管 120mm3000米接泵抽水9水泵硬管 110mm300米接泵抽水四、施工计划及总体布署(1)计划工期排水管道计划开工日期为; 9 月 10 日,完工日期 4 月...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

排水工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
