下载后可任意编辑丰城市城西防洪综合整治工程丰城市城西防洪综合整治工程 2 标( 合同编号: FCCXDSG/ -2) 蔡家排涝泵站泵房砂卵石填筑施工方案江西省水利水电建设有限公司丰城市城西防洪综合整治工程 2 标施工项目部 9 月批 准: 年 月 日审 核: 年 月 日编 制: 年 月 日下载后可任意编辑拌合 6%水泥砂卵石回填施工方案根据设计通知( 编号: 长丰城设字[ ]第 17 号) 要求对蔡家排涝泵站泵房基础原设计砂卵石回填变更为掺 6%水泥砂卵石填筑

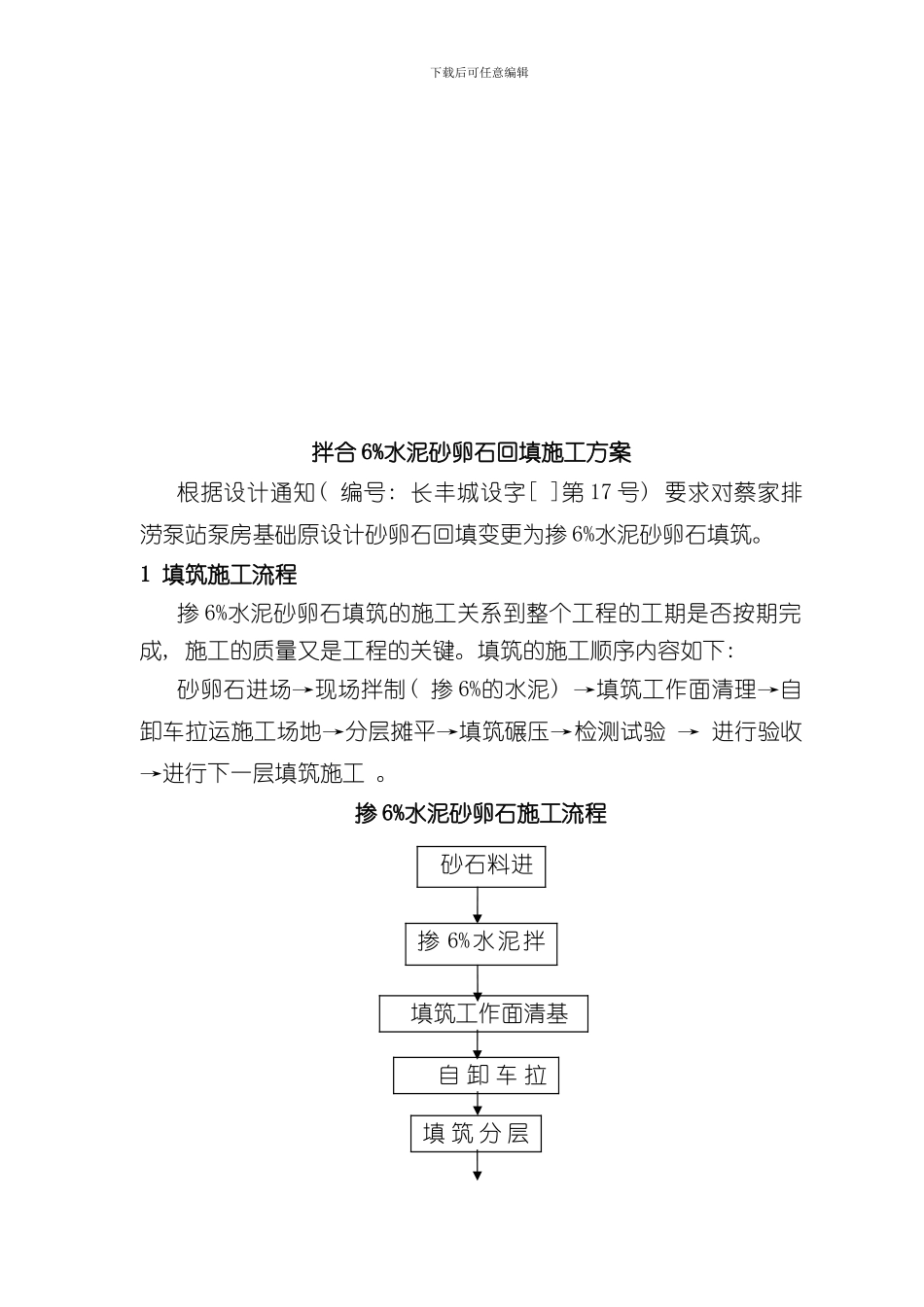

1 填筑施工流程掺 6%水泥砂卵石填筑的施工关系到整个工程的工期是否按期完成, 施工的质量又是工程的关键
填筑的施工顺序内容如下: 砂卵石进场→现场拌制( 掺 6%的水泥) →填筑工作面清理→自卸车拉运施工场地→分层摊平→填筑碾压→检测试验 → 进行验收 →进行下一层填筑施工
掺 6%水泥砂卵石施工流程自 卸 车 拉运填 筑 分 层铺设填筑工作面清基砂石料进场掺 6%水泥拌合2 料源制备( 1) 原材料采购砂卵石填筑料源主要是从赣江边砂卵石料场购买; 水泥为外购P
5R 南方水泥
( 2) 填筑料砂为赣江边购置的中粗砂; 卵石为赣江边购置的混合料卵石; 水泥为普通硅酸盐 P
5R 南方水泥
( 3) 掺 6%水泥砂卵石的拌合在蔡家排涝泵站泵房砂卵石混合料根据每方混合料( 砂卵石配比 4: 6) 砂 820kg, 卵石 1230kg, 6% P
5 水泥 123kg 拌合; 拌合由机械拌合( 包括一台反铲, 两台装载机)
掺拌遍数暂定为 3遍, 根据实际情况可增加拌合遍数直至拌合料颜色均匀
掺 6%水泥砂卵石填筑施工方法( 1) 测量放线: 首先对掺 6%水泥砂卵石填筑范围进行测量并采纳白灰撒线, 其次对填筑的基础面进行高程检测, 并保留数据
( 2) 填筑工作面清理: 填筑工作面
