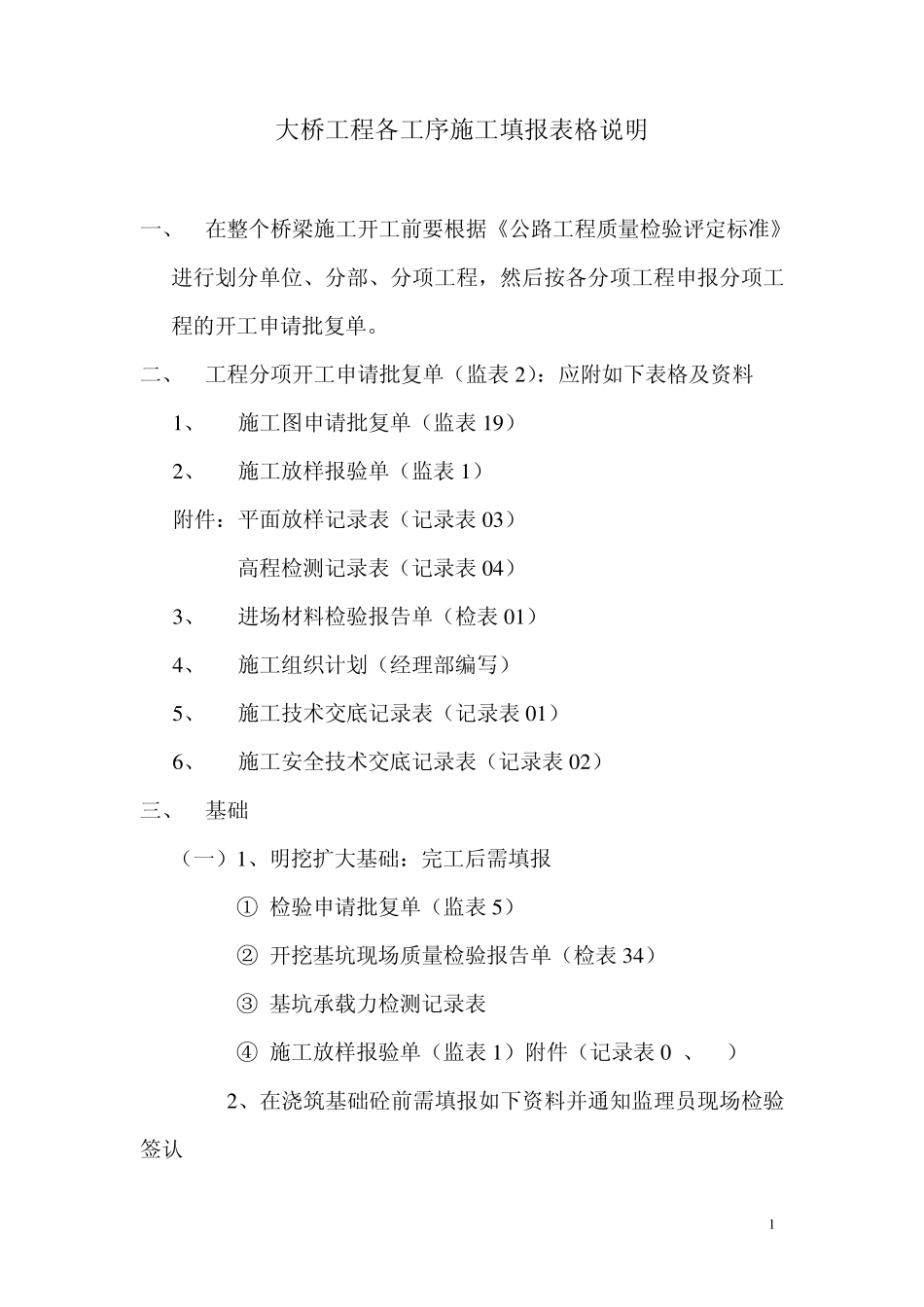

1 大桥工程各工序施工填报表格说明 一、 在整个桥梁施工开工前要根据《公路工程质量检验评定标准》进行划分单位、分部、分项工程,然后按各分项工程申报分项工程的开工申请批复单

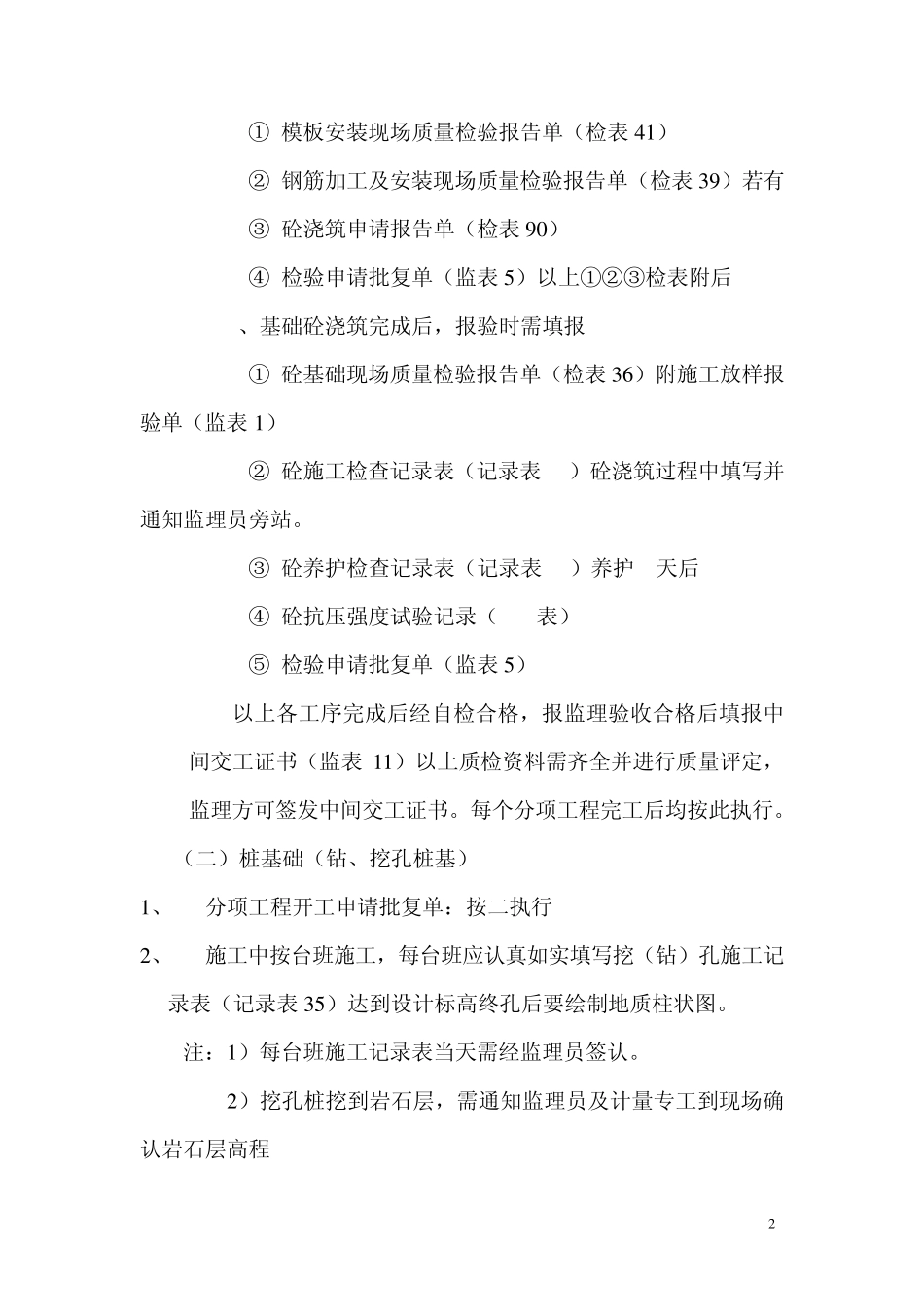

二、 工程分项开工申请批复单(监表2 ):应附如下表格及资料 1 、 施工图申请批复单(监表1 9 ) 2 、 施工放样报验单(监表1 ) 附件:平面放样记录表(记录表0 3 ) 高程检测记录表(记录表0 4 ) 3 、 进场材料检验报告单(检表0 1 ) 4 、 施工组织计划(经理部编写) 5 、 施工技术交底记录表(记录表0 1 ) 6 、 施工安全技术交底记录表(记录表0 2 ) 三、 基础 (一)1 、明挖扩大基础:完工后需填报 ① 检验申请批复单(监表5 ) ② 开挖基坑现场质量检验报告单(检表3 4 ) ③ 基坑承载力检测记录表 ④ 施工放样报验单(监表1 )附件(记录表0 3、04) 2 、在浇筑基础砼前需填报如下资料并通知监理员现场检验签认 2 ① 模板安装现场质量检验报告单(检表 4 1 ) ② 钢筋加工及安装现场质量检验报告单(检表 3 9 )若有 ③ 砼浇筑申请报告单(检表 9 0 ) ④ 检验申请批复单(监表 5 )以上①②③检表附后 3、基础砼浇筑完成后,报验时需填报 ① 砼基础现场质量检验报告单(检表 3 6 )附施工放样报验单(监表 1 ) ② 砼施工检查记录表(记录表 93)砼浇筑过程中填写并通知监理员旁站
③ 砼养护检查记录表(记录表 34)养护 7天后 ④ 砼抗压强度试验记录(C24表) ⑤ 检验申请批复单(监表 5 ) 以上各工序完成后经自检合格,报监理验收合格后填报中间交工证书(监表 1 1 )以上质检资料需齐全并进行质量评定,监理方可签发中间交工证书
每个分项工程完工后均按此执行
(二)桩基础(钻、挖孔桩基) 1 、 分项工程开工申请批复单:按二执行 2 、
