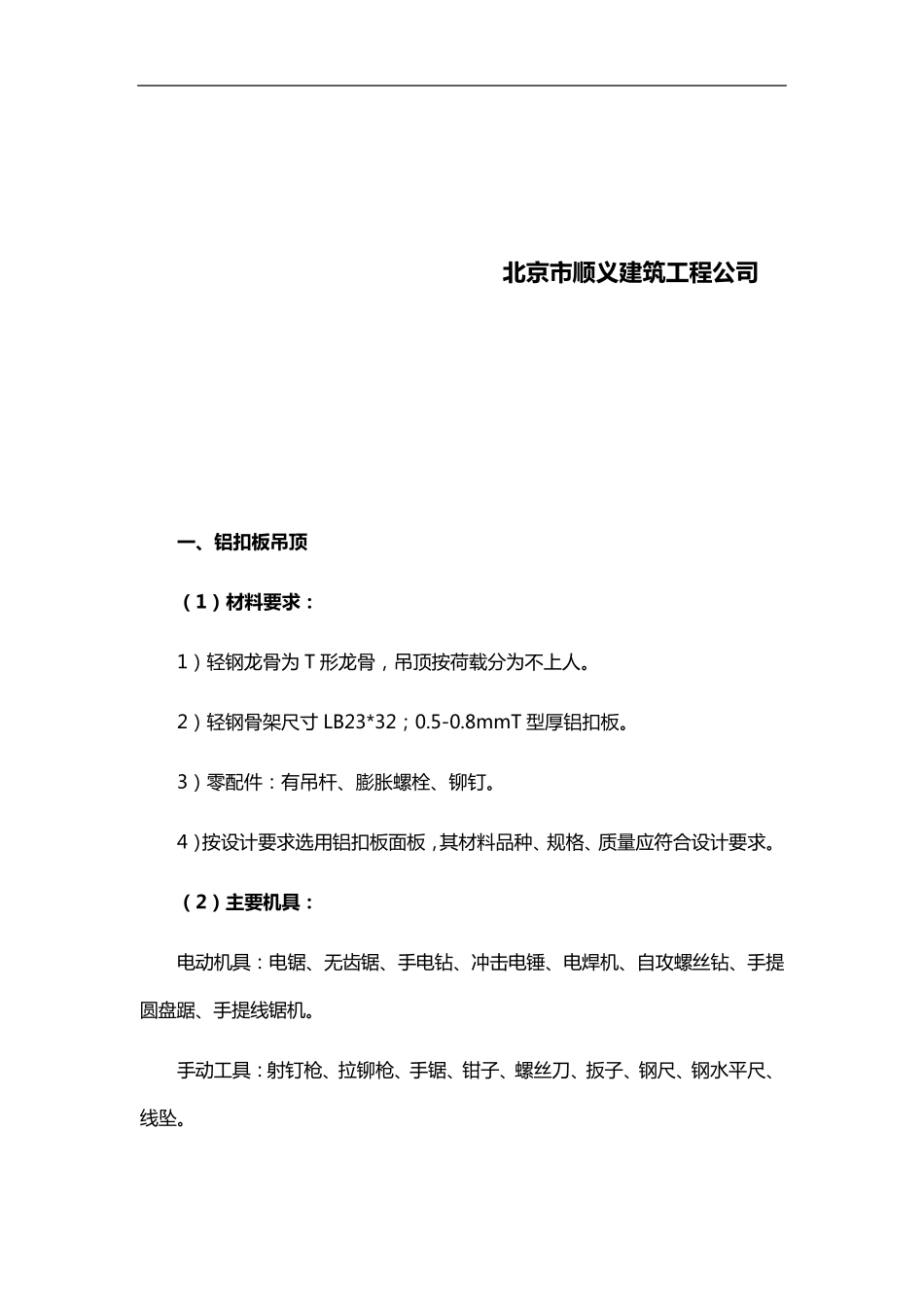

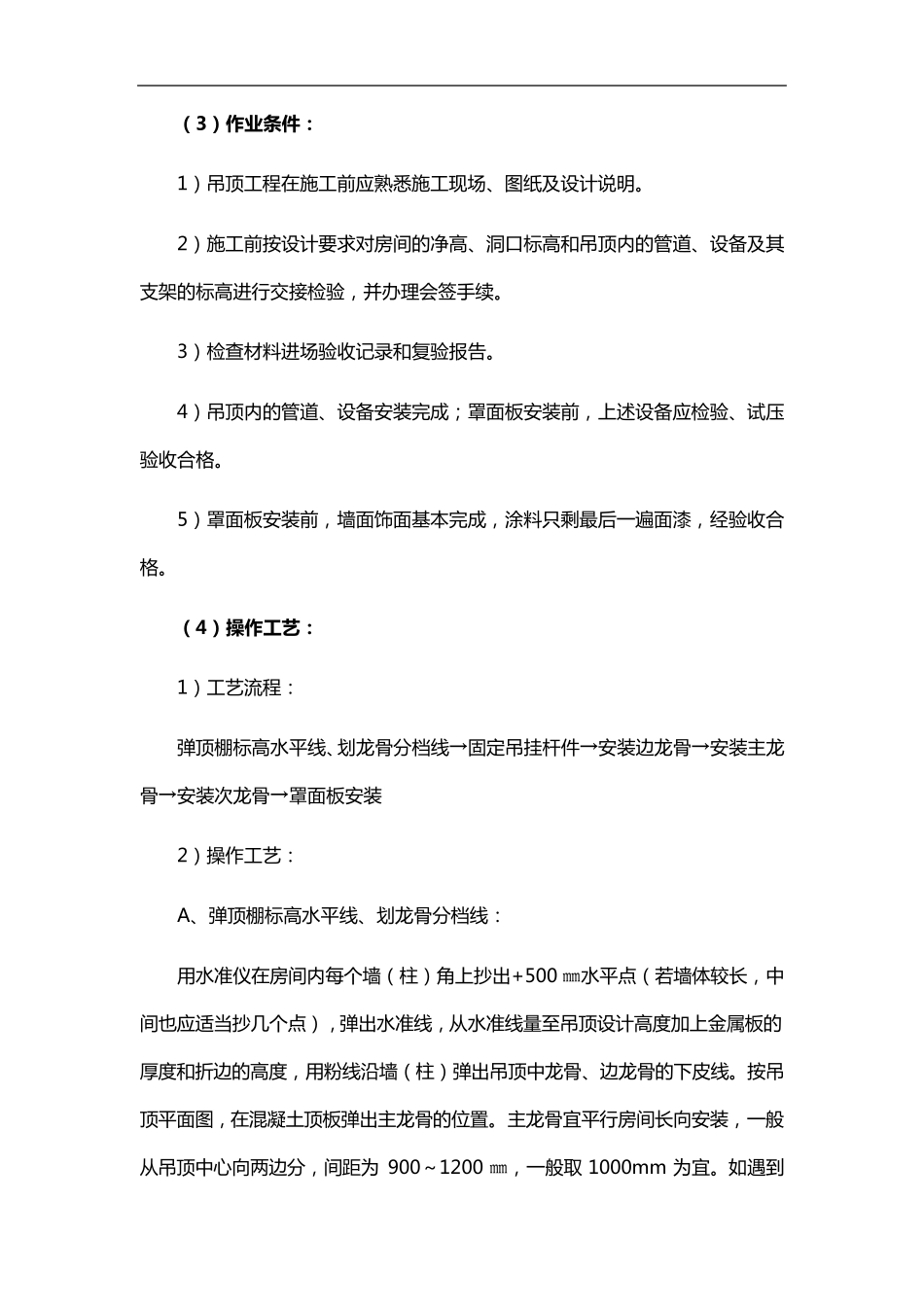

西 便 门 东 里 1、9 号楼综合整治项目 天 棚 吊 顶 施 工 方 案 北 京 市 顺 义 建 筑 工 程 公 司 一 、铝扣板吊顶 (1)材料要求: 1) 轻 钢 龙 骨 为 T 形 龙 骨 , 吊 顶 按 荷 载 分 为 不 上 人 。 2) 轻 钢 骨 架 尺 寸 LB23*32; 0.5-0.8mmT 型 厚 铝 扣 板 。 3) 零 配 件 : 有 吊 杆 、膨胀螺栓、铆钉。 4) 按 设计要求选用铝 扣 板 面板 , 其材料品种、规格、质量应符合设计要求。 (2)主要机具: 电动机具: 电锯、无齿锯、手电钻、冲击电锤、电焊机、自攻螺丝钻、手提圆盘踞、手提线锯机。 手动工具: 射钉枪、拉铆枪、手锯、钳子、螺丝刀、扳子、钢 尺 、钢 水平尺 、线坠。 ( 3) 作 业条件: 1) 吊 顶 工 程 在 施 工 前 应 熟 悉 施 工 现 场 、 图 纸 及 设 计 说 明 。 2) 施 工 前 按 设 计 要 求 对 房 间 的 净 高 、 洞 口 标 高 和 吊 顶 内 的 管 道 、 设 备 及 其支 架 的 标 高 进 行 交 接 检 验 , 并 办 理 会 签 手 续 。 3) 检 查 材 料 进 场 验 收 记 录 和 复 验 报 告 。 4) 吊 顶 内 的 管 道 、 设 备 安 装 完 成 ; 罩 面 板 安 装 前 , 上 述 设 备 应 检 验 、 试 压验 收 合 格 。 5) 罩 面 板 安 装 前 , 墙 面 饰 面 基 本 完 成 , 涂 料 只 剩 最 后 一 遍 面 漆 , 经 验 收 合格 。 ( 4) 操作 工艺: 1) 工 艺 流 程 : 弹 顶 棚 标 高 水 平 线 、划 龙 骨 分 档 线 →固定吊 挂杆件→安 装 边龙 骨 →安 装 主龙骨 →安 装 次龙 骨 →罩 面 板 安 装 2) 操作工 艺 : A、 弹 顶 棚 标 高 水 平 线 、 划 龙 骨 分 档 线 : 用水 准仪在 房 间 内 每个墙 (柱) 角上 抄出+500 ㎜水 平 点(若墙 体 较 长 , 中间 也 应 适 当 抄几 个点) , 弹 出水 准线 , 从 水 准线 量 至 吊 顶 设 计 高 度 加 上 金 属 板 的厚 度 和 折 边的 高 度 , 用粉 线 沿 墙 (柱) 弹 出吊 顶 中 龙 骨 、 边龙 骨 的 下 皮 线 。 按 吊顶 平 面 图 , 在 混...
