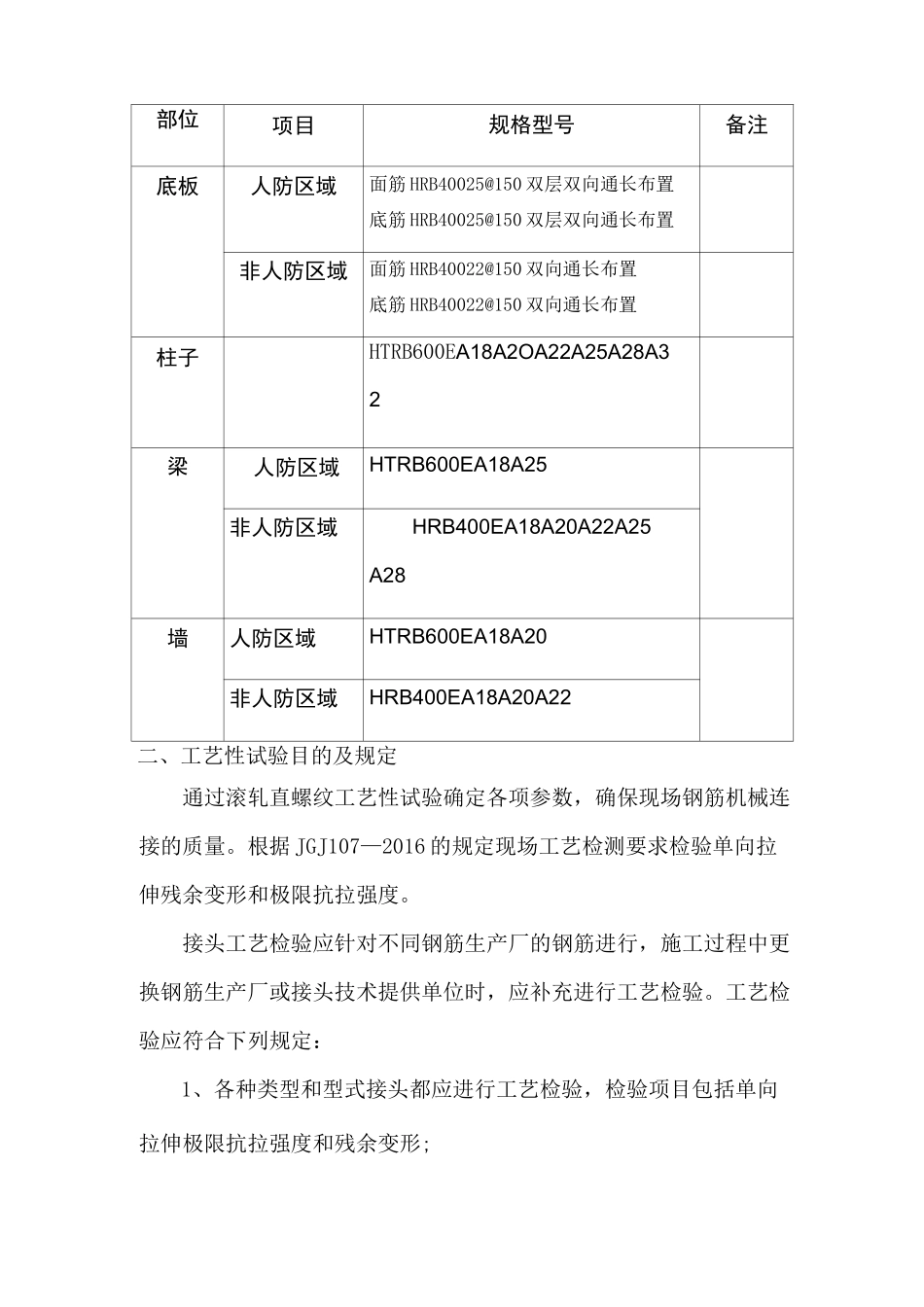

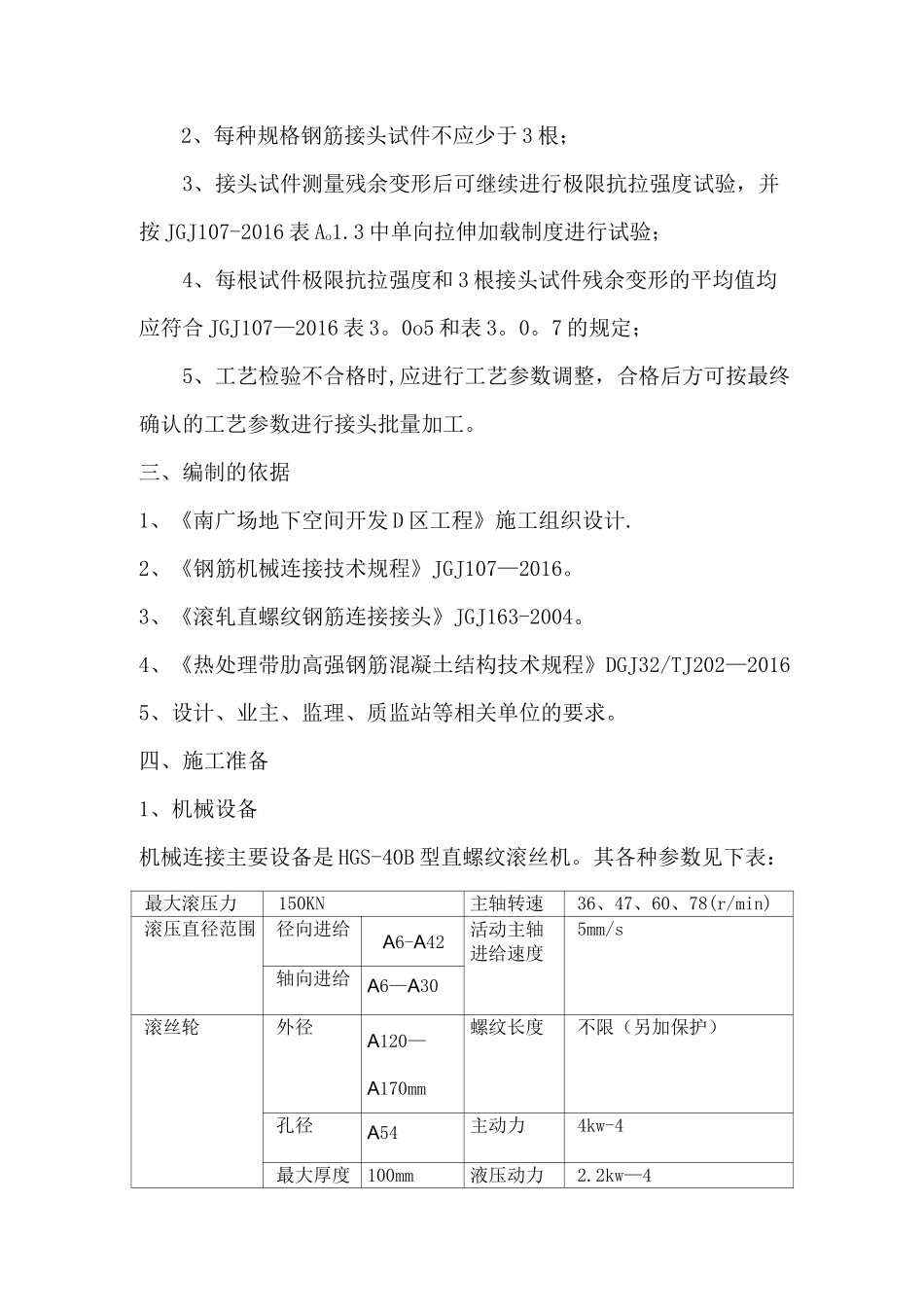

滚轧直螺纹钢筋机械连接工艺性试验方案一、工程概况 1二、工艺性试验目的及规定 2三、编制的依据 3四、施工准备 3五、适用范围及接头等级 5六、工艺原理 5七、工艺流程及操作要点 5八、质量要求 7九、钢筋连接接头检验 9十、结论 10十一、安全及环保措施 10十二、附页 11一、工程概况高铁新城南广场地下空间开发 D 区土建安装工程,位于苏州市相城区高铁新城南天成路南侧约 100 米左右,规划富一西路南。总建筑面积 41985。31m2,地下 2 层,地上 3 层.现浇钢筋混凝土框架结构,建筑高度(室外地面至屋顶面高度)18.15 米,最大建筑高度 21.54 米.本工程现场直径 A18 以上的钢筋采用滚轧直螺纹套筒连接,以下为各部位 A18 以上钢筋规格统计:部位项目规格型号备注底板人防区域面筋 HRB40025@150 双层双向通长布置底筋 HRB40025@150 双层双向通长布置非人防区域面筋 HRB40022@150 双向通长布置底筋 HRB40022@150 双向通长布置柱子HTRB600EA18A2OA22A25A28A32梁人防区域HTRB600EA18A25非人防区域HRB400EA18A20A22A25A28墙人防区域HTRB600EA18A20非人防区域HRB400EA18A20A22二、工艺性试验目的及规定通过滚轧直螺纹工艺性试验确定各项参数,确保现场钢筋机械连接的质量。根据 JGJ107—2016 的规定现场工艺检测要求检验单向拉伸残余变形和极限抗拉强度。接头工艺检验应针对不同钢筋生产厂的钢筋进行,施工过程中更换钢筋生产厂或接头技术提供单位时,应补充进行工艺检验。工艺检验应符合下列规定:1、各种类型和型式接头都应进行工艺检验,检验项目包括单向拉伸极限抗拉强度和残余变形;2、每种规格钢筋接头试件不应少于 3 根;3、接头试件测量残余变形后可继续进行极限抗拉强度试验,并按 JGJ107-2016 表 Ao1.3 中单向拉伸加载制度进行试验;4、每根试件极限抗拉强度和 3 根接头试件残余变形的平均值均应符合 JGJ107—2016 表 3。0o5 和表 3。0。7 的规定;5、工艺检验不合格时,应进行工艺参数调整,合格后方可按最终确认的工艺参数进行接头批量加工。三、编制的依据1、《南广场地下空间开发 D 区工程》施工组织设计.2、《钢筋机械连接技术规程》JGJ107—2016。3、《滚轧直螺纹钢筋连接接头》JGJ163-2004。4、《热处理带肋高强钢筋混凝土结构技术规程》DGJ32/TJ202—20165、设计、业主、监理、质监站等相关单位的要求。四、施工准备1、机械设备机械连接主要设备是 HGS-40B 型直螺纹滚丝机。其各...
