电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

生态沟渠施工方案设计

生态沟渠施工方案设计_第1页
1/20
生态沟渠施工方案设计_第2页
2/20
生态沟渠施工方案设计_第3页
3/20

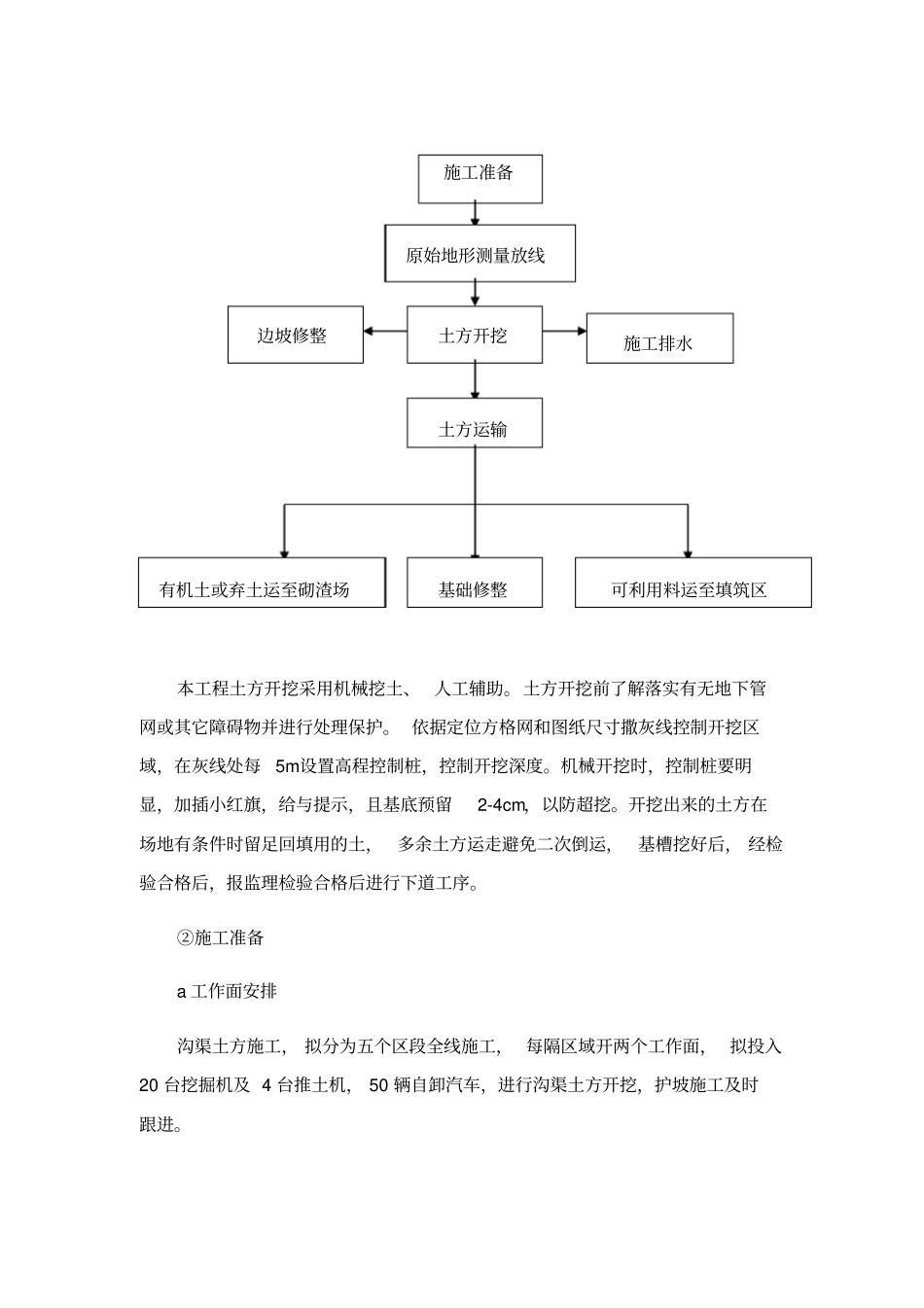

一、生态沟渠施工方案生态沟渠施工流程:沟渠测量工程→沟渠开挖工程→膨润土防水毯铺设工程→驳岸工程→护坡工程。各工序呈一定时间差作分段流水作业,各作业段内施工均采用由下游至上游方向进行。(1)沟渠测量工程地形整理完成后即可进行沟渠的定位放线,根据施工图坐标基点, 按沟渠设计的中心线坐标,准确地找出各放线点,设立控制桩,标明桩号。然后再根据沟渠宽度,以中心线为基准定边桩,放出沟渠的水平曲线、竖向标高曲线。根据沟渠做法不同确定开槽工作面。(2)沟渠开挖工程①土方开挖工艺流程图:本工程土方开挖采用机械挖土、 人工辅助。土方开挖前了解落实有无地下管网或其它障碍物并进行处理保护。 依据定位方格网和图纸尺寸撒灰线控制开挖区域,在灰线处每5m设置高程控制桩,控制开挖深度。机械开挖时,控制桩要明显,加插小红旗,给与提示,且基底预留2-4cm,以防超挖。开挖出来的土方在场地有条件时留足回填用的土,多余土方运走避免二次倒运,基槽挖好后, 经检验合格后,报监理检验合格后进行下道工序。②施工准备a 工作面安排沟渠土方施工, 拟分为五个区段全线施工, 每隔区域开两个工作面, 拟投入20 台挖掘机及 4 台推土机, 50 辆自卸汽车,进行沟渠土方开挖,护坡施工及时跟进。施工准备原始地形测量放线土方开挖边坡修整施工排水土方运输基础修整有机土或弃土运至砌渣场可利用料运至填筑区b 施工机械设备配置主要施工机械设备共投入74 台套,其中挖掘机 20 台,推土机 4 台,自卸汽车 50 辆。③施工顺序a 一般遵循自上而下、 分梯段进行施工的原则; 先进行植被清理、 表土清挖,形成周边截排水系统,再进行削地皮开挖。b 在崩窝、跌坎等急需特殊处理的部位,尽量加大人工和设备的投入,保证开挖顺利按时完成。④施工方法a 施工排水在施工区域内设置临时性或长期性排水沟,将地面水排走; 排水沟纵向坡度一般不小2%,使场地不积水;在堤顶设置截水沟、排洪沟,在地面需要地段内修筑水堤堰阻水,阻止坡顶雨水流入开挖区域内。b 机械削坡开挖1) 首先进行测量定位,找平放线,定位开挖宽度,按放线分块(段)分层挖土。根据水文地质情况及开挖深度确定开挖范围、坡率及分层情况。2) 预留 20cm保护层进行机械削坡开挖。采用么铲多层接力开挖法,用多台反铲挖掘机在不同作业高度上同时挖土,边挖土, 边将土传递到上层, 由地表挖掘机挖土装车。开挖一周前, 在开挖区两侧设临时排水沟和...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

生态沟渠施工方案设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
