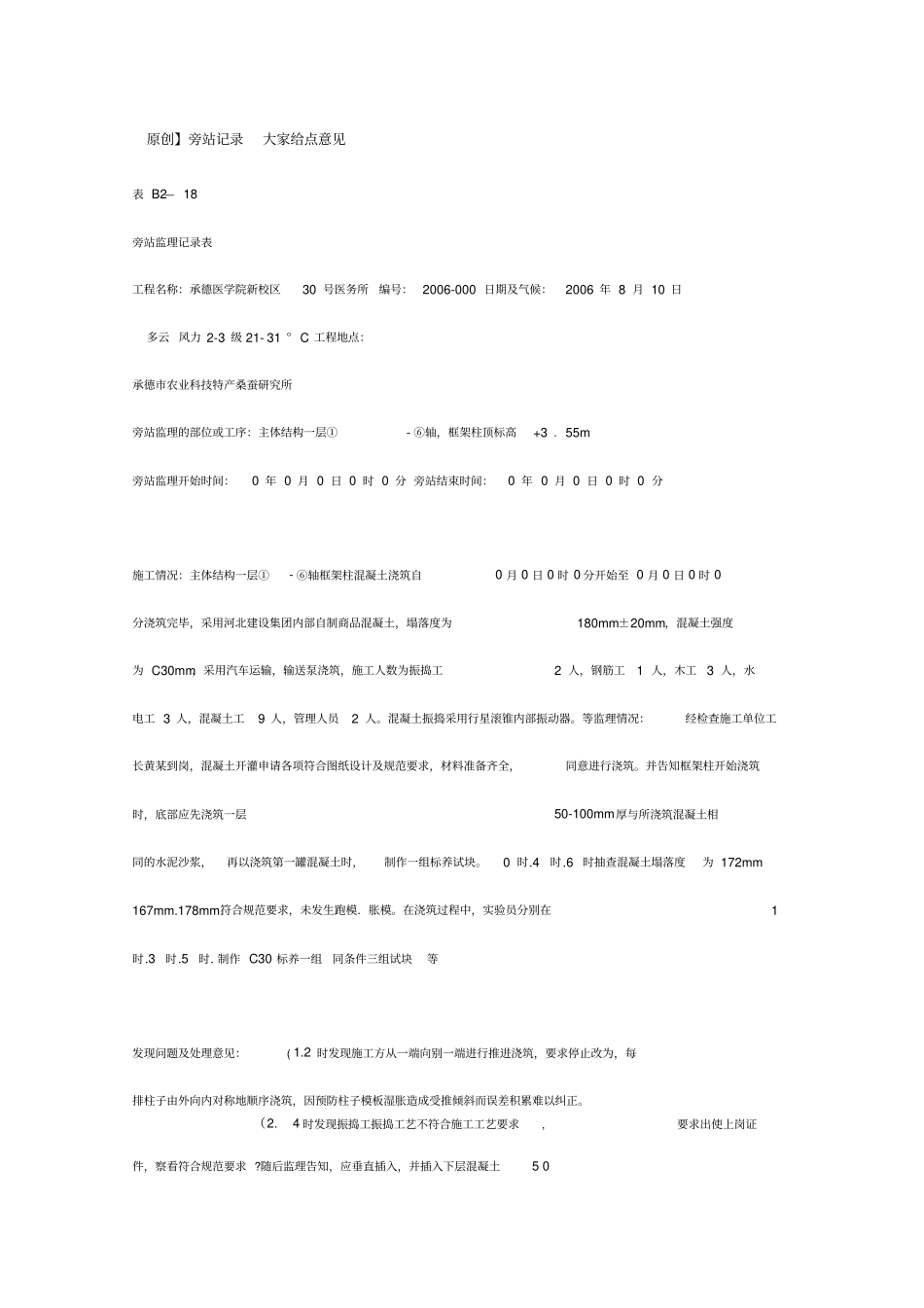

要求出使上岗证原创】旁站记录大家给点意见表 B2— 18 旁站监理记录表工程名称:承德医学院新校区30 号医务所编号: 2006-000 日期及气候:2006 年 8 月 10 日多云 风力 2-3 级 21- 31 ° C 工程地点:承德市农业科技特产桑蚕研究所旁站监理的部位或工序:主体结构一层①- ⑥轴,框架柱顶标高+3
55m 旁站监理开始时间:0 年 0 月 0 日 0 时 0 分 旁站结束时间:0 年 0 月 0 日 0 时 0 分施工情况:主体结构一层① - ⑥轴框架柱混凝土浇筑自0 月 0 日 0 时 0 分开始至 0 月 0 日 0 时 0 分浇筑完毕,采用河北建设集团内部自制商品混凝土,塌落度为180mm ±20mm ,混凝土强度为 C30mm ,采用汽车运输,输送泵浇筑,施工人数为振捣工2 人,钢筋工1 人,木工3 人,水电工 3 人,混凝土工9 人,管理人员2 人
混凝土振捣采用行星滚锥内部振动器
等监理情况:经检查施工单位工长黄某到岗,混凝土开灌申请各项符合图纸设计及规范要求,材料准备齐全,同意进行浇筑
并告知框架柱开始浇筑时,底部应先浇筑一层50-100mm 厚与所浇筑混凝土相同的水泥沙浆,再以浇筑第一罐混凝土时,制作一组标养试块
6 时抽查混凝土塌落度为 172mm 167mm
符合规范要求,未发生跑模.胀模
在浇筑过程中,实验员分别在1 时
制作 C30 标养一组同条件三组试块等发现问题及处理意见:( 1
2 时发现施工方从一端向别一端进行推进浇筑,要求停止改为,每排柱子由外向内对称地顺序浇筑,因预防柱子模板湿胀造成受推倾斜而误差积累难以纠正
4 时发现振捣工振捣工艺不符合施工工艺要求, 件,察看符合规范要求

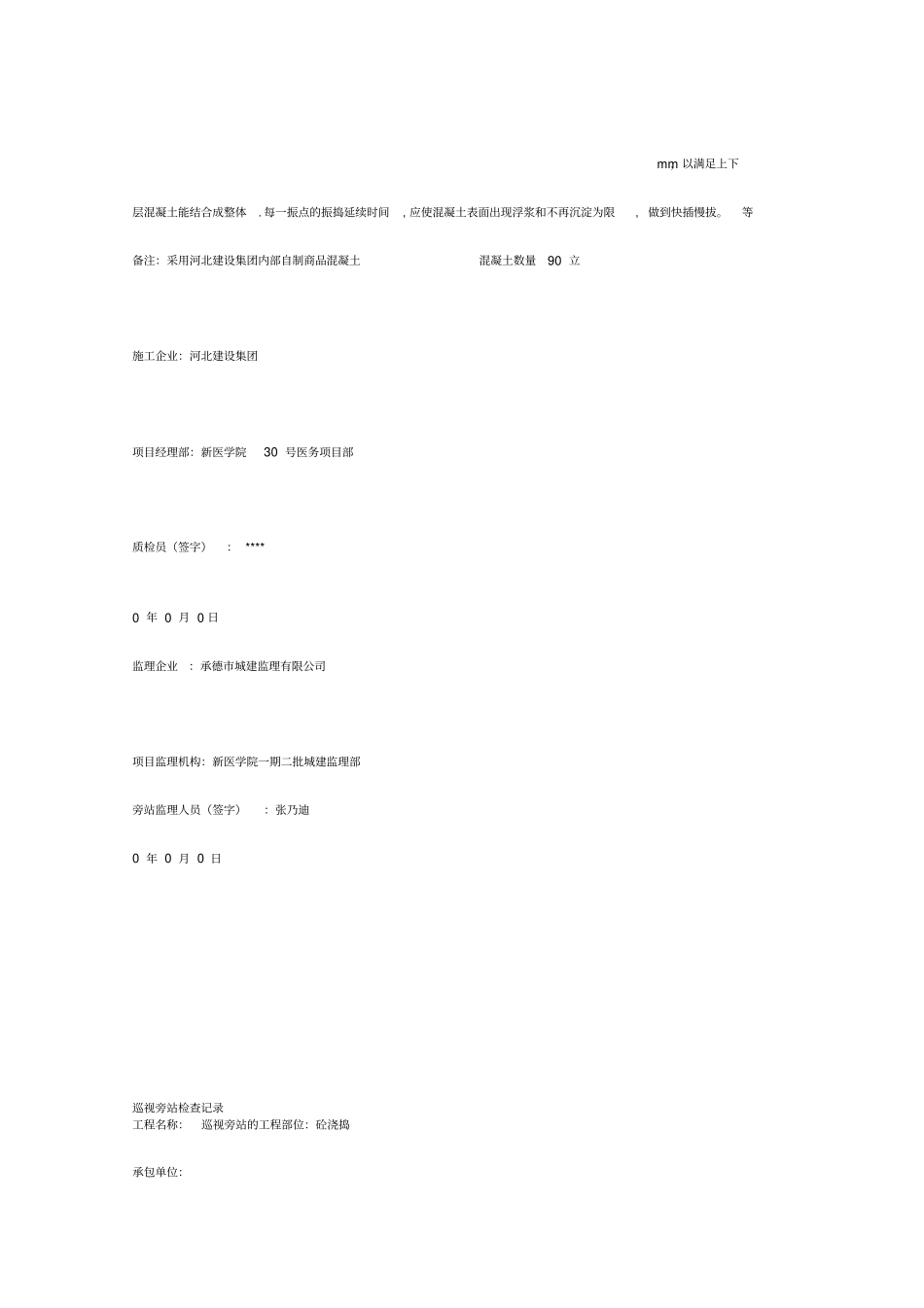

随后监理告知,应垂直插入,并插入下层混凝土5 0mm,以满足上下层混凝土能
