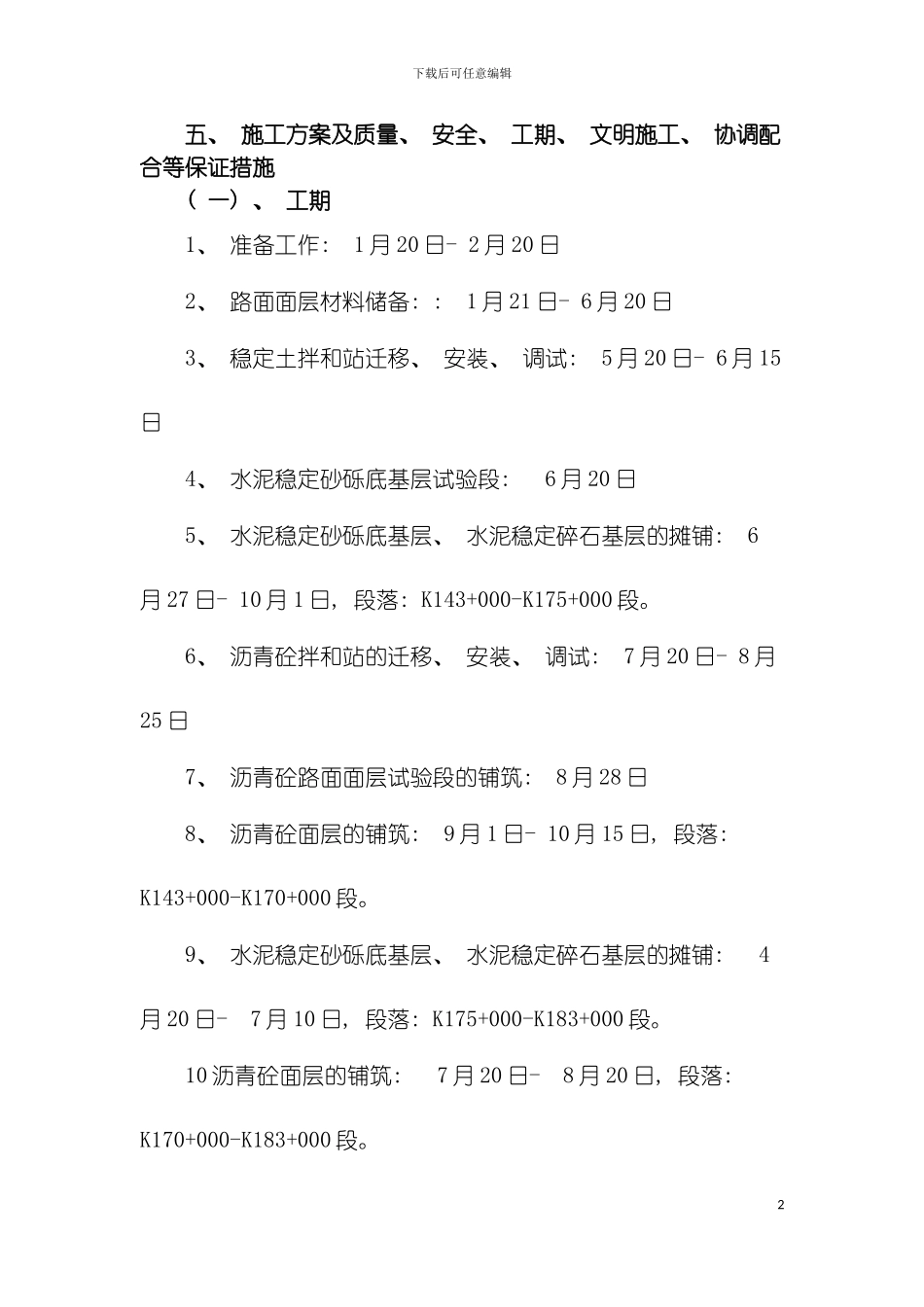

下载后可任意编辑整理版施工方案及质量安全工期文明施工协调配合等保证措施1下载后可任意编辑五、 施工方案及质量、 安全、 工期、 文明施工、 协调配合等保证措施( 一) 、 工期1、 准备工作: 1 月 20 日- 2 月 20 日2、 路面面层材料储备: : 1 月 21 日- 6 月 20 日3、 稳定土拌和站迁移、 安装、 调试: 5 月 20 日- 6 月 15日4、 水泥稳定砂砾底基层试验段: 6 月 20 日5、 水泥稳定砂砾底基层、 水泥稳定碎石基层的摊铺: 6月 27 日- 10 月 1 日, 段落: K143+000-K175+000 段
6、 沥青砼拌和站的迁移、 安装、 调试: 7 月 20 日- 8 月25 日7、 沥青砼路面面层试验段的铺筑: 8 月 28 日8、 沥青砼面层的铺筑: 9 月 1 日- 10 月 15 日, 段落: K143+000-K170+000 段
9、 水泥稳定砂砾底基层、 水泥稳定碎石基层的摊铺: 4月 20 日- 7 月 10 日, 段落: K175+000-K183+000 段
10 沥青砼面层的铺筑: 7 月 20 日- 8 月 20 日, 段落: K170+000-K183+000 段

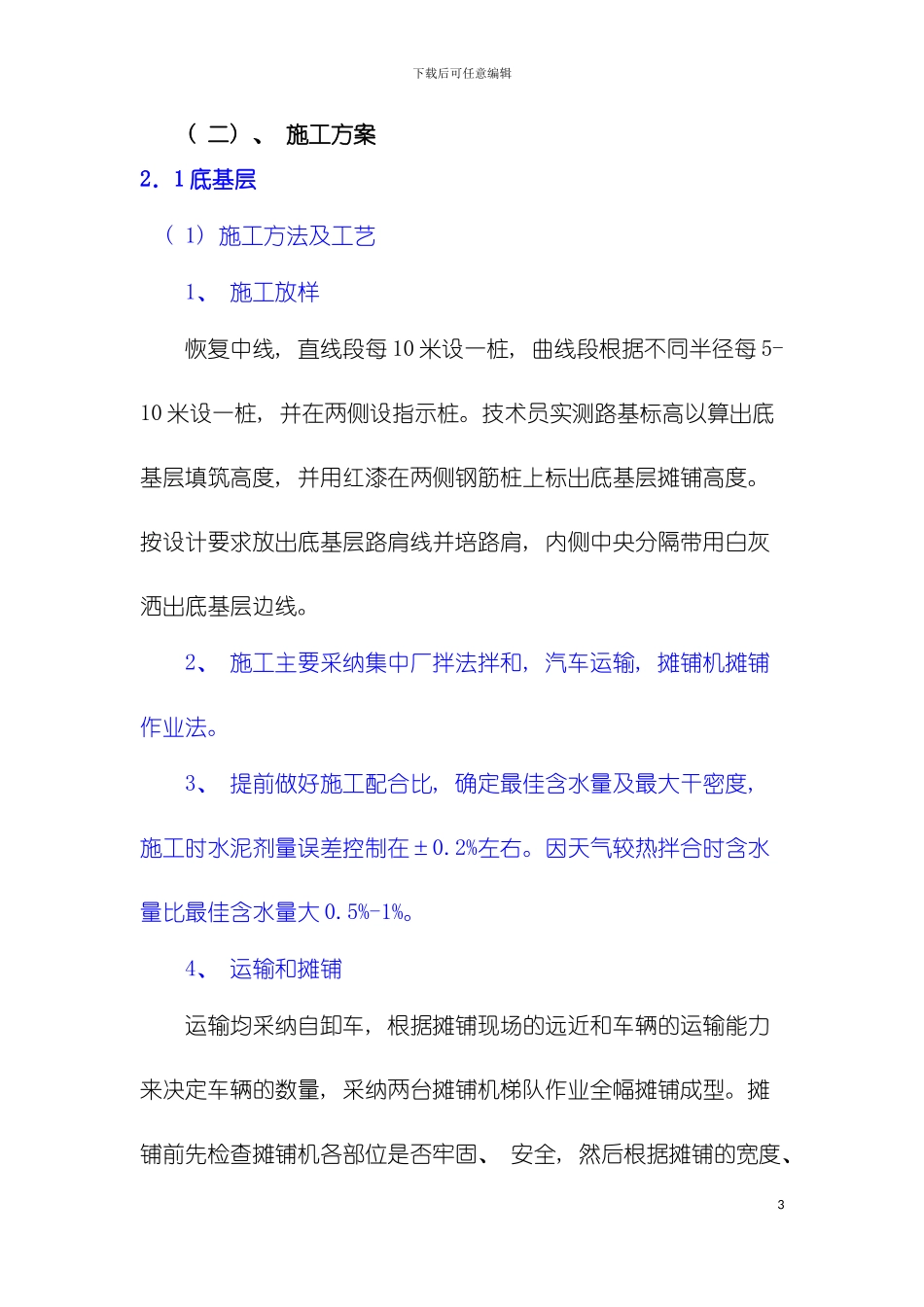

2下载后可任意编辑( 二) 、 施工方案2.1 底基层( 1) 施工方法及工艺1、 施工放样恢复中线, 直线段每 10 米设一桩, 曲线段根据不同半径每 5-10 米设一桩, 并在两侧设指示桩
技术员实测路基标高以算出底基层填筑高度, 并用红漆在两侧钢筋桩上标出底基层摊铺高度
按设计要求放出底基层路肩线并培路肩, 内侧中央分隔带用白灰洒出底基层边线
2、 施工主要采纳集中厂拌法拌和, 汽车运输, 摊铺机摊铺作业法
3、 提前做好施工配合比, 确定最佳含水量及最大干密度, 施工时水泥剂量误差控制在±0
因天气较热拌合时含水量比
